欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    重庆公司人力资源管理技改和基建工程内部审计细则.docx

    • 资源ID:1756090       资源大小:10.36KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

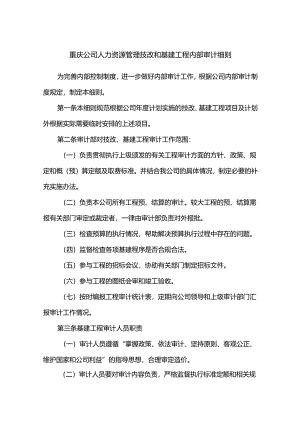

    重庆公司人力资源管理技改和基建工程内部审计细则.docx

    重庆公司人力资源管理技改和基建工程内部审计细则为完善内部控制制度,进一步做好内部审计工作,根据公司内部审计制度规定,制定本细则。第一条本细则规范根据公司年度计划实施的技改、基建工程项目及计划外根据实际需要临时安排的上述项目。第二条审计部对技改、基建工程审计工作范围:(一)负责贯彻执行上级颁发的有关工程审计方面的方针、政策、规定和概(预)算定额及取费标准。并结合我公司的具体情况,制定必要的补充实施办法。(二)负责本公司所有工程预、结算的审计。较大工程的预、结算需报有关部门审定或裁定者,一律由审计部负责对外报批。(三)检查预算的执行情况,帮助解决预算执行过程中存在的问题。(四)监督检查各项基建程序是否合规合法。(五)参与工程的招标会议,协助有关部门制定招标文件。(六)参与工程的图纸会审和竣工验收。(七)按时编报工程审计统计表,定期向公司领导和上级审计部门汇报审计工作情况。第三条基建工程审计人员职责(一)审计人员遵循“掌握政策、依法审计、坚持原则、客观公正、维护国家和公司利益”的指导思想,合理审定造价。(二)审计人员要对审计内容负责,严格监督执行标准定额和相关规定,审计时要做到依据充分,计价合理,计算准确。(三)要经常深入施工现场,掌握第一手资料,保证审计质量。(四)廉洁奉公,忠于职守,严格遵守各项审计制度。第四条工作流程(一)根据公司技改、基建工程审计的特点,工程审计采用报送审计的方法,即每项工程概(预)算由工程管理职能部门负责报送审计部审计。按该项工程哪个部门负责管理,由哪个部门报送的原则进行。报送前工程管理职能部门经办人员必须先行审核(重点审核工程量),并由审核人员签署意见,本单位领导审批后才能送审计部审计。(二)审计部门接到工程概预算后,要对报送资料和立项审批手续进行审核。若资料或立项手续不全者,则退回重新补办;若属巧立名目,未经批准擅自立项的工程,则通知送审单位,取消该项目,并报告公司领导。对资料齐全、手续完备的工程,由受理人员及时进行审计。(三)审计人员在审计过程中要坚持原则,审计要严肃认真,对一些重点疑点问题要认真调查。深入现场,一查到底。对审计内容要做到理由充分、数据准确、计价合理。被审单位和送审单位应给予积极配合。审计人员审计完毕签署审计意见后交审计部领导签字。(四)审计结束后应及时通知送审单位领回概(预)算,对较重要的概(预)算审计部应有复印件存档,一般概(预)算审计部只在登记受理本上记录备查。(五)工程竣工后应及时办理竣工结算。结算书由施工单位编制,送审方法和送审要求与工作流程中第一条相同。(六)审计部接到结算书后必须先对结算资料进行审核,对资料不全者则退回补办;对还未竣工或竣工验收没有通过的工程则不予结算;对资料齐全并已竣工验收通过的工程则及时登记受理审计。第五条技改、基建工程审计具体要求(一)对工程预、结算的内部管理要求1、公司内的所有工程概(预)、结算必须报审计部审计,经审计后的工程才能开工,由工程组织部门向施工单位提供书面开工通知书,工程竣工后必须办理竣工结算。财务部必须依据审计部审计过的结算书才能支付结算款。2、按公司全面预算管理规定,工程管理部门在组织工程实施前应将工程预算及相关资料报审计部,若属预算内工程金额在1万元以内(含1万元)的由部门领导批准,1万元以上的由公司主管领导批准,项目施工审批单须经财务部门审核。若属预算外工程则必须填制预算外工程审批表,经公司经理办公会批准立项,并报财务部门增加预算。3、工程竣工验收和图纸会审必须要有审计人员参加。4、工程招标会议必须要有审计人员参加。(二)对送审预、结算的资料要求1、送审概(预)算时必须提供的资料有:设计图纸、有关设计补充材料、工程施工计划(方案人预算外项目提供立项审批资料,如施工单位是第一次进我公司施工的,还应提供施工单位的营业执照和企业级别证明。2、送审结算时必须提供的资料有:经有关人员签署的竣工验收报告、工程结算书、原审定的预算书、设计变更资料、现场经济筌证等。3、在审计过程中的需临时提供的其它资料。(三)对工程审计的时间要求1、因工程审计是工程实施过程中的重要环节,受工期的影响对时效性要求较强。因此,一般都应在规定的时间内完成。2、工程审计的时间,根据不同复杂程度的工程规定不同的审计时间。一般规定:工程概(预)算2-7天,工程结算2-10天。3、下列情形之一审计时间应顺延:(1)在审计过程中需要被送审单位提供补充资料而影响审计进度时。(2)审计结果与被审单位意见有分歧而未能统一,需报公司领导或市有关部门裁定时。(3)在审计过程中遇到某些问题,需要被审单位或有关人员前来核对,通知后未能按时前来核对时。(4)以上规定的审计时间是指正常情况而言,审计人员应以保质、高效为原则,确保不影响工程按时开工,审计人员应视工程的具体情况区别对待,灵活掌握。应急工程要随来随审,并尽快审计完毕。简单较小的工程也应提前完成。对问题较多、情况较复杂的工程,为保证审计质量,可根据实际需要,不受以上时间限制,查清楚为止。第六条争议的裁定(一)属本公司企业内部之间的争议,报总经理或主管公司领导裁定。(二)涉及外单位的,由审计部提出我方的意见后,报公司总经理或主管公司领导批准,再送有关仲裁机关或审计部门裁定。

    注意事项

    本文(重庆公司人力资源管理技改和基建工程内部审计细则.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
