停车场道路施工方案.docx

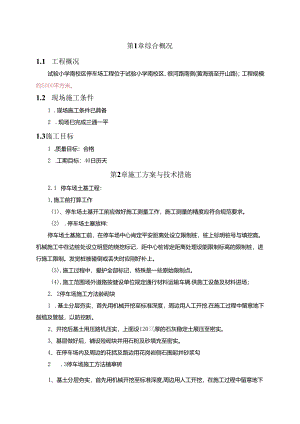

第1章综合概况1.1 工程概况试验小学南校区停车场工程位于试验小学南校区、很河路南侧(黄海珞至开山路);工程规模:约5000平方米。1.2 现场施工条件1 .现场施工条件已具备2 .现场巳完成三通一平1.3施工目标1 .质量目标:合格2 .工期目标:40日历天第2章施工方案与技术措施2.1 停车场土基工程:1,施工前打算工作(1)、停车场土基开工前应做好施工测量工作,施工测量的精度应符合规范要求。(2) .停车场土塞放样:停车场土基施工前,在停车场中心肯定平安距离处设立限制桩,桩上标明桩号与填挖高。机械施工中在边桩处设立明显的烧挖标记,距中心桩肯定距离处理设能限制标高的限制桩,进行施工限制。发觉桩被碰倒或丢失时应刚好补上。(3),施工过程中,爱护全部标记,特殊是一些原始限制点。(4),施工范围场外道路按健设单位规定通行材料运输车辆.供施工设备及材料进场;2. 2停车场施工方法龄砌块1 .基土分层夯实,首先用机械开挖至标准深度,周边用人工开挖.在施工过程中留意地下鼓缆及管鼓,以防挖断。2、开挖后基土用压路机压实,上面设120三厚的石灰稳定土展压至密实。3、基层做好后,铺设殓砌块并用石粉及砂填充至密实。4、在停车场内及周边的花括及路边用花岗岩侧石围起井砂浆勾2 .3停车场施工方法植草砖1、基土分层夯实,首先用机械开挖至标准深度,周边用人工开挖,在施工过程中留意地下爱缆及管鼓,以防挖断。2、挖后基土用压路机压实.上面设100mm厚的碎石垫层。具体做法为:铺设2d40粒径的碎石撞平碾压至密实。3、基层做好后,铺设植草跨,具体做法将植草砖整齐美观的铺设在基层上。当停车位有特殊形态要求或停车位周边有污水井壳及其他或缆井盖时,植草力可以剪裁以适应停车位不同形态的要求.5,用车辆拉养殖土填充在植草砧格内,约50-6Omm厚。6、在植草茂的砖格内匀称燃播上草种并铺上草皮上.铺草皮时将草皮压实在种植土上。浇水养护.待草成活后即可停车。7、依据图纸分隔停车位,并涂装。3 .4自动车停车通道施工方法自动车停车通道包括碎石垫层和沥青混凝土面层。1,水泥稳定碎石垫层(1)、碎石垫层厚度为200mm,材料中不得含有草根等有机杂质。碎石的最大粒径不得大于垫层厚度的2/3。(2) .碎石垫层压实时应适当洒水潮湿,其密实度应符合设计要求。(3) .碎石垫层必需摧铺匀称,不得有粗细颗粒分别现象.用辗压机堀压时.应适当洒水使碎稼表面保持潮湿,一般辗压不应少于三遍,并压至不松动为止。2.沥混凝土面层施工1,施工方法(1)打算工作在混凝土浇筑前,苜先财下层的密实度、平整度等进行检测,符合要求后.其表面浮层、杂物必需清理干净。模板内的杂物、泥灰、油污必需清理干净,支立必需坚固.无隙和孔洞,且其标高和位置都必需经过测量工程师的复核。(2)电凝土的卸料在搅拌站拌制好后,用专车运至施工现场,卸落入模,卸料时留意其垂直自国却落高度不超过2m:当超过2m时,应通过溜槽、溜管入模。(3)混凝土报捣混凝土入模后,首先用插入式振捣器将整个路面报捣一遍,单机工作时的位移距离或双机工作时的间距,以振动作用半径的1.5倍为宜,插入式振捣器的报动深度.不应超过振动棒长度的2334倍;在每一位置的振动时间宜在20s-30s之间,直到混凝土不再有显著的沉落、不再有大量的气泡、泥凝土表面匀称、平整,且已泛浆时就可以移动位置了,振动叶间不能过长或者过短。插入时振动器的振动重点在边角。插入式振动器振价之后,用振动梁全幅宽度振捣,并用人工协作初步整平。<4)路面整平待振报完成后,用长度大于路幅宽度的锅浪筒在混凝土面上反复滚压提浆,并且由技术过硬的专业混凝土工来进行精确找平,高挖低补,然后用平锹协作小铁板收平。为了漕加层间的抗滑力,水泥混凝土珞面应作凿毛处理,对于纵城大于5%的地段,还应消加横向拉槽,拉槽深3mm。(5)养护混凝土养护采纳薄膜覆盖养护,并由专人负责,在没达到设计强度时禁止一切车辆通行。(2),技术要求混凝土面层:当以马歇尔试验密度为标准时.压实度应不低于97$;当以试验路段密度为标准时,应不低于99缸路面面层的施工应严格依据马路沥肯路面施工技术规范要求施工。尤其要留意沥青混合料的级配、沥青用量、施工摊铺温度、碾压质量等。淅育下封层施工采纳层铺法,单层表处,采纳35mm石用8m71000m',乳化沥青用量为0.9kgm'.基层上应撤铺透层油,乳化沥青用量为0.7-1.51.m2,宜采纳沥青洒布车一次喷洒匀称,透层油渗入基层深度不小于5m11u第3章质量管理体系与措施3.1、 工程质量方针及质量目标演量目标:合格。质量方针:规范管理、遵守合同、科技兴企、以质取胜。本工程质量目标:单元工程合格率10湍,单元工程优良率90%以上,工程一次交验合格率100¾,主要分部工程合格率100%.分劄工程优良率在90%以上,确保合格,力创优良工程。3.2、 质量管理机构设置依据本工程实际须要及GB/T19002T和IS09001限制体系要求,拟在本施工项目设置质量管理小组,监督质量限制程序顺当运行;设置质量检查科负责工参质量的全过程管理;成立试骏室负责整个工程的检测试验工作;作业班殂为诙工质量保证人;材料选购员为原材料原址保证人。工区工长为施工质量的检查人,质量检查科为施工质量最终检查责任人。、质量管理领导小组组长:项目经理副组长:项目总工程师、项目副经理、质检科长成员:工程科长、供应科长、安保科长、各工区负责人、质量检查机构、质量保证体系由组织体系、思想体系、限制体系三部分组成.建立以思想体系为基础、组织体系为保证.限制体系为保证措施、质量管理制度来规范短量管理行为的严密质量保证体系.3.3、 质It管理制度、会议制度每周召开一次由质学管理小组主持的质量汇报会。由各工区抓质量的负责人汇报一周来已完工程的每道工序质检状况,领导小组在充分查找不足和协调各单位、各工种、各工序工作的基础上,对下周要完成的质量检查限制工作作出具体支配.在单项、分部工程开工前,召开“三级”技术交底会议,每级交底都应具体记录存档。项目技术人员对工程、质检、各作业区、及相关部门负责人交底。技术交底应具体记录,存档备查。不定期召开质量缺陷处理分析金。针对出现的质量缺陷,做到刚好发觉,刚好处理,并对缺陷发生的缘由进行分析。依据“缺陷产生的缘由不查清不放过、主要责任者及群众不受到教化不放过、整改措施不落实不放过”的原则进行处理。、学习制度每周一次由质量领导小组组织全员参与的“质量意识数化”专题学习。通过学习质量限制文件、管理制度并结合本工程实际。相识质量的重要性,树立“演量责任重于泰山”的思想和“质量第一、就防为主”的意识。项目经理部每周组织一次技术学习。组织施工员、质检员、各工序班组长、相关科室和工区负责人参与的、以学习技术文件、规范规程.施工工艺技术为主要内容的学习活动。各科室、工区每周组织本单位职工学习相关的规程规范、施工枝末、生产工艺、设计图纸等,并不定期的组织职工开展技术公关活动.解决生产实践中的技术问题。、文件费料搜导、要理、传递、存档制度全郎来文均由办公室登记并贴签交有关领导批阅。政府主管部门、耀设单位、设计单位,监理单位及公司发送的关干质量管理方面的通知、规定、文件等,由质量管理领导小组组长批回,办公室存档并复印质检科存查;关于设计变更通知、工程计量及变更通知、补充勘察(检查)的通知、对施工单位的报告(请示、函件)的枇复、时施工管理作出枇示、指令等文件,由项目经理枇阅,办公室存档并复印交工程科、质检科各存有一份。隐蔽工程骏收、单元工程及分部工程质量评定、验收等记录及表格,由质检科负责填写并报监理工程师复核签字后整理、发制、存档。质量总结会议记录、肢量通报会议记录、技术交底会议记录、质量缺陷(事故)调查处理记录等由质检科记录整理,与会人员签字,质检科存档;调查处理记录、代理看法经项目经理签字后报送建设、监理单位并由.质检科存档一份。建设、监理单位的口头通知,由受通知人整理,经质检科(工程科)长夏核后请发通知人绻认后由质检(工程)科存杳。发送给建设、监理单位的有关质量方面的函件、抿告、请示等由质检科行文,项目经理(或质量领导小组长)签字后发送各有关单位。凡枇例的处理看法、会议确定、接受的通知,相关部门必需遵蹙执行,执行完后将执行状况整理成文件交原件存档部门存档。第4章平安管理体系与措施4.1、 平安保证体系.建立以项目经理为主,行政副经理主要负责的平安文明施工领导小组,明确项目经理为该工程项目平安文明施工第一责任人。各专业队伍第立相应的平安文明施工管理小组,由专职平安员抓各项平安文明施工管理工作,每个生产班组设一名兼职平安文明员,各职能部门在各自的业务范围内,对平安文明施工负责任,使平安文明施工蚁向上从项目经理到作业班组、工人,横向上从施工队到各业务部门都参与平安文明施工管理工作,使工程得以优质、高速、低能、平安顺当的完成。附图:平安文明管理组织机构框图4.2、 平安生产措施依据有关文件及规定,结合本工程的实际状况,制定关于平安教化、防护、检查、交底等平安生产管理制度。(1)、坚持''平安第一、预防为主”的方针制定平安管理措旃,做好平安工作:坚持“三级”检查制度,搞好平安施工,定期或不定期的组织平安生产大检查,发放担心全因素通知书,发觉问题刚好处理;对事故处理坚持“三不放过”原则。(2),健全管理制度一票推翻制:平安生产实行一票推翻制。个人岗位责任制:依据平安生产须要,按专业、岗位、区域等分片包干,建立岗位责任制。经济责任制:依据相关人员的平安生产职责列入经济考核,实行检查与考核。检查制度:工地每月有组长或副组长荤头,办公室主办组织有关人员进行两次络合检态,按专业、工作职责全面检态并制定相应表格.填写检查结果,张榜公布。奖罚制度:依裾公司奖罚制度,制定相关奖罚细则,严格执行,奖罚兑现。(3)、施工人员平安防护参与施工人员是经过平安培训,并考核合格持证上岗。进入施工现场必需带符合标准的平安帽,其佩带方法要符合要求。施工人员施工前不准饮酒。各种机械要挂平安技术操作规程牌。各种起重机械在吊运物料时,现场要设人值班和指挥。挖掘机等机械施工作业范围内不准站人或其他作业人员。各种机械不准带病作业。(4),施工现场防火措施项目部建立防火责任制,职责分明,工程负责人为防火负责人,防火负责人全面负责施工现场的防火平安工作,履行6中华人民共和国消防条例实施细M'J>.工地仓库.油库等重点防火部位必需建立有关规定,有专人管理落实责任,设置警告标记,配置相应的消防器材。职工宿舍严媒运用电炉,教化职工做好防火工作。氧气、乙块瓶分开放置,运用时地面无易切物。焊割作业应严格执行“十不烧”及压力容器规定。施工应严格遵守场区防火制度.(5),做好平安照明工作:遵守合同规定,在各施工区、道路、各生活区设置足够的照明系统。(6)、接地及避雷装置:凡可能漏雨伤人或易受宙击的电器设备及建筑物均应设置接地或避雷装置.负责这些装置的供应、安装、管理和修理,并定期派专业人员检套袋置的效果。(7)、油料的存放和运输:油库设置在据施工现场平安距离范国内,油披上方搭建防雨防晒棚,并配置避雷装置和足够的消防、灭火设备。油料的储存和运输方法遵循国家有关规定进行严格管理。(8)、在施工区内设置必要的信号,这些信号包括:标准的道路信号。报警信号。危急信号。限制信号。平安信号。标记信号。项目部负责修理和爱护施工区内全
