欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    二环路桩基混凝土作业指导书(DOC).docx

    • 资源ID:1622442       资源大小:18.37KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    二环路桩基混凝土作业指导书(DOC).docx

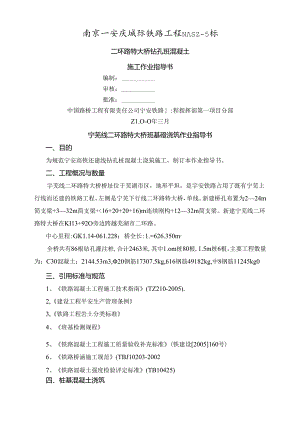

    南京一安庆城际铁路工程NSZ-5标二环路特大桥钻孔班混凝土施工作业指导书编制:审核:批准:中国路桥工程有限责任公司宁安铁路:程指挥部第一项目分部Z1.O-O年三月宁芜线二环路特大桥班基磴浇筑作业指导书一、目的为规范宁安高铁还建线钻孔桩混凝土浇筑施工,制订本作业指导书。二、工程概况与数量宇芜线二环路特大桥桥址位于芜湖市区,地形平坦,是宇安铁路占用了既有宁芜上行线而还建的铁路工程。左侧是宁芜下行线二环路特大桥,单线。新建桥孔布置为224m简支梁+332m简支梁+<16+20+20÷16)m连续刚构+1232m简支梁。新建宁芜线二环路特大桥在KI13÷92O旁边跨越芜湖市二环路。中心里程:GK1.14-061.228;桥全长:1.=626.350m全桥共有86根钻孔灌注桩,合计2463米,其中1.om桩80根,1.5m桩6根。主要工程数量为:C30混凝土:2144.53m3,20钢筋17307.5kg,616钢筋49182kg,中8钢筋11245kg0三、引用标准与规范1、铁路混凝土工程施工技术指南(TZ210-2005).2,建设工程平安生产管理条例3,铁路工程岩土分类标准4、班基检测规程5、铁路混凝土工程施工质量验收补充标准(铁建设2005160号)6、铁路桥涵施工规范(TBJ10203-20027、铁路混凝土强度检验评定标准(TB10425)四、桩基混凝土浇筑a.导管运用前应组装编号,依据孔深计算导管长度与节数,水下碎一般用钢导管灌注,导管内径为20075OnInh视桩径大小而定,导管运用前应进行水密承压和接头抗拉试验,严禁用压气试压。导管进行水密承压和接头抗拉试验后,应请监理1:程师验收,验收合格后,导管应顺直并进行与拆接状况良好才能下入孔中。b.用吊车协助下导管,下导管时当心操作,避开挂碰钢筋笼,并做好记录。第一节导管通常为4m长,下端口不应有法兰盘,中间节一般为2m长,直至最上一节一般为Im长,导管内壁应光滑、圆顺不应有混渤土的残留物阻碍浇筑桩基水下混凝土,每下一节导管必需检查一节,如有不合格的导管应与时更换,导管下完后,利用灌注导管接上泥浆泵进行二次清孔换浆。桥梁钻孔桩检验标准泥浆指标含砂率黏度孔深柱桩摩擦桩1.152%gs设计桩长沉淀厚度5cm20cmc.二次清孔完毕,将导管轻轻下放到孔底,然后再向上提25TOcm,与导管的理论长度进行比较,吻合之后,将导管固定在灌注平台孔座上。接上灌注混凝土用的漏斗,打算浇筑桩基混凝土.04.1混凝土的灌注a.酷的搅拌实力,应能满意桩孔在规定时间内灌注完毕。灌注时间不得长于首批碎初凝时间。b.水下灌注险采纳酷搅拌运输车。c.混凝土运抵灌注地点时,应对混凝土的和易性,坍落度等进行检杳,坍落度应保持在180mm-220mm之间,如不符合要求,不得运用。运用拔球法灌注水卜混凝土,灌注漏斗内储存的混凝土与灌注车内的混凝土总送应满意拔球后将导管低端埋入混凝土深度1.Om以上所需的混凝土量。d.首批混凝土数量计算如卜丁V=1×11(f4+ffc×11D24;A=A,×Y*,Yc式中。一-避孔桩直径;。一一导管直径:/C-一首批须要混凝土面至孔底高度=导管埋深(Im)+导管底至孔底高度;/«混凝土面到水面高度:加-导管外水或泥浆容重:丘-混凝土容重取24tm3。.潴注首批桩基混凝土时,先解下栓在桩基架上的绳索,灌满漏斗内的混凝士后,两三个人用力猛拽一端系在铁闸盖上的绳索,随着铁闸盖的拽起,压着球的混凝土直线下降,混凝土摆车应不停的给漏斗内填加混凝土,满意桩基混凝土顶面高出导管底口Im的须要。混凝土灌注时间应小于初凝时间,当混凝土面抵达钢筋笼位置时,应留意钢筋笼是否“上浮”g为防止钢筋骨架上浮,当灌注的碎顶面距钢筋骨架底部Im左右.时,应降低的的灌注速度。当砂拌和物上升到骨架底4m以上时,提升导管,使其底口高于骨架底部2m以上,即可发原正常潴注速度。h.濯注混凝土过程中,应连续进行,并尽可能缩短拆除导管的间隔时间,当导管内混凝土不满时,缓缓的灌注,防止在导管内造成高压空气囊,以致堵管。i.应时刻视察导管内混凝土面卜降和孔内水位升降状况,保持孔内水头,防止坍孔。导管的埋置深度宜限制在1dm。每浇筑一耀车混凝土,必需用钢、皮尺测量一次,与时地调整导管入碎深度。j.混凝土灌直至接近桩顶时,应计算混凝土的用量,须要多少立方米混凝土,报知混凝土拌和站来多少,不要造成无谓的损失。k.灌注的桩顶标高应比设计高出肯定高度,一般为1.0In左右,以保证碎强度,多余部分接桩前必需凿除。五、水冲、分解破桩头新工艺自有桩基混凝土建设桥梁以来,便有r桩基混凝土须要破桩头的近百年历史,破桩头这一专业术语,在别人眼里可能不熟识,但在桥梁建设工程师们的脑海里并不生疏。为r满意规范、达到技术质量标准、把桩底的淤泥翻倒桩顶,浇筑桩基混凝土时必需高出桩顶一米左右,所以就产生枕头。破桩头给施I:带来r很大的负面影响,如:阻碍钩机开挖基坑,钩机在桩头之间挖土特别不便利,时时常碰撞桩头,造成时间的奢侈和流失。破桩头一样给匚程造成工期的延长和负增值。寻求一种新工艺,如何解决在桥梁建设中打破以平常规不破桩头的工艺,是我近八年不断思索的目标,经过我不懈的努力于2010年1月22日晚,最终让我独创r一种新工艺,可以免除破桩头这一具有划时代意义的技术。在桩基混凝土浇筑完毕以后,拔山导管,安装上桥(31),阻桥(21)台阶应放在护20)筒内侧防止桥(31)在护(20)筒上串动。桥(31)的放置方向应依据出水管扁(19)弯头水冲、分解时所处的方向平行,应跟出水管(19)扁弯头旋转而旋转。在导管(5)底口安装上出水管扁弯头(19),用抱(18)箍把出水管扁弯(19)头牢牢的固定在导(5)管底口上,拧紧抱(16)箍螺栓。把阻管(28活动盖打开,然后,导(5)管镶嵌在里边,后拧紧螺(27)栓,用钢丝绳吊着导(5)管,渐渐的把导(5)管放到设计高程(出水管扁(19)零头底面,应比桩顶设计高程高5cm为宜,基坑开挖后凿除。在柝的上面,距桥50Cm的高处,把导(5)管旋转(4)卡扣上好拧紧。导(5)管旋转时,应把导管旋(30)转扳手,安装到导管旋转4)卡口上,手握导管旋转(30)扳手使之旋转。把制作好的变径(1)接头,把大(2)口径的端接在导(5管上,把小(3)口径的瑞接在泥浆泵的软水(6)管上,导管内水压大时两端均应连接坚固,不漏气,水压不大时把软管干脆插进导(5)管即可。假如下导(5)管时遇到阻力,应合上泥浆泵的电源闸刀,泥浆泵往导(5)管里注水加压,缓解导(5)管内空产生的浮力,导(5)管底面下放到桩顶高程,水源会经过导(5)管,从出水管扁弯(19)头里流到水冲(M)、分解出水孔与弯头端头(13)扁出水孔拥挤流出。假如下放导(5)管时无阻力可等导(5)管下方到桩顶高程时注水加压。水从桩头混凝土中流过,会带走水泥浆,留下碎石.在这其中应不断的360度旋转导(5管,每旋转一个角度应停留3-5分钟,在这期间应在吊(30)环上拴上绳索,稍用力拽向弯头端头扁(13)出水孔相反的方向,使弯头端头(13)扁出水孔紧挨桩基钢筋笼,使其充分分解桩基混凝土爱护层。出水管扁(19)弯头,应制作成一侧是平面,垂克广导管轴线。在垂直面上应依据实际须要钻制相宜的水冲(14)分解出水孔,钻孔时应考虑距导管近的孔应比远的孔直径小一些,因为据导管近的孔水冲、分解面积小,远的则反之。在出水管扁弯头(19)端部钻制弯头端头(13)扁出水孔,以加大对桩基混凝土爱护层的水冲、分解力度。另一侧应制作成锥而,削减旋转时所产生阻力。还有扭曲(17)支撑板也是为了削减旋转时所产生的阻力制作成的扭曲而。放挂护板应做成上、下、左、右均是弧的形态,以防止导管上下活动、左右旋转时挂钢筋笼。山水管(19)扁弯头外侧应包袱一层橡(10)胶皮,以防砂砾进入,造成堵孔。在水冲分(11)解出水孔与水冲(14)分解出水孔之间,拧一或两道缠制橡(9)胶皮铁丝,在水冲(M)分解出水孔的位置上剪一条缝或一个小圆孔。水冲、分解桩头混凝土应分层进行,每层厚约30-50厘米为宜,每层约用时应充分水冲分解混凝土为宜,水冲、分解层后,把导(5)管向上提层,直至最终一层应加时,因为最终层含淤泥量大。水冲、分解桩头混凝土以后,桩顶上净剩卜碎石了,开挖基坑时,钩机不受阻碍,便利快捷,基坑开挖完毕以后,不用破桩头,(假设个基坑有3-6个桩头,须要等上3天的时间)现在可以简洁的凿除处理卜.桩头上的松散碎石,然后就可以干脆浇筑垫层混凝土。水冲、分解桩头混凝土新工艺省工、省时、效益高,还可提前完工1-3天,每根桩头至少剩资金300-1000元。水冲、分解破桩头新工艺图形六、质量与平安保证措施6.1 质量保证措能a加强质量宣扬,树立质量观念加强全体职工的质量意识,树立“质量笫一”的观点。b建立施工全过程质量限制制度加强对进场水泥、钢材、砂、碎石等材料的质量限制,全部进场材料必需有出厂合格证,检测试验报告,并依据规定频率送检。专职质检员对各工序质量进行检查,并填写各种检查证,经自检合格后上报质检部与驻地监理检查。若发觉操作过程中存在质量问题或达不到质量验收标准,与时整改,并按质量限制程序,组织相关人员进行质f偏差缘由分析,制定纠偏措施,确保I:程质量达标。在易发生质量通病的工序设置预控点,制定事先防范措施,加强专项检查。6.2 平安保证措施a加强平安教化,使之制度化、常常化,提高全体人员的平安意识,贯彻专业检查和群众检查相结合的原则,施1:现场设专职平安员,做到随时检查督促,发觉隐患与时解除,严禁违章作业b搞好平安生产的宣扬,施工现场做到有固定标语和针对性醒目标牌,确保平安生产。c坚持班前平安教化和检查进入施工现场人员均佩戴平安帽,严禁穿拖鞋、高跟鞋进场作业。d严禁机械带病运转,超负荷作业。夜间作业时,有足够的照明设备,工作视线不清时不得作业。e钻机就位后,钻机安设时必需平稳坚固:钻架应加设斜撑或缆风绳。f钻机运用的电缆线要定期检杳,接头必需绑扎坚固,确保不透水不漏电:对常常处于水、泥浆浸泡处架空搭设。g钻机停钻,必需将钻头提出孔外,置于钻架上,不得滞留孔内。h对已埋设护筒或已成班护筒尚未拔除的,应架设护筒顶盖或铺设平安网遮

    注意事项

    本文(二环路桩基混凝土作业指导书(DOC).docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
