欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    防汛应急预案.docx

    • 资源ID:1593782       资源大小:14.93KB        全文页数:8页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    防汛应急预案.docx

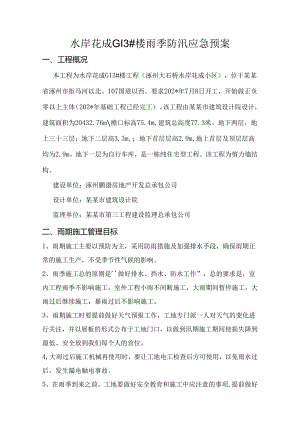

    水岸花成GI3#楼雨季防汛应急预案一、工程概况本工程为水岸花成GI3#楼工程(涿州大石桥水岸花成小区),位于某某省涿州市拒马河以北、107国道以西。要求202*年7月8日开工,开始做正负零以上主体(202*年基础工程已经完工)。该工程由某某市建筑设计院设计,建筑面积为20432.76m檐口标高75.4m,建筑总高度77.3米。地下两层,地上三十三层;地下二层高3.3m,;地下首层层高2.9m,地上首层及顶层层高均为2.9m。地下一层为自行车库,是一栋纯住宅型工程。该工程为剪力墙结构。建设单位:涿州鹏渤房地产开发总承包公司设计单位:某某市建筑设计院监理单位:某某市第三工程建设监理总承包公司二、雨期施工管理目标1、雨期施工主要以预防为主,采用防雨措施及加强排水手段,确保雨期正常的施工生产,不受季节性气候的影响。2、雨季施工总的原则是''做好排水、挡水、防水工作”,总的要求是,室内工程雨季不影响施工,室外工程小雨不间断施工,大雨期间暂停施工,大雨过后继续施工,暴雨过后不影响施工。3、雨期施工时要提前做好天气预报工作,工地专门派一人对天气的变化进行关注,并以展板的形式公布于工地门口,以做到汛期施工期间使损失降到最低、安全放到我们每个人的首位。4,大雨过后施工机械再使用时,要让工地电工检查后方可使用,以免雨水过后,发生漏电触电事故。5、在雨季到来之前,工地要做好安全教育和施工中应注意的事项,提前做好安全教育工作;在大雨到来后不得在工地进行逗留,大雨到来后立即把用电设备断电,并收回仓库晾干。三、雨期施工现场机械保护工作和注意事项在雷雨季节到来之前,必须做好机电设备的防潮、防霉、防锈蚀、防雷击等项措施,管好、用好施工现场机电设备,确保施工任务的顺利完成。对露天放置的大型机电设备要防雨、防潮,对其机械螺栓、轴承部分要经常加油并转动以防锈蚀,所有机电设备都要安装预防漏电保安器。在施工现场比较固定的机电设备,如电焊机等要搭设防雨棚或电机加防护罩,不允许用塑料布包裹,其电气设备要有可靠接地措施,对电焊机把线、电缆线、胶皮线应检查是否老化、破损、不合格的胶线应调换和修理,防止漏电事故发生。对于变压器,避雷器的接地电阻值必须进行复测(电阻值大于4欧姆),不符合要求的必须及时处理。对于避雷器要作一次预防性试验。对现场各种高低压线路应检查是否符合安全操作规程的要求,凡普通股皮线,普通塑料线,只准架空轴设,不准随地拖设。各种机械的机电设备的电器开关,要有防雨、防潮设施。雨后对各种机电设备,临时线路等进行巡视检查,如发生漏电等迹象,应立即标志危险警示并及时修理维护,有严重危险的立即停工处理。现场使用的塔吊,设置避雷装置,并定期进行检查.每次大雨过后要对塔吊的基础进行检态测量,对塔身的垂直度进行检查,避免发生塔吊基础下沉导致塔吊倾斜等事故的发生。四、雨季防汛措施施工现场应根据地形对施工区及办公区分别形成良好的排水系统,以保证水流畅通、不积水。基坑周边用沙袋把低洼的地方堵好,防止低洼地面水倒流入基坑内,由于雨季施工的雨水量大,所有现场的综合排水流畅非常重要,根据我工有地势较高的优势,现场的排水向四周进行排放。由于今年的雨季到来之前我工地的地下室已经施工完成,但是还没有进行回填土,雨水很容易倒流到地下室内,目前筏板的后浇带已经浇筑,只剩下唯向地下室倒流水的墙面后浇带;这样我们采取了一个单元一台抽水泵,放到积水坑内,当雨水到来时立即开启电源,使地下室的水立即抽出地下室,另外在墙面后浇带的位置砌筑一个高一米的一个八字口,尽量使水不立即流到地下室把泥士带入。结构施工时,需作好施工现场的防雨和排水工作。遇有大雨,应将雨水引到地势较低的场外,在抽水时并将水排到地面上的排水沟中;雨季前对于临建房屋、水泥库房等应进行检查和修理,防止漏雨、漏电和其它不安全因素存在。雷雨前交代工人雷雨中不要在大树下避雨、不要走近架子、架空电线周围Iom以内区域,避免雷击触电事故发生。因雨季施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实,汛期施工做到有备无患。防洪防汛准备和响应指挥流程图:防洪防汛需要的机具及材料计划序号机具材料名称单位数量备注1抽水机台52雨布*100O3塑料布n,5000随工程需要备料4砂袋袋200随情况进场5雨鞋套506雨衣套207铁锹把158医疗箱个1雨季施工期间按照市建委的要求,建立以主要领导为首各部门、项目经理部负责人参加的抗洪指挥部,组织精干的抗洪抢险队伍,汛期内主要领导要执行轮流值班制,发现险情立即指挥抢救(防洪领导小组名单附后)。洪水一旦发生,所有职工全部参加抢险加强职工意识,进行宣传,思想不可麻痹大意。防汛指挥领导小组成员:组长:刘国庆副组长:袁小平蔡义斌组员:郭乾坤罗军廖汉州廖权州何仁树冯美安曹超杰蔡波某银顺某珏某国喜抢险一组总指挥:蔡义斌交通运输:蔡波临时救助:何仁树抢险小组:郭乾坤某银顺罗军曹超杰抢险二组总指挥:刘国庆交通运输:某珏临时救助:何仁树临时救助:廖汉州廖权州某国喜冯美安水岸花成G1.3#楼雨季防汛应急预案编制人:审核人:审批人:某某星星建设总承包公司总承包公司安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

    注意事项

    本文(防汛应急预案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
