欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    一)、碎石基层施工方案.docx

    • 资源ID:1584532       资源大小:9.17KB        全文页数:2页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    一)、碎石基层施工方案.docx

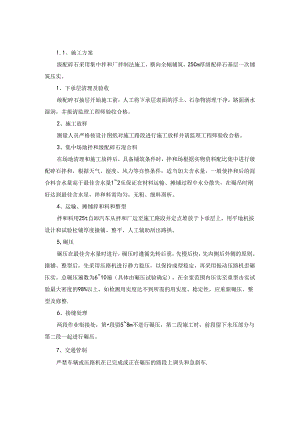

    1.1、施工方案级配碎石采用集中拌和厂拌制法施工,横向全幅铺筑,25Cm厚级配碎石基层一次铺筑压实。1、下承层清理及验收级配碎石抽层开始施工前,人工将下承层表面的浮土、石杂物清理干净,路面洒水湿润,并报请监理工程师验收合格。2、施工放样测量人员严格按设计图纸对施工路段进行施工放样并请监理工程师验收合格。3、集中场地拌和级配碎石混合料在场地清理和施工放样后,具备铺筑条件时,拌和场根据实物资料配比集中进行级配碎石拌和,根据天气、湿度、风力等自然条件,适当加大含水量,一般使拌和后的混合料含水量高于最佳含水量12乐保证在材料运输、摊铺过程中水分散失,在碾吊时刚好达到最佳含水星,拌和料需均匀,无粗、细料离析。4、运输、摊铺捽和料和整型拌和料用25t自卸汽车从拌和厂运至施工路段并定点堆放于卜承层上,用平地机按设计和试验松铺厚度撞铺、整平,人工辅助刮出路拱。5,碾压碾压在最佳含水量时进行,碾压时遵循先转后重,先慢后快,先内侧后外侧的原则。撞铺、整型后,先采用压路机进行静力稳压,以保持成型稳定,再采用振动压路机歪碾压实。总碾压遍数为610遍(具体由碾压试验确定),在全宽范围内压实至重型击实试验最大密度的98%以上,如检测用实度达不到所需的用实度、稔定性,应重新碾压、整型及修整.6、接缝处理两段作业衔接处,第段留58m不进行碾压,第二段施工时,前段留下未压部分与第二段一起进行碾压。7、交通管制严禁车辆或压路机在已完成或正在碾压的路段上调头和急刹车.8,取样试验与质检在已完成的作业段上每作业段或不大于2000112随机取样6次,按公路路基路面现场测度规程规定进行压实度检测,并按规定检验其它项目。所有实验结果,均得监理工程师审批。1.2、安全措施I、加强施工人员安全教育,提裔安全意识。2、组织学习施工工序、各项工程的安全操作规范等。3、施工人员进场之前要进行常规安全操作教育,方可上岗作业。4、作业人员安全要求(1)开工前,施工单位对该现场人员进行安全教育、安全交底。(2)施工进出场,必须由现场负贡人指挥,操作人员再封道和撤除过程中应保持高度警惕,特别要加强自我保护意识。(3)项目部配符专职交通协管人员8名,用丁平时安全设施维护工作和施工期间交通指导和疏导工作,同时,交通协管人员还负责在施工活动中,和技术员道监督和保证施工人员和施工车辆只能在施工区域内活动,施工拟投入人员8人次.(4)封道完毕后,作业人员方可进入施工作业区作业,施工结束时,作业人员撤退后才能撤除封道设施。(5)施工期间,作业人员不得随忌变更和扩大控制区,不得走出安全保护区,不得就任何施工机具和材料放凫于安全保护区外。(6)现场施工人民必须穿着带有反光标志功能的工作套装,对颜色和反光标志陈旧的工作套装及时更换。1.3、环境保护措施1、严格控制施工作业时间,制定降噪声措施,在夜晚施工过程中应尽圻减少使用噪音较大的施工机械,保证附近居民的正常休息。2、机械停放和施工安排有序合理,禁止乱摆乱放。3、石料堆放场地进行硬化处理,砂石等材料应采取覆盖措施。4、施工现场的机械设备、车辆尾气排放应符合国家环保排放标准要求。5、施工产生的废弃混合料、生活垃圾如餐盒等要及时清运处理“

    注意事项

    本文(一)、碎石基层施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
