欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    临时路施工方案.docx

    • 资源ID:1490825       资源大小:62.72KB        全文页数:14页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    临时路施工方案.docx

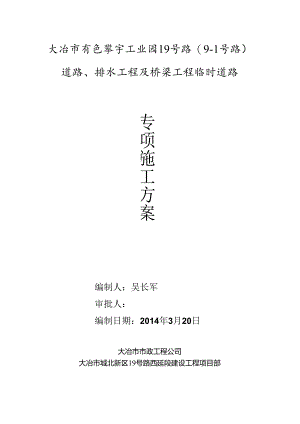

    大冶市有色攀宇工业园19号路(9-1号路)道路、排水工程及桥梁工程临时道路专项施工方案编制人:吴长军审批人:编制日期:2014年3月20日大冶市市政工程公司大冶市城北新区19号路西延段建设工程项目部二。一四年三月二十日一、工程概况二、施工区域及水文状况三、临时道路设计四、施工打算五、临时道路施工方法六、围堰施工方法七、劳动力及机械需求支配八、质量限制九、平安保证措施十、环保措施十一、防汛措施十二、坍塌事故应急打算与响应预案一、工程概况本工程起于9号路,最终1号路,由于道路全线未进行场地平整.JI该区域基本为水田或旱田、水域及河道,存在大面积软基,地表长期积水。使材料运输及管道安装、桥梁安装带来极大的不便,且桥梁工程大量材料无处进行堆放,为确保不影响施工进度,保证行车(材料配送车、吊车)平安及施工场地,需设一条临时道路。拟建场地位于大冶有色攀宇工业园19号路,桥址地形平坦,地势开阔。建设单位为大冶市城市建设投资开发有限公司,设计单位为黄石市市政园林设计探讨院,监理单位为湖北天成建设工程项目管理有限公司,施工单位为大冶市市政工程公司。二、茂工区域地形及水文状况I、此专项方案是为解决19号路铁金港桥梁工程临时施工道路而编制。该河道横跨东西,河宽约20米,正常水位在0.8m,水流较缓,下游100m左右有水闸一道(开闸期间可见河底),河床底约有2.Om厚淤泥。2、目前该桥梁工程无主要进出施工道路,必需在河道上修建临时施工道路作工地主要进出口用.考虑到工期紧迫及不影响河道的过水功能,本方案采纳土石方国垠+预制能管过水+开山石渣碎石垫层路面,过往车辆城大载重按40吨左右计算。3、桥位处道路途形为直线,河道改造后斜交角度75°(右偏角度)。设计采纳三跨预应力混凝土桥面连续简支空心板桥,卜.部结构为桩接盖梁桥台和肋板式桥台,桩柱式柝墩,钻孔灌注桩基础.桥梁总长59.04m,宽30m,桥路布置I6m+2m+1.6m,分左右两幅设计,桥跨中心桩号为K1+324.52004、场地的闹内地层的地下水位O3mO.5m,场区范闱内的地下水位年变幅在2.0m左右,雨季时可造成地面低洼处短期积水.5、拟建桥梁卜面为铁金港,一年四季地表水由北向南径流,勘察时地表水埋深为0.300.70米。6、河道改道全长600.996m,设三处平曲线,半径分别R=20m、20Om和250m,河底宽20mo三、临时道路的设计】、依据现场测量地形状况及规范要求,通过对临时道路施工经济性、平安性及可行性等几方面进行计算、比较、分析,本工程临时施工道路主要施工步骤有:施工段砂包闱堰一河床清淤一基础打木桩一夯填大块石料石粉一安装碎预制过水管一土石方分层压实。路面宽拟定10M,围堰边坡设置为1:1.5,迎水面采纳竹篱片及土工布挡土防冲刷,2、施工期间现有内河最常年水位为(.8米,考虑雨季波浪爬高0.5米,拟定路面顶标高为3.79米,坝体坡脚处预留操作面2.0米,离河岸4.9M设置围堰。桩与桩净距50cm,木桩采纳1520111111氏度4m圆木桩,迎水面木桩内侧用竹篱片及十工布措十防冲,坡脚采纳装土草袋进行防护,木桩顶以上以1:1.5坡做琅土围堰,顶宽2m:施工图垠土方采纳外运粘±±进行堆土回填,围堰施工时土应分层压实。3、围堰施工标准、国垠高度高出施工期间现有水面2米:、围垠内平面尺寸满意施工的须要:、围攫逐乂压实,满意施工过程中承载力要求:、围堰防水严密,削版港漏:、在筑围堰之前,将堰底下河床底上淤泥杂物清理干净;、因筑图堪引起流速增大使堰外坡面受冲刷时,在外坡面用草袋或土工织物等加以防护:、堆码的土袋的上下层和内外层相互错缝,尽量堆码密实平整。国垠断面图及平面图如卜图所示(详见附图)上袋包(编织袋灌上)围堰剖面图4、临时路主要工程量临时路起始于K1+3(X),最终K1+556.214。临时路总长度约310m。填土方临时路宽度为Iom,填石渣临时路宽度为7m,便于桥梁工程施工材料到场。临时路一部分是在原乡村能路面基础上加宽4m,加宽部分填0.5m开山看渣,压路机碾压夯实,以满意施工车辆通行要求,该部分长度约170m.另一部分为填土新建,在城土碾压后的上路面上干脆铺开山石渣0.2m加强,压路机碾压夯实,长度约140m.KI+295-KI+354段为河道,我施工方桥梁工程无施工场地进行堆放其桥梁工程材料,需在河道内填筑施工场地。(详见临时道路施工平面图)详细工程量列表如下:序号项目长度(m)面积(m2)方址(m5)备注1施工场地清表I2(X)1200清表密度I.Om2施工场地平整1200场地在30m宽红线外3临时路穿越原始河道,河道清淤2m厚4008()0原河道宽度按图纸设计说明20m计算河道换填土方厚2.5m500填土至19.76m高程(5年-遇水位19.76m)换填后的土方路面铺0.2m厚开山石渣加强40土方临时路按IOm计算4临时路新建,回填土方0.8m厚1401120新建部分桩号为:KI+32O-K+I46O,宽IOm临时路新建,铺开山石渣0.2m厚加强1402805原乡村碎路面加宽4m,铺开山石渣0.5m厚170340加宽4m,铺开山石渣1.70m×4m×0.5m6埋设d2(XN)钢筋粒排水管50埋管共25根,2向根7填筑土石用塘651131.5土方围堰断面面积X氏度8道路边线外,开挖明渠551122过水断面面枳X长度5、工期支配2014年3月25日进行土床平整,2014年4月15日进行临时路施工。四、越工打算1、人员打算本工程作为一个临时施工道路工程。在人员支配上,我项目部拟利用现场管理人员的班底,支配1名阅历丰富的施工员作为施工管理负责人,同时项目部平安、质星、材料、资料等部门人员协同管理。人员支配明细表序号人员安排单位数员备注1现场管理人12测量放线人13安全员人14质检员人15机械作业班组人86运输作业班组人157杂工班组人122、技术打算施工前同施工人员作好技术交底工作,使参加施工的全部管理人员、技术人m和工人熟识工程特点及各自工作内容。调查和收集所需的水文、气象资料、地质资料等。3、机械打算我项目部针对本工程地形状况较特殊(在河道内施工),施工作业面较小。拟实行如卜配置:机械设备明细表序号机械各称及型号单位数量备注1压路机台12自卸车辆8-123挖掘机台24推土机台15水准仪台16全站仪台17抽泥浆车台14、材料打算本工程所用木林、砂包、大块勺料、丁粉、碎丁陡渣等材料提前选购到位,施工现场备足用料.材料用量支配表序号材料名称单位数量备注115-20cm木桩根320长度6n2块石立方300抗压强度大3砂包立方1604碎石、碎砖渣立方240能够压实512T25、施工场地布置本临时到路施工特点是本工程地形状况较特殊,施工作业面较小,须要进行清理淤泥及围垠等,国垠所用主要等材料均通过施工现场进行运输,可以满意要求。本工程材料主要为外进块石、碎石、石渣等,由自卸汽车倒至河道内,由挖机进行夯填,并及进行压实。五、临时道路施工方法I、施工工艺:I测量方中、边线摊铺20Cm碎石垫底一2、范工打算施工便道依据现场实地状况,临时道路设置位于施工道路旁边,施工过程中随时对施工便道的维护。材料在换埴施工前,先对土方进行击实试脸,确定最佳含水率“3、流猫放祥开工之前,进行现场加宓和固定路途。包括导线、水准点的曳测。更核无误并报审后,作为沿线测量限制的依据。推工前,依据须要进行加密和布设施工测量限制网,成果上报后经监理工程师认可方可进行施工。临时路施工前,测量放样出施工范困,结合现场处理的现状,包括平面几何尺寸和相应存程点,绘制出临时路范困的地形平面图,报监理工程师核杳、铝认后作为工程量计算的依据。4、主要材料检验要求临时路基处理采纳上方填筑,主要的施工用材料有:上、碎石。施工前应对主要材料的用房和规范要求进行统计,供货厂家的调查,送样试验室进行相关的检测试验.5、排水在道路范闱开挖纵横向排水沟解除积水。在外(W排水沟按要求在沟外侧填筑上展,防止泥土流失。在道路范围内有大低洼积水地段时,可先作土境解除枳水。6、片石运输及换填十方应符合换填土方要求,采纳挖机清除表面十,由机械平整后即可碾压。7、破压换填过程中首先由自重较大的推土机及挖掘机来回走动进行碾压,使土床基本稳定。待作业面绽开后,再用自重18T以上的振动式压路机按0.25米一层进行分层碾压,振动碾压15遍,直至土床顶面平整无明显轮迹,再上铺碎石碾压。8、检测压实度检测采纳环刀法,检测合格后方可填筑碎石垫层。如检测不符要求,查明缘由,实行措施或接着碾压,直到合格.9、碎石Ife层当土方换填检验合格后,在其上铺筑20Cm厚的碎石作为临时路面层,碎石最大粒径为40m,用推土机推平后,振动碾出3遍。六、围堰施工方法I、施工流程施工放样一砂包围堰一清理淤泥一打设木桩一夯填块石一铺设碎管道一碎石、砖液夯填打木桩一用编织袋装土垒推堤一填筑堰体一铺迎水面太阳布一往太阳布上铺一层编织袋装土2、测量定位采纳全站仪测量由临时道路桥的详细位置,按施工平面布置图放出起先至结束部位的位置。填筑过程中用水平仪测Irt填上标高。3、砂包国垠砂包支配用现场河沙或石粉装好袋,由挖机吊运至指定河道内进行堆填.砂包堆填时需将下游的水闸完全打开,避开水位过高'影响施工。围坦完成保证施工段无明显水流后再进行淤泥清理工作。4,淤泥清理河床内淤泥支配采纳泥浆泵抽除发进行,并用专用泥浆运输车运出井倒在指定的地方,不能随意乱倒。泥浆抽除完后再用挖机将无法抽除干净的淤泥进行开挖,保证基础底完全无淤泥后方可进行下道工序施工。5、打木桩因考虑到现场无足够的工作面,打桩机无法操作。确定采纳挖机进行压木桩.木桩需露出土面1Om30Snm左右。6、块石夯城木桩打好后马上进行石料夯填工作。块石用自卸汽车从外面分别运置东园、西园河道边后再用挖机进行双向夯填,夯填高度不能过高,避开压实度不铭影响承载力。块/最好选用大块强度高的废弃的道路脸或花岗岩石。块石与块布之间的缱隙用石粉或粘土填满用实,保证路面的整体性和稳定性。7、砂管水道的安装过水道拟采纳10根管径为2000E能预制管(详细详施工图)。碎预制管必需符合质址要求,安装时采纳挖机进行吊奘“吊装时管底预先用C1.O细石灶作好蛰层。管与管之间的接口采纳细石磴封闭好,避开接口海水。8、碎丁、砖渣夯填过水道安装好以后再进行上部碎石、砖渣的分填。同样采纳自卸汽车运至河道边,用挖机进行分层夯填,一次夯填的厚度不能大于30cm。在填过水道上部位置位时挖机的卜.科高度不能过高,避开大的石块砸坏预制碎管。9、路基的维护确保路基平安是施工顺当进行

    注意事项

    本文(临时路施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
