欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    [监理资料]工程第012次工地会议纪要.docx

    • 资源ID:1414241       资源大小:10.74KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    [监理资料]工程第012次工地会议纪要.docx

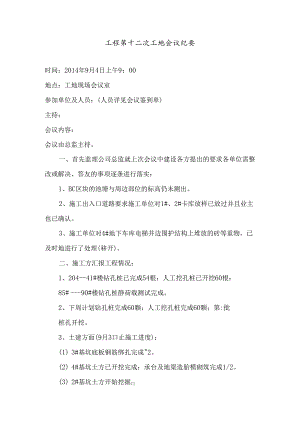

    工程第十二次工地会议纪要时间:2014年9月4日上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司总监就上次会议中建设各方提出的要求各单位需整改或解决、答友的事项逐条进行落实:1、BC区块的池塘与周边部位的标高仍未测出。2、施工出入口道路要求施工单位对1#、2#卡库放样已放过并且业主也已确认。3、施工单位对4#地下车库电梯井边围护结构上堆放的砖等重物,已及时地进行了处理(移开)。二、施工方汇报工程情况:1、20441#楼钻孔桩已完成54根:人工挖孔桩已开挖60根:85#90#楼钻孔桩静荷载测试完成。2、下周计划钻孔桩完成60颗;人工挖孔桩完成60颗;第:批桩孔开挖。3、土建方面(9月3口止施工进度):(1) 3#基坑底板钢筋绑扎完成"2。(2) 4#基坑土方已开挖完成;承台及地梁造胎模砌筑完成1/2。(3) 2#基坑土方开始挖掘Il(4) 82#8,停楼接桩、砖胎模砌筑完成;旌垫层浇筑完成。(5) 85#90#楼基础土方开始挖掘。(6) BC地块土方回填及平整继续。3、土建方面下周工程进度计划:(1)3#基坑底板钢筋绑扎完成;底板碎开始浇筑。(2)件基坑承台及地梁砖胎模砌筑完成;底板防水层开始粘贴。(3) 2#基坑土方挖掘基本完成;1#基坑土方挖掘开始。(4) 82#84#楼底板防水完成。(5) 85#、90#楼土方挖掘部份完成,碎垫层部份完成。4、请业主联系4#基坑动测事宜:联系85#90中楼基坑设计验槽事宜。三、监理方汇报工程情况:I、施工单位在20#41#楼打钻孔灌注桩时钢筋笼保护块要按规范要求进行放置。2、82#-90#楼接桩上下轴线必须对齐,以保证桩身的有效截面。3、施工单位在地卜防水卷材铺贴时,在后浇带部位必须对基层清理干净,并将水吸干后方可进行卷材的铺贴。4、人工挖孔桩护壁钢筋必须按设计要求进行放置;如有变动需有具体变动方案报批同意后方可变动,以保证孔下施工人员的安全。5、3#地卜车库的动测报告尽快出来;待基础验收时侦监站备查。6,地下车库砖胎模砌筑要规范,对出现由于挤土而产生的歪斜,要及时予以整改。7、施工单位在天晴时,要及时组织施工人员进行抢赶快干,以把迟后的工期赶上去。8、安装方面要及时跟上,前期资料尽快补上。四、业主方汇报工程情况:1、施工单位的进度现已迟后,现要求施工单位重新安排到9月底的进度计划报业主、监理。2、4#地下车库的防水层下周也将施工,施工单位要提前做好防水卷材的备料工作。3、施工单位要合理安排施工人员,可考虑在后浇带部位分施工段,进行流水施工。4,85#90#楼动测,施工单位可每2憧为一次进行预先通知,以加快进度。5、85#90#楼区域施工单位可适当安排夜间施工,以加快进度。6,安装方面施工单位要对管、线的规格、大小、走向充分了解,以防管线的漏布、错布。7、目前施工单位要以计划进度为目标,必须采取增加人员及加班、加点的办法,把进度抢上去。8、1号桥北侧的桥段破损处,要求施工单位及时修补,加固保护二标小区已穿电缆的安全运行。工程项目监理部整理二。一四年九月四日

    注意事项

    本文([监理资料]工程第012次工地会议纪要.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
