欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    [监理资料]工程第034次工地会议纪要.docx

    • 资源ID:1414213       资源大小:12.59KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    [监理资料]工程第034次工地会议纪要.docx

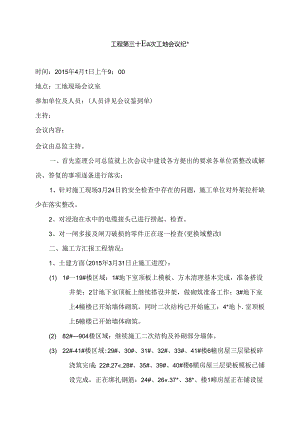

    工程第三十Ea次工地会议纪*时间:2015年4月1日上午9:00地点:工地现场会议室参加单位及人员:(人员详见会议鉴到单)主持:会议内容:会议由总监主持。一、首先监理公司总监就上次会议中建设各方提出的要求各单位需整改或解决、答复的事项逐条进行落实:1、针对施工现场3月24日的安全检查中存在的问题,施工单位对外架拉杆缺少在落实整改。2、对浸泡在水中的电缆接头已进行捞起、检查。3、对一闸多接及闸刀破损的零件正在逐一检查(更换域整改I二、施工方汇报工程情况:1、土建方面(2015年3月31日止施工进度):(1) 1#一19#楼区域:1#地下室顶板上模板、方木清理基本完成,准备搭设井架;2甘地下室顶板上继续搭设井架,做砌筑准备工作;3#地下室上4幢楼已开始墙体砌筑,同时二次结构已开始施工:4*地卜.室顶板上5幢楼已开始墙体砌筑。(2) 82#904楼区域:继续施工二次结构及补砌部分墙体。(3) 22#-41#楼区域:29#、30#、31#、32#、33#、41#楼6幢房屋三层梁板碎浇筑完成;22#,27«,28#、35#、39#、40#楼6横房屋三层梁板模板已铺设完成,正在绑扎钢筋:24#、26«.37*、38*、楼1嶂房屋正在铺设屋面层梁板模板:其余10憧楼正在搭设承重架子,部分可开始铺设屋面层梁板模板。(4) 42#81#楼区域:域#、43#、44#、45#、47#、48#、49#楼7幢楼底板防水层完成,部分正在绑扎基础钢筋,准备浇筑基础碎;46#、50#、51#、52#、59#、60#、61#、66#楼8幢楼电梯承台正在砖胎模砌筑基本完成,准备陆续浇筑旌垫层:53#、54¢、55*、62#、71#、72#、79#、80#楼8幢楼电梯井砖胎模已砌筑完成,正在挖基础土方。4、土建方面下周工程进度计划:(1) 1#一19#楼区域:1#地下室顶板上模板、方木清理完成,搭设井架:2*地卜.室顶板上井架搭设完成,同时做墙体砌筑准备工作;3*地下室顶板上4幢房屋继续墙体砌筑,继续施工二次结构;4#地下室上5憧房屋继续墙体砌筑,同时做:次结构施工准备工作。(2) 82#904楼区域:继续施工二次结构及补砌部分墙体,做中间结构验收准备工作。(3) 22*43楼区域:22#、27#、28#、35#、39#、40#楼6幢三层梁板校浇筑完成;24#、26»、37#、38#楼4幅屋面梁板模板铺设完成,准备绑扎钢筋;其余10横楼继续搭设承重架,部分憧号开始铺设屋面层梁板模板;继续搭设部分楼号外墙脚手架。(4) 42#8建楼区域:42*、43#、44#楼3幢房屋基础底板睑浇筑完成:45#、47#、48#、49#楼4幢房屋基础钢筋绑扎基本完成,准备浇磅:46#、50*、51#、52#、59#、604、61#、66#楼8幢房屋碎垫层浇筑完成,准备铺设底板防水层;53#、54#,55#、62#、71#、72#、79#、80#楼8幢房屋电梯井破胎模砌筑完成,部分基础土方挖掘完成。(5)总公司要求项目部做好以卜.工作:抓好工地现场安全工作,做好“三宝”、“四口”、施工用电等安全防护工作,以保证工地施工安全:对82#90#楼9憧房屋做好中间结构验收准备工作,计划在4月中旬进行基础、主体中间结构验收;对抢赶的楼幢,项目部对照进度计划合理安排好施工人员,以保证工程进度。对本工程的所有土建(水、电安装)预算书必须经总公司审核后再报业主。三、监理方汇报工程情况:1、针对由业主、监理、施工三家单位联合检查中发现的问题,目前施工单位正在逐步落实,但仍有部分内容(如拉拔筋强度、蜂窝、麻面等)需抓紧整改、落实。2、目前工程中存在的土建方面问题:1#一19#楼电梯井圈梁钢筋的问距必须严格按图纸要求进行制作、安装。3、对安装工程中预埋管的定位,仍存在焊接在结构主筋上现象,如再发生类似现象,监理将建议业主作相应的处罚。4、对窗台梁、构造柱等二次结构的混凝土浇筑密实必须加强控制。5、82#90#楼中二次结构构造柱植筋位置、假面尺寸要加强控制,在封模前对柱底必须清理干净后方可封模。6、安全方面:施工单位存在井架(吊栏)内乘人及为使用方便而搞坏限位装置等现象,安全员必须定期对临时设备进行检查,以保证工程安全。7、安装方面:对新进消防材料施工单位要及时上报工程资料。8、水电安装隐蔽工程验收要与土建方及时联系上报。四、业主方汇报工程情况并提出以下要求:1、要求施工单位做好安全工作,对电梯口、临边洞口或砌墙过程中移除、拆除的围护及时恢复。2、42#81#楼区域:砖块堆放过高,施工单位要加强控制。3、施工单位需按进度计划落实,22#41#楼在4月底前确保结顶,1#一19#屋面防水要抓紧施工。4、施工单位对墙拉筋设置.、马牙槎的留设,必须严格按要求进行施工。5, 20#、21#楼桩基下周基本完工,施工单位对需利用老桩的桩号进行汇总后报业主,以便设计出具调整基础方案。6、42#81#楼区域:该区块施工人员较多、施工作业面分散,大部分施工人员(包括管理人员)安全帽未戴,施工单位要加强检查、控制。7、安装方面:安装套管预埋必须按照施工规范要求,做到横平竖直。8、安装电箱上的过梁部分厚度未达到设计要求,要求施工单位及时予以更换。9、对堆放在露天的安装材料要做好保护工作。10、施工单位对损坏的闸刀、漏保要及时进行检查、更换。工程项目监理部整理二O一五年四月一口

    注意事项

    本文([监理资料]工程第034次工地会议纪要.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
