欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    朝阳区单店西路工程施工组织设计.doc

    • 资源ID:1382840       资源大小:455.85KB        全文页数:64页
    • 资源格式: DOC        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    朝阳区单店西路工程施工组织设计.doc

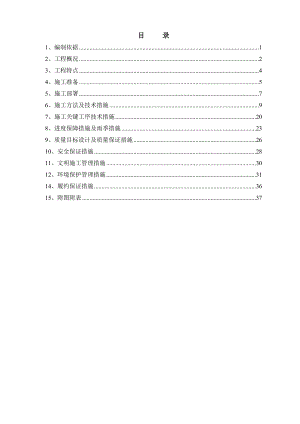

    目 录 1、编制依据12、工程概况23、工程特点44、施工准备55、施工部署76、施工方法及技术措施97、施工关键工序技术措施208、进度保障措施及雨季措施239、质量目标设计及质量保证措施2610、安全保证措施2811、文明施工管理措施3012、环境保护管理措施3114、履约保证措施3615、附图附表371、编制依据1.1.招标文件某某市房屋建筑和市政基础设施工程施工总承包招标文件-第一分册:通用部分;朝阳区东坝单店居住区二期外部市政道路工程单店西路道路及管线工程施工总承包招标文件-第二分册:专用部分;1.2设计文件某某单店住宅小区二期C区岩土工程勘察报告;单店住宅小区外部市政道路工程单店西路道路工程设计图;单店住宅小区外部市政排水工程单店西路排水工程设计图;1.3.施工规程、规范、验收标准1.3.1.某某市城市道路工程施工技术规程DBJ 01452000;1.3.2.某某市城市给排水管道工程施工技术规程DBJ 01472000;1.3.3.某某市市政工程质量检验与评定标准;1.3.4.适用于本工程的其他技术规范、图集、标准。1.4.其他我公司的技术经济实力和以往施工经验。现场考察所收集的数据资料。1.5.工期、质量要求本工程为朝阳区东坝单店居住区二期外部市政道路工程单店西路道路及管线工程,根据招标文件要求,本工程计划工期为某某年5月1日至某某年10月30日,共计183日历天。要求质量达到合格标准,施工现场管理达到某某市施工现场管理有关规定的要求。2、工程概况本工程位于某某市朝阳区东坝。单店住宅小区二期工程用地范围北起现状东坝路,南至东坝南二街,西起东坝西环路,东至单店中路,总用地面积约50公顷。本次施工的单店西路是为保证小区内部交通的出行方便和周边路网改造的需求而修建的。单店西路设计道路全长837.71m,规划红线宽度30m。与道路同期施工的还有雨污水管道和其他燃气电力给水等专业管道(另行发包)。2.1.道路工程单店西路南起东坝男二街,北至东坝路,全长837.71m,道路规划宽度30m,设计规划为城市支路。单店西路在规划位置东坝南一街至东坝南二街段有4.5m至6.0m宽沥青混凝土路面,西侧为康静里小区,道路红线范围内为单位厂房及办公用房,东坝南一街以北无现况道路,道路红线范围内为垃圾堆弃场。东坝南一街以南有一条电信管道及一条自来水管线,另有过街热力及电信管线,东坝南一街以北道路红线范围内无市政管道。根据现场调查及业主提供的资料,项目用地范围内没有需要保护的古树、名木和大树。新建道路为一幅路形式,机非混行,路面宽度16m,其中机动车道为一上一下,余为非机动车道,两侧人行步道各宽5m,上设盲道,外侧各有2米宽绿化带。车行道结构为:石灰粉煤灰稳定碎石36cm+乳化沥青透层+下封层+中粒式沥青混凝土6cm+改性乳化沥青粘层+细粒式沥青混凝土4cm。总厚度46cm。人行道结构为:混凝土透水防滑人行道砖6cm+干硬性水泥砂浆调平层3cm+级配碎石30cm。总厚度38cm。2.2雨污水工程2.2.1.雨水工程本工程设计雨水管道位于道路永中处。沿东坝西路由南二街路口向北布置一条雨水管线,管道管径D=400mm1200mm,下游为东坝南一街D=1400mm设计雨水管线,干线长243.5m。延东坝西路由现况东坝路路口及南一街路口向东坝中街分别布置一条D=400mm900mm雨水管线,下游为东坝中街D=1400mm设计雨水管线,干线长度463.5m。2.2.2.污水工程本工程设计污水管道位于道路永中以西2.5m处。延东坝西路由南二街路口由南向北布置一条D=400mm的污水管道,下游为东坝南一街D=400mm设计污水管线,干线长度177m。延东坝西路由现况东坝路路口及南一街路口向东坝中街分别布置一条D=400mm的污水管线,下游为东坝中街D=500mm设计污水管线,干线长度214m。2.3.地质条件本工程位于永定河冲积扇的东北边缘,与温榆河、潮白河冲击平原的接壤地带,场地早期为砖厂,后废弃成为封闭垃圾填埋场,因长时间的挖土填埋垃圾和倾倒渣土,导致地形复杂,形成了土堆、土坑、水沟等。整个场地上部土层均为人工填土层,厚度2m-12m,无规律分布。下层为第四季沉积土层。本工程地下有两层地下水,上层潜水,埋深1.4m-7.5m,通过大气降水补给,对管道施工有影响,下层潜水稳定深度18m以上,无影响。3、工程特点3.1.本工程的工程量比较大,协调各方关系和协调好各工序施工是按时完工的保证。3.2.本工程施工时间为某某年5月1日至某某年10月30日,正处于某某的多雨季节,雨季施工管理及技术措施是本工程顺利完成的重点。3.3.当年建管线当年建路,各种管线沟槽回填土方必须达到当年修路标准。因本工程施工现场地下土质不良,需要在施工前对地基进行还填处理,如何保证土方换填质量,确保路基不下沉是工程的难点和关键。3.4.本工程在0+0000+350段位于现况村庄内,现况道路内有现况管道,在施工中需保持现况管道的正常使用,开挖过程中要进行必要的保护措施。4、施工准备工程中标后正式开工前,施工现场做到“三通一平”,搭建好临时设施,接水接电以利于施工顺利进行。4.1.施工道路施工便线位置详见总平面图所示。4.2.临时设施临时设施包括办公生产区和辅助生产区。全部用有企业统一标识的围档板遮挡,内部道路进行硬化。4.3.临时用电在施工初期,用电量较小,先利用120KW发电机提供电源。随着施工的进行,利用业主所提供的变压器每50m布设线杆及电闸箱,以满足工程和生活用电。4.4.临时用水根据现场调查,临时用水从附近自来水网引入,自水源向临设区敷设25供水干管. 4.5.通讯设施为保证工程施工顺利进行,项目经理部设电话一部,及时与甲方、监理、材料工地各单位取得联系,保证施工顺利进行。4.6.施工准备重点完成人员组织及进场计划、机械设备组织及进场计划、工程材料准备及进场计划、图纸会审及设计交底、交桩及基准点复核、原地貌测量、工地试验室建设。及时完成上述工作,并提交申请交监理工程师审批。4.6.1.技术准备施工前要研究和熟悉本标段设计文件并进行现场核实.项目部要组织有关人员学习设计文件,图纸及其他有关资料,使施工人员明确设计者的设计意图,熟悉设计图纸的细节,对设计文件和图纸进行现场样对。对现况的地下管线进行详细的调查,对设计道路中线、主要控制点、水准点、三角点,基线等是否准确无误进行复核,对管线加固,交通导行的技术措施进行讨论、分析,并确定最优方案。进行测绘交桩设计交底工作。项目部在工程正式开工之前,详细复核测绘交桩内容,并对所交的桩点进行有效的保护。同时在业主、设计、监理单位共同对工程进行设计交底后,组织施工、质量、测量人员对交底内容认真学习,形成纪要,并同时把交底内容与设计文件作为指导施工的依据。4.6.2.人员准备在开工之前,根据签订的施工合同要求,组建符合本标段实际的施工组织管理机构,组织合格的施工队伍进场施工。同时,为保证本工程的质量、计划的实施、运行成本管理及安全、文明施工工作顺利完成,针对本标段施工管理工作中的交通疏导、地下管线多、混凝土构件、测量工作等复杂点、难点,建立严格的管理制度,以达到对工程切实有效的管理。施工组织管理机构的组建和人员的配备:根据本标段的实际情况及业主、监理单位的要求,公司组建强有力的项目部,配备各专业施工技术人员和专业施工队伍。施工组织机构中包括施工、技术、质量、材料、安全、设备、财务、预算、合同计划等管理部门,对工程进行有效的管理,保证本工程的顺利实施。在人员准备期内,对现场施工技术人员及工人进行全面培训,培训内容包括:施工内容、现场环境、交通情况、环保要求、防火、用电安全注意事项、施工机械操作规程(专业工种)等、人员数量、工种及计划详见附表。4.6.3.建立健全各项管理制度:根据公司要求,建议健全施工计划管理制度、工程技术管理制度、工程成本管理制度及施工安全、文明施工管理制度和安全生产管理制度,切实做到责任到人,责权分明,奖罚分明。4.6.4.材料准备针对本标施工内容及甲方招标文件的供料要求,在开工之前对工程所需的土方、石灰粉煤灰砂砾混合料、钢筋、水泥、广场砖、预制构件等进行详细计算,积极联系资质优良的材料厂家并提出详细的进场计划,严格执行验收与检测程序,确保原材料与构件的质量。同时,根据施工进程,适时调整材料进场计划,确保在不耽误工期的前提下,减少现场的库存,以免造成不必要的积压和浪费。4.6.5.机械准备针对本工程实际情况,确定施工方法,施工程序及施工进度计划,选定施工所需机械的种类、规格、数量,并确定所需机械的进场退场时间。对机械的进场时间和数量,可随时增减,避免进场后长期停置不用,造成浪费。本工程配备专业机械操作人员,配备专业的修理人员进行设备的保养和维修。对设备的日常管理严格按照ISO9002标准及程序管理,切实保障各种机械设备的正常运转。主要机械设备配备计划详见附表。5、施工部署施工平面布置图见附图5.1.施工工期计划开工日期 某某年5月1日计划竣工日期 某某年10月30日5.2施工组织机构:为确保工期及工程质量,公司组建项目经理部,配备强有力的技术、质量等管理人员和专业施工队伍,以保证分工明确,责任到人。按计划统一安排组织,密切协同完成全部工程的施工。项目部组织结构见附图5.3施工工艺各单项工程及分部分项工程施工工艺详见附图。5.4施工原则施工总体本着按工期、质量、文明施工要求,合理组织安排施工,做到计划落实、人员落实、材料落实、机械落实。总体指导原则为:以质量为中心,以工期为主导,合理调配现场人力、物力、机械,确保全面、优质、快速、文明、安全的完成本工程的施工。考虑分段流水施工,以利施工的顺利实施。道路施工时,分区段分时段施工。 5.5施工进度计划本工程计划施工总工期183日历天,按照现场情况,本工程分为2个施工段,第一施工区为施工设计起点0+000至0+350段,长度350m,本施工段段施工红线范围内多为厂房与民房,有一条沥青道路。施工前需要将现场拆迁遗留渣土全部清除,在红线外修建一条临时路,以满足施工及社会车辆通行需要,临时路宽度5米,采用级配碎石15cm铺筑,并安排专人疏导交通洒水降尘,确保道路畅通,不扬尘、不积水。第二施工区为0+350至设计终点0+837.71段,该段位于现况垃圾填埋区,厂区内垃圾分布不均匀,地下土质复杂,多数不能满足承载力需要,现场内无其他障碍物,施工前需要进行垃圾清理掘除工作,根据设计要求,在规定范围内,还填好土,并夯实,然后才可进行管线、道路施工。二个施工区分别组织施工,其主路实施至沥青混凝土底层,面层细粒式沥青混凝土在全线主路施工完成后统一摊铺,确保路面施工质量。具体计划时间如下:施工总工期:某某年5月1日某某年10月30日,183日历天;施工准备:某某年5月1日某某年5月10日,10日历天;第一施工区0+000-0+350:某某年5月11日某某年7月29日,80日历天;其中现场清理:某某年5月11日某某年5月25日,15日历天;雨污水管道开槽:某某年5月15日某某年5月22日,8日历天;污水管道施工:某某年5月17日某某年6月3日,18日历天;雨水管道施工:某某年5月22日某某年6月5日,15日历天;雨污水沟槽土方回填:某某年6月4日某某年6月13日,10日历天;道路路床施工:某某年6月10日某某年6月18日,9日历

    注意事项

    本文(朝阳区单店西路工程施工组织设计.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
