欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    昆山五丰广场项目一期桩基工程施工组织设计.doc

    • 资源ID:1382475       资源大小:224.21KB        全文页数:35页
    • 资源格式: DOC        下载积分:7金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要7金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    昆山五丰广场项目一期桩基工程施工组织设计.doc

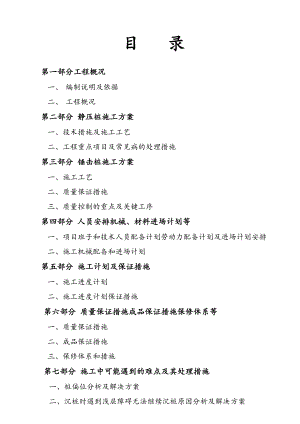

    目 录第一部分工程概况 一、 编制说明及依据二、 工程概况第二部分 静压桩施工方案 一、技术措施及施工工艺二、工程重点项目及常见病的处理措施第三部分 锤击桩施工方案 一、施工工艺二、质量保证措施三、质量控制的重点及关键工序第四部分 人员安排机械、材料进场计划等 一、项目班子和技术人员配备计划劳动力配备计划及进场计划安排二、施工机械配备和进场计划第五部分 施工计划及保证措施一、施工进度计划二、施工进度计划保证措施第六部分 质量保证措施成品保证措施保修体系等一、质量保证措施二、成品保证措施三、保修体系和措施第七部分 施工中可能遇到的难点及其处理措施一、桩偏位分析及解决方案二、沉桩时遇到浅层障碍无法继续沉桩原因分析及解决方案三、斜桩原因分析及解决方案四、桩身破坏原因分析及解决方案第八部分 安全生产、文明施工、环境保护一、安全生产二、文明施工三、减少扰民降低环境污染和噪音措施第九部分 季节性施工措施一、文明施工保证体系二、文明施工措施三、减少扰民降低环境污染和噪音措施第十部分 施工现场平面布置一、 施工场地部署二、施工现场平面管理三、施工现场平面布置图第十一部分 工程完工后的工作一、桩基与土建单位的交接二、桩基工程竣工验收后的服务与回访三、桩基工程竣工验收四、整理原始资料,编写验收资料第一部分 概 况一、编制说明及依据(一)编制说明我单位根据桩基工程施工合同等相关资料所确定的工程承包范围、质量标准和编制要求,在国家、江苏省、行业等各级规范、标准、规定的指导下,在我单位领导班子的高度重视和直接领导下,抽调精兵强将组成强有力的项目部,编制完成了某某广场一期项目桩基工程施工组织设计,并作为现场施工的指导依据。本施工组织设计全面、完整地阐述了施工全过程的策划、组织、协调和实施;并针对本工程具体的各个施工分项提出专项施工方案和措施。本“施工组织设计”作为指导施工的技术文件,编制时对整个工程的施工工期、质量目标、项目管理机构设置与劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要技术措施、安全文明施工及降低成本、推广新技术等诸多因素尽可能做了充分考虑,突出科学性、适用性及针对性。(二)编制依据1.图纸依据桩基设计总说明桩位平面布置图2.施工合同3.主要规范、标准、图集1、建筑桩基技术规 2、建筑地基基础工程施工质量验收规范 3、建筑工程施工质量验收统一标准 4、混凝土结构工程施工质量验收规范5、工程测量规范6、建筑工程冬期施工规程(JGJ 104-2011)7、建筑工程施工现场用电安全规范(GB50194-93)8、施工现场临时用电安全技术规程(JGF46-2001)9、建筑机械使用安全技术规程(GJG33-2001)10、建筑施工安全检查标准(JGJ59-2011)11、预应力混凝土管桩(苏G03-2012)12、建筑地基处理技术规范(JGJ78-2012)注:以上所列若与现行要求不一致或需要补充的按国家、地方要求执行二、工程概况(一) 工程概况一览表工 程 概 况 一 览 表序号项 目内 容1工程名称某某广场一期项目2工程地点某某北路东侧,优比路南侧3招标项目桩基工程4招标范围桩基5工期要求60天6质量目标合格7施工单位某某建设集团有限公司(二)设计简介某某广场项目一期桩基工程采用预应力混凝土管桩及预制方桩,桩型号为PHC-400(95)AB-C80、JAZHb-2 40-B;沉桩方式采用锤击法及静压,桩长16-24m。(三)工程地质条件详见工程地质勘察报告第二部分 静压桩施工方案一、技术措施及施工工艺1、测放控制网:根据业主提供的水准点和坐标控制点等测量资料,采用全站仪设置永久性的桩位控制网(包括水准点)。桩位控制网设置后,在四周加设醒目的保护标志。由于打桩振动、挤土等原因,控制点离开边缘桩的距离不小于30m,并且通视良好。控制网建立后报监理验收,同时绘制测量成果表备案。在施工时经常进行校核,以确保工程施工测量精度,并认真做好记录。2、轴线控制:控制网设置后,利用其做好建筑物轴线测量工作,轴线控制点离开边缘桩的距离不小于15m,做好相应标记,并且通视良好。同时做好轴线控制点复核、保护、记录等工作,达到放、核、审三点控制。3、静压桩 1)工艺流程: 静压桩工艺流程图平整场地测量桩位桩机就位压桩吊送桩器送桩移至下一桩桩位对中桩身调直送桩至设计标高吊桩喂桩桩位验收管桩进场验 收桩长控制测放桩位护筒埋设2)桩位测放根据甲方给定的控制点和图纸上的坐标点用全站仪极坐标法进行放测桩位,在桩位中心钉竹签。3)钻机就位应先调整机座水平,然后按管桩规格尺寸,以将要施工的桩位为中心,画一个与管外径相等的正方形,桩管对中时,使管桩外径与正方形四边的边框线相切。在桩机周围可通视安全处(一般距桩机15m左右)成90度方向设置一台经纬仪,测量桩管的垂直度,其偏差不超过0.5。机长也应在机座下方吊挂一个线锤,时刻注意观察桩管下压时可能出现的遇障碍物挤偏等异常情况。4)压桩施工严格控制桩的垂直度,偏差不超过0.5。如果超差,必须及时调整,但须保证桩身不裂,必要时可慢慢拔出重插,绝不允许用强拔的方式进行快速纠偏,否则易将桩身拉裂、折断。压桩过程中,严格控制压桩速率,以减小地基土中超孔隙水压力的增长速率,防止对周围土体及相邻桩产生严重挤压,造成土体隆起,致使邻桩产生移位。测量员、施工员在压桩过程中,对每根预压的桩位进行复测,若发现偏位时,应及时纠正,以防挤土效应对桩位造成偏移。每整根桩原则上应一次压送到位,中途不得随意停压,若遇特殊情况确需停顿时,亦应尽量缩短停顿时间,以防止土体密实、固结、增大瞬时压桩力,防止意外情况的发生。(5)明确终止压桩的控制标准,以桩长控制为主,认真记录实际送桩深度、油压值的变化及最终油压值。二、本工程重点项目及常见病的处理措施1桩位偏差的控制根据建筑地基基础工程施工质量验收规范管桩的桩位偏差必须符合下表的规定预制桩桩位的允许偏差(mm)序号项 目允 许 偏 差1盖有基础梁的桩:垂直基础梁的中心线沿基础梁的中心线100+0.01H150+0.01H2桩数为13根桩基中的桩1003桩数为416根桩基中的桩1/2桩径或边长4桩数大于16根桩基中的桩最外边的桩中间桩1/3桩径或边长1/2桩径或边长注:H为施工现场地面标高与桩顶设计标高的距离。要保证桩位不偏差,不超规范,应从以下两个关键工序上来控制:测量放线的控制要点,保证每根桩的位置不放错测量放线的控制见下图测量仪器校正,确保仪器性能每根桩的坐标计算,自检及复核设备的维护关于测量的技术交底,设计交底测量人员为经过培训的专业人员,持证上岗控制点的交接,应以书面形式为准规划验线,桩位测放应在规划局验线后进行根据图纸设置施工控制点测量人员测放桩位及质检员检查监理工程师检查验收设备保障技术保障施工保障测量放线控制措施施工过程中桩位偏差的控制在控制桩位偏差的过程中,除了测量放线以外,施工中的控制同样很关键。桩位复测因静压桩为挤土桩,在加上场地因素(根据施工经验,绝大多数工地上部土层性质较差且不均匀)及自身的重量,以前放好的桩位很容易被挤偏、压偏,因此桩位复测为施工中桩位偏差控制的重点,它同时也是测量放线工作的延续,其测放精度同测量放线。桩机就位对中对中应在桩位复测后进行,施工员(机长)应对对中精度进行检查,应按桩径大小预先做好标记,使桩与标记重合。对中的同时应进行调平,保证桩的垂直度偏差不大于0.5。沉桩时的控制沉桩过程中,严格控制压桩速率,以减小地基土中超孔隙水压力的增长速率,防止对周围土体及相邻桩产生严重挤压,造成土体隆起,致使邻桩产生移位。打桩顺序的合理安排也对已成桩的桩位偏差有影响,对于密集桩群,自中间向两个方向或四周对称施打。2桩身质量的控制管桩材料进场后,必须按进场批次由管桩厂提供出厂合格证和材质试验报告。检查该批管桩数量及规格型号,桩身尺寸必须满足设计要求。仔细检查管桩外观质量。仔细检查焊接接头的质量。为防止桩身断裂,应采用吊机取桩,严禁拖拉取桩。静力压桩时,送桩的最大压力不宜超过桩身允许抱压压桩力的1.1倍第三部分 锤击管桩施工方案一、施工工艺(一)施工工艺流程施工工艺流程图测量定位 复核 测放桩位 复核 桩机定位吊桩定位校核垂直度打 桩吊桩对位接桩 校核垂直度电焊接桩(试桩)送 桩打桩至设计桩顶标高移 位(二)施工方法及要点1测量放线根据甲方提供的测量控制点,计算出每个桩位的X、Y方向尺寸及角度。首先采用全站仪进行轴线、控制点放样,然后采用经纬仪测放桩位,必要时可采用全站仪,以确保桩孔位置的准确性。定桩位时采用20cm长的竹签或短钢筋头钉入地下,而且须稳固不松动,顶部露出地面1cm左右,涂上红漆或系上红绳,然后沿桩轴线用白灰粉撒成网格状以便施工时查找桩位。桩位测放时,应分批分段放样,不宜放太多或全部放出,以免施工时挤压偏位。桩位放好后,质检员用50m钢卷尺按图纸复核相邻桩位间距,控制桩位偏差1cm。自检合格后立即做好测量报检资料,及时申报监理验收,同意后方可进行下道工序。2桩机就位桩机行走时,应将桩锤放置于桩架中下部以桩锤导向脚不伸出导杆末端为准。根据打桩机桩架下端的角度计初调桩架的垂直度,并用线坠由桩帽中心点吊下与地上桩位点初对中。3沉桩(1) 桩帽与桩接触的表面应平整,与桩身应在同一直线上。(2) 当桩吊起就位后,要缓缓放下,插入土中,进行桩位和垂直度校正后,并在桩身侧面或桩架上设置标尺,做好记录,才能开始施打,开始时应起锤轻压或轻击数锤,待锤以及桩身等垂直度一致后,即可转入正常施打。(3) 为了避免打桩过程中桩顶部的损坏,可在桩顶放上弹性垫层,如草纸麻袋或草绳等,放下桩帽套入桩顶时,将桩帽放上垫木。桩锤底面桩帽上下面和桩顶应保持水平。桩锤桩帽和桩身中心线应在同一线上。(4) 打桩应“重锤低击”。 桩开始打入时,桩锤落距宜小。一般为1.50.8米,打入一定深度后方可增加落距,最大不超过1.8米。4送桩施工员根据甲供水准点测出每根桩的地面标高,计算出该桩的应送桩深度

    注意事项

    本文(昆山五丰广场项目一期桩基工程施工组织设计.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
