欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    板房搭设方案 .docx

    • 资源ID:1373911       资源大小:10.38KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    板房搭设方案 .docx

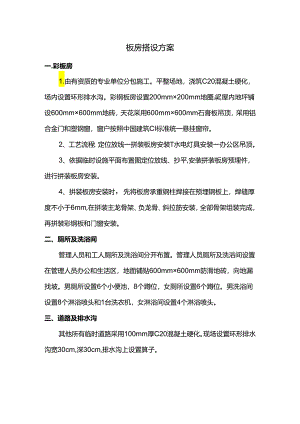

    板房搭设方案一.彩板房1.由有资质的专业单位分包施工。平整场地,浇筑C20混凝土硬化,场内设置环形排水沟。彩钢板房设置200mm×200mm地圈梁,屋内地坪铺设600mm×600mm地砖,天花采用600mm×600mm石膏板吊顶,采用铝合金门和塑钢窗,窗户按照中国建筑CI标准统一悬挂窗帘。2、工艺流程:定位放线一拼装板房安装T水电灯具安装一办公区吊顶。3、依据临时设施平面布置图定位放线、抄平,安装拼装板房预埋件,进行拼装板房安装。4、拼装板房安装时,先将板房承重钢柱焊接在预埋钢板上,焊缝厚度不小于6mm,在拼装主龙骨架、负龙骨、斜拉筋安装,全部骨架组装完成,再拼装彩钢板和门窗安装。二、厕所及洗浴间管理人员和工人厕所及洗浴间分开布置。管理人员厕所及洗浴间设置在管理人员办公和生活区,地面铺贴600mm×600mm防滑地砖,向地漏找坡。男厕所设置6个小便池,8个蹲位,女厕所设置6个蹲位。男洗浴间设置8个淋浴喷头和1台洗衣机,女淋浴间设置4个淋浴喷头。三、道路及排水沟其他所有临时道路采用100mm厚C20混凝土硬化。现场设置环形排水沟宽30cm,深30cm,排水沟上设置算子。四.化粪池本临建设置2级沉淀池,化粪池尺寸为10m*2m*3m,满足生活区、宿舍区污泥、污水排泄要求。位置为临建场地北侧绿化区内,该位置临近市政污水管网,排污方便,详细图纸见附件:化粪池平面图及剖面图。五临水,临电临建现场由建设单位提供DNlOO市政接水口,可满足现场内生活用水。接驳点为临建场地南侧。由建设单位提供125KVA变压器一台,满足现场用电需求。六.安全用电要点1.任何用电范围内,均需接受电工的管理、指导,不得违规。2、机电设备应单设开关,严禁一闸多用。3、一切电线接头均要接触牢固,严禁随意接电,电线接头严禁裸露空间。4、任何拖地电线必须做好防水、防漏电工作。5、现场照明室外灯具距地面高度不低于3m,室内灯具不低于2.4m,并不得随意挪动充作行灯使用。6、照明灯泡悬挂,严禁近人及靠近木材、电线、易燃品。7、一切金属外壳的机具均设地线接地。8、严禁将电线芯直接插入用电插座中,接电应用插头。9、手持电动工具必须单设漏电保护器,电动机具定期检验、保养。10、电工须经专门培训,持许可证上岗,非电气操作人员不准擅动电气设备,电动机械发生故障,要找电工维修。I1.各种电气设备均须采取接零或接地保护。单相220V电气设备应有单独的保护零线或地线。严禁在同一系统中接零,接地两种混用,不准用保护接地做照明零线。七、建立健全安全规章制度1.认真贯彻执行有关安全生产规章制度,坚持管生产必须管安全的原则,建立安全生产管理网络,落实安全生产岗位责任制,实行管理人员值班制度,检查、监督施工现场的安全隐患整改及班组安全制度的贯彻执行,做好安全值班记录。2、在生产过程中必须坚持安全第一、预防为主的生产方针,认真做好生产中安全防护工作,消除一切不安全的隐患,确保施工生产正常进行。3、定期组织工人学习安全技术操作规程,不断提高工人的安全意识和自我保护能力,在施工中要严格执行安全生产规章制度,正确使用安全防护设施和劳保用品。4、公司对员工实行定期健康检查,发现有职业病的职工要给予调整岗位,合理安排工作。5、加强机械设备的管理工作,保证各类机械能够安全运转,各类机械必须配备相应的安全防护措施。且定期检查保养,机械操作人员要持证上岗,凡使用机电设备的专业工种均应按规定穿戴绝缘鞋、手套和防护用具,不得违章操作。6、坚持每周一次安全例会,班组每日安全例会制度,项目部每周自检一次,公司每月一次安全督查,发现隐患及时整改,做好各项安全技术交底工作。特殊工种持证上岗,机械设备安全装置要齐全有效,且定期专人检查保养。7、及时整理,安全资料,完善安全制度,建立健全各项安全验收台帐。8、加强现场安全防护,在现场设置醒目安全标语、标牌,以提醒员工的安全防范意识。9、根据有关文件规定,结合本工程的实际情况制定安全管理组织计划及安全教育制度,安全交底制度,要求所有进入本工程施工现场的人员以班组为单位进行检查,同时将另行制定本工程安全生产奖罚条例以确保制度及各项措施的落实。

    注意事项

    本文(板房搭设方案 .docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
