欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    尿素水解器的检修标准规范.docx

    • 资源ID:1372706       资源大小:13.09KB        全文页数:7页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    尿素水解器的检修标准规范.docx

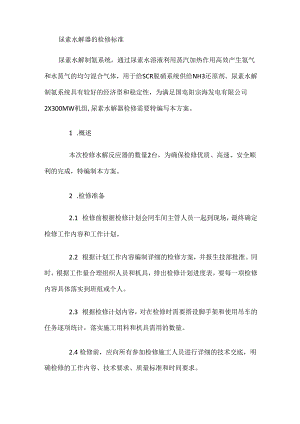

    尿素水解器的检修标准尿素水解制氨系统,通过尿素水溶液利用蒸汽加热作用高效产生氨气和水蒸气的均匀混合气体,用于给SCR脱硝系统供给NH3还原剂。尿素水解制氨系统具有较好的经济型和稳定性,为满足国电阳宗海发电有限公司2X300MW机组,尿素水解器检修需要特编写本方案。1 .概述本次检修水解反应器的数量2台,为确保检修优质、高速、安全顺利的完成,特编制本方案。2 .检修准备2.1 检修前根据检修计划会同车间主管人员一起到现场,最终确定检修工作内容和工作计划。2.2 根据计划工作内容编制详细的检修方案,并报生技部批准。同时,根据工作量合理组织人员和机具,排出检修计划进度表,要每一项检修内容具体落实到班组或个人。2.3 根据检修计划内容,对在检修时需要搭设脚手架和使用吊车的任务逐项统计,落实施工用料和机具需用的数量。2.4 检修前,应向所有参加检修施工人员进行详细的技术交底,明确检修的工作内容、技术要求、质量标准和时间要求。2.5 检修前应采取隔离措施,关闭尿素溶液输送管道手动阀和除盐水管道、蒸汽管道手动阀,并挂有人工作,禁止操作的警示牌。3 .水解反应器检修程序检修准备管箱保温拆下管箱连接管道拆下箱抽出换热管换热管清洗、清理干净壳程清洗、换热管道试压安装换热管道安装管箱整体应器整体试压管箱恢复保温阀门检修电伴热检修资料冬收I4检修要求4.1 保温、保冷拆除水解器置换合格后,经允许方可进行检修。检修前,应按规定办理有关的票证,并按方案要求进行检修施工。反应器管箱及连接管道的保温应提前进行拆除,拆除时应保持其完整,拆下的保温、保冷结构要编号,要保存好,便于恢复时使用。4.2 管箱拆下拆下与管箱相连的法兰螺栓及妨碍拆卸管箱的管道。然后,使用电动葫芦将管箱吊下,拆下的螺栓要保管好并标记,管箱要放支垫固定牢固。检查水解器中的蒸汽盘管是否良好,为避免在拆除过程中设备损坏。牵引索应连接到用螺丝拧紧到管板的有眼螺栓上,管束应支撑在管道挡板、支架或管板上以防止管子损坏。拧松连接蒸汽管束处的法兰,在拆除路径上拆下所有管路。在蒸汽管束头部绕一圈吊索,用起重机逐渐取出蒸汽管束,经过第一和第二管束支撑将其取出。看到第三个蒸汽管束支撑时,在第三节支撑处围着蒸汽管束绕一圈吊索。继续抽出蒸汽管束。看到第四个蒸汽管束支撑时,在第四个支撑处移开第二根吊索,并在第四个支撑处将其移至蒸汽管束。抽出剩余蒸汽管束。在管束顶部和在第六个支撑处的吊索足够支撑蒸汽管束的全负荷。4.4 清理、清洗水解反应器拆开后,应及时对管箱、换热管、壳程均使用高压水进行冲洗进。换热管束用水冲洗完后,应均匀涂抹酸洗膏在换热管束上,待钝化12小时后用水冲洗干净,清洗结果三级验收确认合格后,方可试压回装。4.5 阀门检修水解器上所有的调节阀、关断阀、手动阀、安全阀均需要重新检验、试验合格后才能使用。检查电伴热线电阻是否合格,对地是否正常。4.7 试压、回装4.7.1 试压水解器检修完成后都必须进行试压,试验压力按照设计压力的1.25倍进行。进行压力试验时,必须采用两个量程相同,经过校验,并在有效期内的压力表,压力表的量程宜为试验压力的2倍,但不得低于1.5倍和高于3倍,精度不得低于1.5级,表盘直径不得小于100mm。压力表应安装在反应器的最高处和最低处,试验压力值应以最高处的压力表读数为准,并用最低处的压力表读数进行校核。水解器液压试验充液时,应从最高处将空气排尽。液压试验后,应将液体排净,并用压缩空气吹干,气压试验后,应及时泄压。压力试验结束后,所有试压用辅助部件,应尽快全部拆除。4.8 保温回装4.8.1 试验完毕,立即拆除相应的与试压有关的辅助部件,恢复设备与管道的正常连接。4.8.2 回装时先安装换热管,首先将密封面清理干净,在密封面上均匀涂抹一层黄油;然后将垫片放到壳体密封面上,垫片放置时必须要放在垫片的槽内并放正、放平,并将垫片压牢。最后缓慢将换热管回装扣好并对称紧固,第一遍紧固时应以60%的紧固力矩对称紧固,第二遍紧固时应以100%的紧固力矩对称紧固,第三遍紧固时应以100%的紧固力矩逐条螺栓顺序紧固。4.8.3 连接管道复位应均匀把紧,若垫片损坏或不能使用要即使更换新的垫片。管箱和连接管道的保温、应按原样恢复,损坏不能用的应加工新的保护层进行安装。4.8.4 水解器检修过程中,应及时做好设备清理、封闭检查记录、设备缺陷及修复记录、设备试压记录等施工记录.5 .质量保证措施5.1 施工前对施工班组进行详细的技术交底。5.2 施工现场要做到文明施工,做到工完、料净、场地清。5.3 施工过程中清理出来的污物要堆放到指定的位置,排污废水要排放到指定的沟道中。5.4 设备在拆卸以前,应首先熟悉设备内部的构造情况,以免施工时损伤设备和内件。5.5 检修作业应严格控制在检修内容里,非检修内容的项目严禁乱动。5.6 施工过程中应随时做好施工记录,施工完毕及时填写交工技术文件。6 .安全技术措施6.1 所有作业人员应熟知各知自工种的安全操作规程,并严格遵守,若有临时工参加,应做好安全教育。6.2 进入施工现场必须戴好安全帽,高空作业必须系安全带,并做到高挂低用。6.3 所有电动工具绝缘都应良好,并接好漏电保护器,接线要有专人负责。6.4 在夜间施工时,要有良好的照明设施。6.5 设备内部作业时要配置足够的照明,且电压不得大于36Vo6.6 有动火项目时要办理动火票,经气体分析合格后方可动火,动火时要有监护人监护。6.7 设备在拆卸前,必须确认已经泄压。6.8 进入作业的设备与外界相连的管道,必须用盲板进行隔离。6.9 进入设备前设备内部首先要用蒸汽进行吹扫,然后用氮气进行吹除,最后用空气进行置换。6.10 进入设备作业时,应办理进入容器受限空间作业票,人孔外应留专人监护,设备上部人孔应用引风机引风。7 .应急响应措施8.1 发生火灾、伤亡事故后,施工负责人应立即通报部门及公司,同时启动应急处理系统。8.2 发生火灾、伤亡事故后,施工负责人应立即组织人员处理,防止事故的进一步扩大。8.3 发生火灾、爆炸事故后,施工负责人要及时组织人员撤离和抢救工作。

    注意事项

    本文(尿素水解器的检修标准规范.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
