欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    土方工程施工方案.docx

    • 资源ID:1372475       资源大小:22.97KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    土方工程施工方案.docx

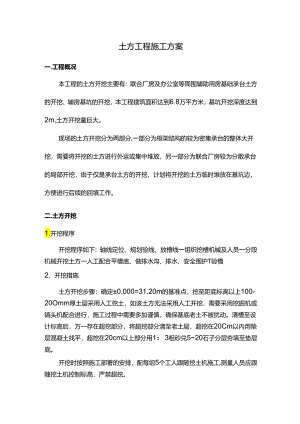

    土方工程施工方案一.工程概况本工程的土方开挖主要有:联合厂房及办公室等周围辅助用房基础承台土方的开挖、辅房基坑的开挖,本工程建筑面积达到6.8万平方米,基坑开挖深度达到2m,土方开挖量巨大。现场的土方开挖分为两部分,一部分为框架结构的较为密集承台的整体大开挖,需要将开挖的土方进行外运或集中堆放,另一部分为联合厂房较为分散承台的局部开挖,由于仅是承台土方的开挖,计划将开挖的土方临时堆放在基坑边,方便进行后续的回填工作。二.土方开挖1.开挖程序开挖程序如下:轴线定位、规划验线、放槽线一组织挖槽机械及人员一分段机械开挖土方一人工配合平槽底、做排水沟、排水、安全围护T验槽2、开挖措施土方开挖步骤:确定±0.000=31.20m的基准点,挖至距底标高以上100-20Omm厚土层采用人工挖土,如该土方无法采用人工开挖,需要采用挖掘机或镐头机配合进行,施工过程中需要多加谨慎,确保基底老土不被扰动。清槽至设计标高后,万一存在超挖部分,将超挖部分清至老土层,超挖在20Cm以内用垫层混凝土找平,超挖在20cm以上部分用1:3粗砂兑520石子分层夯填至垫层底。开挖时按照施工部署的安排,配每组5个工人跟随挖土机施工,测量人员应跟随挖土机控制标高,严禁超挖。现场技术负责人开挖前应熟悉图纸,清楚地下图纸的分布情况,指挥开挖。开挖尽量安排的白天施工,如确需夜间加班,需要配置足够的照明,现场安全员、电工全程跟踪施工。三.安全维护1、基坑开挖完成后,对开挖深度超过1.5的基坑,为防止人员坠落受伤,需要在基坑边夕Hi1.5米的地方沿基坑四周搭设围护栏杆,栏杆分两层,上道高度1米,下部高度0.3米,竖杆间距2米,在竖杆下部连接一根1米长的横杆,和打入土中的钢管进行固定,作为固定脚,栏杆需要挂设密目网,下部需要安装0.2米高的踢脚板.2、对开挖深度超过1.3m的基坑,上下基坑需要搭设临时走道楼梯,采用钢管架搭设或挑板搭设,宽度不小于0.8米,脚手架扣件牢固,挑板上踏步不大于300.3、基坑周围悬挂警示标志,如:佩带安全帽、上下基坑请走楼梯、小心脚下安全等。4、开挖完成后,施工过程中严禁在基坑边堆放重物,临时堆放的钢筋、模板等需要堆放在围护栏杆的外面,离开基坑边大于15米。四、基坑排水1.基坑的开挖在2016年7月份,雨水较多,需要切实做到基坑的良好排水。2、承台基坑采取随挖随施工、随后回填,避免长时间开挖暴漏,如遇降雨,可采用潜水泵对各基坑进行逐个抽水。3、在道路四周开挖排水沟,在厂房中部每隔100m开挖一条水沟将雨水排入道路边的排水坑中,然后经过集水井统一排水。五.回填在基础混凝土施工完成后,需要尽快进行土方的回填工作,需要合理安排回填土的土源和回填压实设备。回填前检查回填土方,检查土质的含水率、垃圾含量、固体颗粒含量等,确保回填土质量。1.地下结构强度达到可回填要求后,方可回填。2、回填前,应对混凝土结构等进行检查验收,并办好隐检手续,基础验收完毕。3、对基坑内的混凝土渣、木材,以及其他有机杂质,必须清理干净。回填采用分层回填夯实的方法,压实系数为0.97,直至回填到室内地坪垫层下。

    注意事项

    本文(土方工程施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
