欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    中、小型砌块墙砌筑施工艺模板.docx

    • 资源ID:1371075       资源大小:22.02KB        全文页数:9页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    中、小型砌块墙砌筑施工艺模板.docx

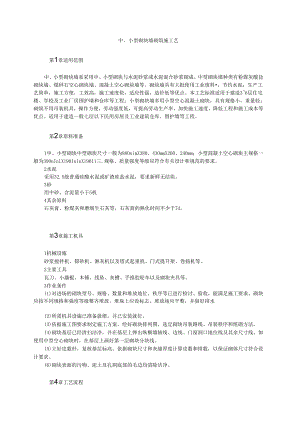

    中、小型砌块墙砌筑施工艺第1章适用范围中、小型砌块墙系采用中、小型砌块与水泥砂浆或水泥混合砂浆砌成。中型砌块墙种类有粉煤灰酸盐砌块墙、煤砰石空心砌块墙、混凝土空心砌块墙等。砌块墙具有大批使用工业废料,节约水泥;生产工艺简单,施工方便,工效高,施工速度快,适应性强,造价低等优点。本工艺标准适用于建造36层住宅楼、学校及工业厂房围护墙和仓库等工程;小型砌块墙多用小型空心混凝土砌块,具有规格小,重量轻;砌筑不用吊装机具,操作方便,劳动强度低,可提高劳动生产率,加快施工速度,降低工程和施工成本等优点。适用于建造一般七层以下民用房屋及工业建筑仓库、围护墙等工程。第2章原料准备1中、小型砌块中型砌块尺寸一般为88OnimX380、43OmmX200、240mm;小型混凝土空心砌块主规格一般为39OnInlXl90InlnXl9011三.规格、质量强度等级应符合有关设计和规范的要求。2水泥采用32.5级普通硅酸水泥或矿渣硅盐水泥,要求新鲜无结块。3砂用中砂,含泥量小于5机4其余原料石灰膏、粉煤灰和磨细生石灰等,石灰膏的熟化时间不少于7d。第3章施工机具1机械设施砂浆搅拌机、筛砂机、淋灰机以及塔式起重机、门式提升架、卷扬机等。2主要工具瓦刀、小撬棍、木锤、线坠、灰槽、手推胶轮车以及砌块夹具等。3作业条件(1)对进场的砌块型号、规格、数量和堆放地位、秩序等已进行检讨、验收,能满足施工要求。砌块应按不同规格和强度等级整齐堆放。堆垛上应设标志。堆放场应平整,并做好排水(2)所需机具设施已准备就绪,并已安装就位。(3)依据施工图要求制定施工方案,绘好砌块排列图,选定砌块吊装路线、吊装秩序和组砌方法。(4)砌块基层已经清扫洁净,并在基层上弹出纵横墙轴线、边线、门窗洞口地位线及其余尺寸线。如使用中型空心砌块时,在基层上画好第一层砌块分块线。(5)立好皮数杆,复核基层标高。依据砌块尺寸和灰缝厚度计算皮数和排数,以保证砌体尺寸符合设计要求。(6)砌块表面的污物、泥土及孔洞底部的毛边均清除洁净。第4章工艺流程第1节中型砌块(1)先按平、立面图划分施工段,以一个或两个单元为一个施工段,进行分层流水施工。砌筑顺序一般按立面图采用先头角后墙身,先远后近,先外后里,先下后上。(2)砌筑砂浆宜采用U5水泥混合砂浆,砂浆稠度以57Cm为宜;砌筑前铺灰长度一般实心砌块不超越35m,空心砌块不超越2311u(3)砌筑应从转角处或定位处开头顺序堆进,内外墙应同时砌筑,纵横墙应交叉搭接。砌块应底面朝上砌筑(反砌)。水平灰缝厚1020mm,垂直灰缝1530mm.(4)砌块吊放就位应缓慢垂直平稳下落,避免袭击已砌墙体,用人力推动或小撬棍、瓦刀轻微撬动就位。每一砌块就位后应拉线,用靠尺板校正水平和垂直度,如有偏差,用木锤轻轻敲击纠正。(5)相邻砌块安装校正后,应立刻用工具或夹板住进行灌缝灌浆,缝宽应在30mm以内,用C20细石混凝土灌实。缝宽超越130Inm时,用镶砌。(6)砌块灌缝后,随即进行勒缝,勒缝深为3511三.砌块校正后如需移动地位,应交砌块吊起清除原有砂浆,重新铺灰和安装。(7)砌筑时,相邻施工段及临时断处的高差,不应超越个楼层,并应留阶梯形斜槎。(8)空心砌块孔内插筋应自基础伸出,插筋连接应保证搭接长度,并应随砌随在孔内灌混凝土,灌孔高度比砌块顶面低10CnI左右。(9)墙上预留孔洞、管道、沟槽和预埋件,应在砌筑时预留或预埋,空心砌块砌体不得打凿通长沟槽。(10)预制板、梁、圈梁安装时,应坐浆垫平。每天砌筑高度不应超越1.5m或一步脚手架高度。每砌完一层楼后,应校核墙体的轴线尺寸和标高,使差误在允许范围以内。第2节小型砌块(1)小型砌块的施工程序是:找平一放线一立皮数杆一排列砌块一拉线一砌筑一勾缝。(2)砌筑前应在基础面或楼面上定出各层的轴线地位和标高,并用1:2水泥砂浆或C15级细石混凝土找平。(3)砌筑前应按砌块尺寸和灰缝厚度计算皮数和排数。砌筑一般采用“披灰挤浆”,先用瓦刀在砌块底面的周肋上满披灰浆,铺灰长度不应小于23m,再在待砌块端头披头灰,然后双手搬运砌块,进行挤浆砌筑。(4)砌筑应尺量采用主规格砌块,用反砌法(底面朝上0砌筑,从转角或定位处开头向一侧进行。内外墙同时砌筑,纵横梁交错搭接。上下皮砌块要求对孔、错缝搭砌个别不能对孔时,允许错孔砌筑,但搭接长度不应小于90m111°如无法保证搭接长度,应在灰缝中设置构造筋或加网片拉结。(5)砌体灰缝应横平竖直,砂浆严实。水平灰缝砂浆丰满度不得低于90乐竖直灰缝不低于60%,不得用水冲浆灌缝。水平和垂直灰缝的宽度应为812mm。(6)墙体临时间断处应砌成斜槎,斜槎长度不应小于高度的2/3,一般按一步脚手架高度控制)。如必须留槎应设也4mm钢筋网片拉结。(7)预制梁、板安装应坐浆垫平。墙上预留孔洞、管道、沟槽和预埋件,应在砌筑时预留或预埋,不得在砌好的墙体上凿洞。(8)如需移动已砌好的砌块,应清除原有砂浆,重铺新砂浆砌筑。(9)在墙体下列部位,空心砌块应用混凝土填实:底层室内地面以下砌体;楼板支承处如无圈梁时,板下一皮砌块;次梁支承处(宽不小于400mm,高不小于19OnmI)等。(11)砌块每日砌筑高度应控制在1.5m或一步脚手架高度:每砌完一楼层后,应校核墙体的轴线尺寸和标高。在允许范围内的轴线及标高的偏差,应在楼板面上予以纠正。(12)圈梁浇筑应先在底一皮混凝土砌块上用CIo混凝土封底,然后再砌墙工作底模,并在砌块竖缝中预留孔洞穿入螺栓及夹具,固定圈梁模板,绑钢筋,浇筑混凝土,拆模后立刻用混凝土嵌填孔洞。(13)钢门、窗安装前,先将弯成Y或U形的钢筋埋入混凝土砌块墙体的灰缝中,每个门、窗洞的一侧设置二只,安装门窗时用电焊固定。木门窗安装,事先在K3混凝土小砌块19OnimXI90mm×190mm内预埋浸沥青的木砖,四周用C15细石混凝土填实,砌筑时将K3砌块侧砌在门窗洞的两侧,一般门洞用六块木砖,每个窗洞四块木破。(14)在砌筑进程中,应采用“原浆随砌随上缝法”,先勾水平缝,后勾向缝。灰缝与砌块面要平整密实,不得出现丢缝、瞎缝、开裂和粘结不牢等现象,以避免墙面渗水和开裂,以利于墙面粉刷和点缀。第5章质量标准第1节主控项目1砌块的型号、规格、强度等级必须符合设计要求和施工规范的规定。2砂浆的品种必须符合设计要求,强度必须符合下列规定:同强度等级砂浆各组试块的平均强度不少于fm,k;任意一组试块的强度不小于0.75m,ko3转角处砌块必须同时砌筑,交接处不能同时砌筑时必须留斜槎。第2节一般项目1墙面应垂直平整,组砌方法应正确。2砌块表面方正完整,无损坏开裂现象;灰缝丰满,无松动脱落现象。第3节允许偏差项目中型和小型砌块墙体尺寸的允许偏差及检验方法分别见表2061、表2062。表2061中型砌块砌体允许偏差和检验方法项次项目允许偏差(Xnm)检验方法1轴统位置10用般纬仪或拉线和尺量检查2基础或楼面标卷±15用水准仪和尺量检查3垂直度每层51020用经纬仪吊线和尺量检查全熊Iom以上IOm以上4表面平整10用2m靠尺和楔杉塞尺检查5水平灰继平直度清水墙混水墙710灰缝上口处用IOm长的线拉直并用尺检查6水平灰缝厚度*10.-5与皮数杆比较,用尺量检查7垂宜缝宽度-10、5>30mm(用细石混凝土)用尺量检查8门窗洞口宽度(后塞柢)-10.-5用尺量检查9清水墙面游丁走缝20用用畿和尺量检查表206-2空心小型砌块砌体的允许偏差和检验方法项次项目允许偏差(mm)检验方法1粕线位置10尺量检查2基砒城楼面乐病15用水准仪和尺量检查3垂直度银层51020用吊段和尺量检查全高IOm以上Iom以上4表面平整清水墙、柱混水墙、柱58用2m靠尺和楔杉塞尺检查5水平灰缝平直度清水墙IOm以内混水墙Ioln以内710用拉线和尺量检查6水平灰缝厚度(连续5皮块累计数)±10用尺量检查7垂直灰缝宽度(连续5皮砌块累计«0.包括凹面深度±15用尺量检查8门窗洞口0塞板)±5用尺量检查高度÷5.-5第6章成品保护1砌块运输和堆放时,应轻吊轻放,中型密实砌块堆放高度不得超越3m,空心小型砌块不得超越1.6m,堆垛之间应坚持适当的通道。2砌块和楼板吊装就位时,避免袭击已完墙体。3水电和室内设施安装时,应注意保护墙体,不得随意凿洞。4雨天施工应有防雨措施,不得使用湿砌块。雨后施工时,应复核墙体的垂度o第7章安全和环境1吊装砌块夹具应经实验检讨,应安全、机动、可靠,方可使用。2砌块在楼面卸下堆放时,严禁倾卸及撞击楼板。在楼板上堆放砌块,宜分散堆放,不得超越楼板的设计允许承载能力。3砌块安装时,不得站在墙上指导和操作,不准随意在墙上设置受力支撑或拉缆绳等。4操作进程中,对稳定性较差的窗间墙、独立柱等部分,应适当加设临时支撑。5当楼层砌到标高时,应即吊装楼盖,使墙体坚持稳定。未安装楼板的墙体,在大风天时,宜加设适当临时支撑,保证其稳定性。6工人操作应戴安全帽,高空作业应系安全带;采用内脚手施工时,在二层楼面以上,应在房屋外四周设安全绳网,并随施工高度逐层提升,屋面工程未完不得拆除。第8章注意事项1砌块墙砌筑前,应绘好砌块排列图,选好吊装机具和吊装路线,确定吊装程序,编制工艺卡,这是保证施工顺利进行,避免施工混乱的重要环节。2砌块的堆放应按吊装或砌筑顺序,分型号、规格垂直整齐堆放,并部署在起重设施的回转半径范围内,堆放数量应保证在半个楼层以上配套使用,以减少二次搬运,提高工效,避免停工待料。砌体中的芯柱是用以加强砌块建筑的整体与整体性和结构延性,增强砌体刚度,抵制水平荷载和地震力的重要措施,必须按设计地位设置,在孔中插入钢筋并浇筑混凝土,不得遗漏,不能粗心,应严厉保证芯柱的混凝土质量,同时做好隐蔽验收的检讨记载。3墙体内应尺量不设脚眼,如必须设置时,可用19OmlnXI90mmX190mm砌块,使用其孔洞作为脚手眼,砌体完工后,应用C15混凝土将脚手眼填实。4对墙体表面的平整度和垂直度、灰缝的均匀程序等,应随时检讨并校正所发现的偏差。在砌完每一层楼后,应核墙体的轴线尺寸和标高。在允许范围内的轴线以及标高的偏差,可在楼板面上予以校正。第9章质量记载本工艺标准应具备以下质量记载:1原料(水泥、中小型砌块、砂、石灰膏、外加剂等)出厂质量证明书、实验报告。2砂浆配合比通知单。3砌筑砂浆试块报告单。4隐检记载。5设计变更及洽商记载。6分项工程质量检验评定。7其余需提供技术资料。施工现场安全施工注意事项1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.

    注意事项

    本文(中、小型砌块墙砌筑施工艺模板.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
