欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    高速公路大修施工组织设计.docx

    • 资源ID:1360493       资源大小:157.64KB        全文页数:60页
    • 资源格式: DOCX        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    高速公路大修施工组织设计.docx

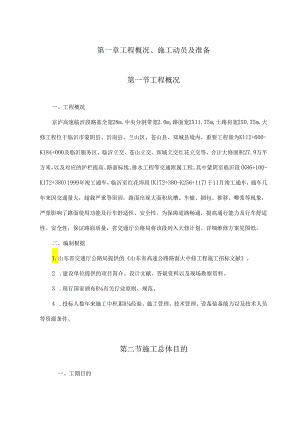

    第一章工程概况、施工动员及准备第一节工程概况一、工程概况京泸高速临沂段路基全宽28m,中央分割带宽2.0m,路面宽2X11.75m,土路肩宽2X0.75m.大修工程位于临沂市蒙阴县、沂南县、兰山区、苍山县、郑城县境内,重要工程量为K112+600-K184+000及临沂服务区、临沂立交、苍山立交、郑城立交红花立交等,合计大修面积27.9万平方米,以及对应的护栏提高、路面标线、排水工程等交通附属工程。其中蒙阴至临沂段(K86+100-K172+380)1999年竣工通车,临沂至红花埠段(K172+380-K256+117)于11月竣工通车,通车几年来因交通量大,超载严重等原因,路面出现大面积坑槽、车辙、拥包、推移、唧浆等现象,严重影响了路面使用功能及行车舒适性、安全性。为保障道路畅通,提高通行能力及行车舒适性、安全性,保证路面质量,省交通厅公路局将该段列入大修计划。详细维修方案见图纸。二、编制根据1.山东省交通厅公路局提供的山东省高速公路路面大中修工程施工招标文献。2 .建设单位提供的项目简介、设计文献、答疑资料以及现场勘察资料。3 .现行国家颁布B有关行业原则、规范。4 .投标人数年来施工中积累B经验、施工管理、技术管理、设备装备能力以及技术人员等资源条件。第二节施工总体目的一、工期目的工程计划动工日期5月20日,竣工日期为9月20日,总工期为4个月。二、质量目的和规定争一流,保证优良,创山东省优质工程。工程质量检查执行交通部公路工程质量检查评估原则及山东省高速公路路面大中修工程在招标文献中有关B技术规范、技术原则。工序优良率100%,争一流,保证优良,创山东省优质工程。三、安全目的严格执行各项安全生产制度和操作规程,消除施工中的各项安全隐患,保证无重伤事故,严防高空坠落、火灾、水灾和交通等各类事故发生。力争安全和文明施工全线第一。四、环境保护目的减少减轻施工导致B环境污染,保持沿线自然状态,施工过程及施工完毕后各项环境保护工作均到达有关规定规定。五、管理目的在工程进度、质量、安全、环境保护等目的得到保证的前提下,加强工程施工各项管理工作,科学安排,文明施工,展现一流的现代施工企业风采。第三节施工组织机构施工任务划分一、施工管理机构组织机构详见附表1拟为承包本协议工程设置的组织机构图。我企业若有幸中标,在工程施工中组建项目经理部,配置足够的施工管理人员及具有高、中级专业技术职称的技术队伍。经理部设8个职能部室、一种中心试验室、基层施工队、面层施工队、附属工程施工队及水泥稳定碎石拌和站、沥青拌和站。各施工分部组员均由技术好、责任心强、素质高的人员构成。二、施工任务划分根据本路段路线较长,技术规定高,施工难度较大。为保证在计划工期内保质保量完毕施工任务和便于施工,项目经理部下设基层施工队、面层施工队、附属施工队,采用机械化施工。第四节施工现场总体平面布置根据业主提供B拆迁范围并结合施工现场周围环境B实际状况,本着合理运用0原则进行施工总平面布置。详见表4施工总平面布置。一、布置原则施工总平面布置以合理运用既有地形,运送以便的原则进行布设。相临工程队间,能共用的某些临时设施,尽量考虑共用,减少反复建设,节省施工场地。施工场地保证现场道路、水、电、排水系统畅通,便道与各工点、砂石、拌和站等地点综合布置,并与场外道路连接。二、施工设施安排1 .生活基地及场地安排山东畅通路桥路工程有限企业山东省高速公路路面大中修工程项目经理部、基层施工队、面层施工队、施工队生活基地及其基层拌合站、面层拌合站占地16000m2,附属工程施工队驻地设占地m2o生活区、拌和场站建设包括作业区、存料区场地处理,面层料场硬化,防雨罩棚搭设及设备安装等工作。场区原地清表后以4-5%石灰土处理30cm,场内道路加铺5cm左右碎石,混合料集料储存场地在30cm灰土基础上加铺IOcm级配的碎石,再浇筑8cm混凝土进行硬化。整个场区内根据作业区、存料区B规划设置排水沟。2 .进场道路根据现场状况,运用附近公路作为材料及设备进场道路,运用已成型的J便道作为施工材料运送道路。在使用过程中注意养护好已经有底基层。3 .施工及生活点用水对于自然水源必须通过化验,经监理工程师同意,方可作为工程用水。生活用水可与沿线乡镇联络,用自来水处理。4 .施工用电本标段采用自发电与永久供电结合的措施保证施工用电,施工前与当地供电部门到达协议,运用附近电网在生活区、粒料拌和站、沥青拌和站各设1台32OkVA变压器。准备4台移动式发电机作为临时电源。5 .临时通讯运用当地发达的通讯网络,采用程控电话、手机及传真机等通讯工具进行联络。本工程合计划安装程控电话2部,传真机1部,移动电话数部。第五节设备、人员动员周期和设备、人员、材料运到施工现场的措施一、投入本协议段工程的重要设备1 .重要施工机械设备详见附表2重要施工机械表。2 .重要材料仪器设备详见附表3重要材料试验、测量仪器、质检仪器设备表。二、投入本协议段工程0¾重要施工人员投入本协议段施工管理人员18人,生产工人150人,满足工程施工、管理需要。三、施工人员进场时间安排及到场措施签订协议后人员均由企业统一调集,重要管理人员和部分施工技术人员乘坐施工指挥车抵达工地,其他人员乘坐汽车进入工地。四、重要材料供应重要材料如水泥、碎石、燃料油等由信誉良好的供应商供应,由供应商直接运到现场中心库房。沥青等由业主指定的供应商供应汽车运到现场中心库房。五、资源配置及工期保证措施1 .材料配置与进场根据施工计划、材料用量,多种原材料在施工中要提前做好材料计划,保证材料的供应能满足施工规定,多种材料在春节前所有备齐,防止因材料短缺而影响施工。项目所需的外购材料,通过汽车运至现场。对于其他材料,拌和站内设材料库一座,小型材料统一由材料库保管。2 .机械配置与进场本工程所需的工程机械设备从施工单位已竣工点的其他施工地点调入。设备重要通过平板运送车或汽车运达现场。第六节施工前的准备工作一、技术准备1 .对拟参与本标段的施工人员进行岗前培训。2 .熟悉与会审图纸。接到中标告知书后,项目总工程师组织技术人员学习图纸,熟悉各部尺寸、质量规定及材料规格,以便组织编制单项工程施工方案,制定各项工程技术措施,并组织实行。对于图纸中不清晰或欠缺有矛盾0地方及时向监理工程师提出并澄清,并做好原材料及施工前的试验工作。做到精密组织、精心施工。编制实行性施工组织设计,按照招标文献及施工图设计,编制施工组织设计,重要内容为:施工概况、组织机构、施工计划、施工技术、质量、安全、工期保证措施等。3 .编制与审定施工预算:经营部按投标书编制切实可行B¾施工预算,用以指导施工,控制成本。二、现场准备1.恢复定线:检查设计院提供的所有永久性标桩,并将遗失的标桩在一周之内申报工程师,根据审批意见进行恢复测量,成果提交工程师,经检查同意后,在工地对的放样。在恢复定线测量中,假如发现某些地面标高有错误或有变化需要重新调整时,应提交一份详细资料报工程师核查确认,在工程师未同意前,对上述有争议B既有地面不得扰动。4 .恢复定线要测出路基中线桩、边桩、转角桩、构造物控制桩等重要桩志,对永久性标桩加以保护。在恢复平面位置桩志的同步,复测水准点,加设施工需要的水准点并加以保护。三、劳动力、机具、材料准备1 .平衡劳力、调配技工:在接到中标告知书后,我方0¾重要管理人员、工程技术人员将进入现场,各工序工段长,操作熟悉工人,部分当地劳务等陆续到位。2 .机械进场、小修保养,施工机械的J调运由我企业统一管理,按施工规定及时入场,进场机械状态良好,整洁一新,并做好动工前保养。3 .贯彻材料货源及检查:材料业务由专人主管,在做好材料计划的同步,积极开拓货源,选择经济、快捷0运送路线,以保证材料0供应。按施工规定做好原材料试验工作,组织三大材进场。并在上、下面层正式施工前两个月内备足碎石总量02/3o4 .油料储备:各施工队自备储油罐,定期储油。5 .材料寄存场地硬化处理:场区原地清表后以4-5国石灰土处理30cm,场内道路加铺5cm左右碎石,混合料集料储存场地在30cm灰土基础上加铺IOcm具有一定级配B碎石,再浇筑8cm混凝土进行硬化。整个场区内根据作业区、存料区0规划设置排水沟。第二章各分部分项工程的重要施工措施高速公路养护维修施工可以划分为:病害调查、路面铳刨及清理、透层、粘层和封层的洒布、沥青混凝土的施工以及标线B¾施划等分部分项工程,下面对各分部分项工程的重要施工措施进行详细简介。第一节路面铳刨和清理一、病害调查路面病害的调查工作是养护维修作业日勺一种重要构成部分,做好详细日勺病害调查,可认为病害处理方案的制定提供根据。测量既有路面行车道中心高程,路基沉降严重B¾路段需调整纵坡。二、路面病害处理方案1、路面裂缝的处理(1)病害特性:路表面上出现日勺纵向、横向裂缝或路面专题挖补后留下日勺施工接缝,处强度良好,缝壁无散落、支缝,无局部沉陷、龟裂、翻浆等病害现象。(2)处理方案:a.缝壁无散落,无支缝的纵缝或横缝,缝宽V5mm,采用专业补缝机进行“T”型封闭处理,封闭材料采用改性沥青聚合物。补缝的质量满足规范公路沥青路面养护技术规范(JTJO73.2-)f内规定。b.缝壁散落、支缝较多,缝两侧路面强度较差(通过芯样判断),缝宽5mm的重度裂缝,采用路面局部铳刨0方式进行处理。如基层强度很好,无支缝、散落,沿裂缝外轮廓线分台阶切除旧路面沥青面层,宽度不低于压路机的轮宽,上面层的纵向接缝应避开车道轮迹,留在车道标线位置,对基层裂缝用热沥青进行封闭,封层施工完毕后分别铺筑沥青混凝土。挖补坑槽的上面层的侧立面涂抹35mm厚改性沥青聚合物密封材料,中下面层的侧壁喷涂70号A级沥青,以防止雨水下渗。假如基层强度较差,出现破碎、支缝,则应铳刨掉基层,深度由取芯的芯样判断。2、重度沉陷、龟裂、车辙、松散、翻浆的处治方案(1)病害特性:路表面变形明显,下沉深度25mm或路面裂块破碎,裂块块度不不小于20CnI或沿轮迹带方向变形较深,或病害处有泥浆唧出,路面污染严重等;(2)处理方案:按车道持续铳刨路面面层、断面为台阶式。若基层损坏严重,铳刨深度由取芯判断,一般铳刨至上基层,洒布封层,采用大粒径沥青碎石进行处理,然后再分别铺筑沥青混凝土中下面层和沥青混凝土上面层至设计高程。沥青混合料铺筑前,上面层的侧立面涂抹35mm厚改性沥青聚合物密封材料,中下面层0侧壁喷涂热70号A级沥青,基层侧立面喷洒透层乳化沥青。(3)其他裂缝处理对铳刨掉面层的上基层或铳刨掉上基层的下基层的铳刨面上有裂缝,裂缝两侧基层强度很好,裂缝没有破碎、散落和支缝,采用60厘米长丝土工布进行处理,质量满足规范公路沥青路面养护技术规范(JTJO73.2-)B规定。三、铳刨(凿除)与清理路面铳刨施工是彻底处理好路面病害H一种先决条件,也是路面维修过程中一种重要的环节。路面挖补规定开挖规则形状的矩形坑槽,槽壁垂直。坑槽内的面层、基层各构造层间应开挖成台阶式,台阶宽度不不不小于15cm。病害处理日勺底部宽度应不低于大型压实机械的作业宽度,铳刨料运至业主指定位置。1、铳刨(1)在本工程中铳刨将采用维特根W1900铳刨机,铳刨宽度2米,配置有电子自动找平控制系统来控制铳刨深度和铳刨废料传播系统;桥面水泥混凝土铺装、桥头搭板及其他构造的清除采用空压机和风镐进行,空压机和风镐的功率满足施工规定。(2)严格按照图纸和招标文献有关规定的深度和尺寸进行清除,准备出不含夹层、洁净、平整的表面和不破碎、掉渣的坚硬立面,以到达封层或粘层的施工条件,未经

    注意事项

    本文(高速公路大修施工组织设计.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
