欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    [监理资料]工地监理例会会议纪要(15).docx

    • 资源ID:1352787       资源大小:12.44KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    [监理资料]工地监理例会会议纪要(15).docx

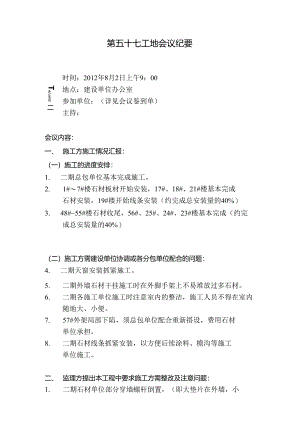

    第五十七工地会议纪要Txl/)zXJZ二三四z(/(/(/(时间:2012年8月2日上午9:00地点:建设单位办公室参加单位:(详见会议鉴到单)主持:会议内容:一、 施工方施工情况汇报:(一)施工的进度安排:1. 二期总包单位基本完成施工。2. 1#7#楼石材板材开始安装,17#、18#、21#楼基本完成石材安装,19#楼开始线条安装(约完成总安装量的40%)3. 48#55#楼石材收尾,56#、25#、24#、23#楼基本完成(约完成总安装量的40%)(二)施工方需建设单位协调或各分包单位配合的问题:4. 二期天窗安装抓紧施工。5. 二期外墙石材干挂施工时在外脚手架上不易堆放过多石材。6. 二期各施工单位施工时注意室内的整洁,施工人员不得在室内随地大、小便。7. 57#外架局部下陷,须总包单位配合重新搭设,费用石材单位承担。8. 二期石材线条抓紧安装,以方便后续涂料、檐沟等施工单位施工。二、 监理方提出本工程中要求施工方需整改及注意问题:1. 二期石材单位部分穿墙螺杆倒置,(即大垫片在外墙,小垫片、螺帽在内墙紧固)要求施工单位返工并在今后的施工过程中引起重视。2. 二期有部分穿墙螺杆螺帽未拧紧(如:1#楼西面),要求施工单位加固拧紧,同时加强自检工作。3. 24#进户门部位有部分挂件螺丝、螺帽型号与图纸不符,要求施工单位按图施工及时更换不符图纸要求的材料。4. 二期地下室剪力墙内侧所砌砖墙的根部存在渗水现象,总包单位加强自检,并及时修补。5. 对、二期石材挂件存在的问题,由施工单位先提出整改方案提交业主、监理后,再做决定(必要时请设计确认)。6. 二期各施工班组注意施工安全,台风临近在外脚手架上不得集中堆放石材。(可将石材先堆放在室内,施工时分批取出使用)三、甲方要求施工方整改问题:1. 石材图纸的优化抓紧提交业主,如23#圆柱脚下口石材墙面。(包括图纸中的疑问)2. 二期室外箱体的石材门先做样板,等样板确认后再大面积展开施工。要求干挂制作的门扇对缝施工。3. 二期石材单位加强施工进度的控制,每幢完整收尾。4. 二期防雷验收后,对17#、18#楼要求加设2根避雷针。5. 二期管线支架间距过大,须加密。6. 二期石材单位须注意对其他兄弟单位的成品保护。(如:水电的安装盒等)7. 20#壁灯开孔错误,相应石材板须更换。8. 二期石材上开的电箱孔须每边放大合理的尺寸,并考虑板块分格对缝,方便电箱门的开启。9. 48#'55#楼石材单位抓紧线条安装及打胶,线条打胶处理后做面层涂料。10. 一期石材修补抓紧落实,专人负责整改和查验。11. 二期室内卫生引起重视,再次发现施工人员室内大、小便,将对相应施工单位采取罚款的措施。12. 二期部分屋面檐沟卷材出檐不足5CMo13. 各施工单位在例会上应对上周进度情况、质量情况及上次例会提出的疑问整改情况和要求协调处理的问题做相应书面汇报。14. 二期天窗等甲供材料产品由业主配合协调。15. 二期须总包配合修补的总包抓紧修补,费用由责任方承担。16. 二期石材干挂在门窗洞口处有防水要求的部位先打发泡胶再单位打耐候胶密封。17. 二期耐候胶有设计及规范要求做相容性试验的须做相容性试验。18. 二期石材挂板不得开缺口挂板,应开槽粘胶固定。19. 二期石材施工进度抓紧施工。20. 质量方面:对材料质量的检验试验如肉眼无法判断的可委托专业试验机构测试。要求对挂板前,对钢架龙骨基层全面检查验收,在打胶前对板面色差,干挂质量(平整度)、表面清洁情况进行验收,在拆架前,对屋面檐沟、外墙涂料、石材表面胶缝及清洁情况进行验收。21. 对不合格材料处理:根据合同要求,使用不合格材料应返工整改,如经设计及甲方认可同意使用的,其合同价作相应调整,并处相应处罚措施。2012年8月2日

    注意事项

    本文([监理资料]工地监理例会会议纪要(15).docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
