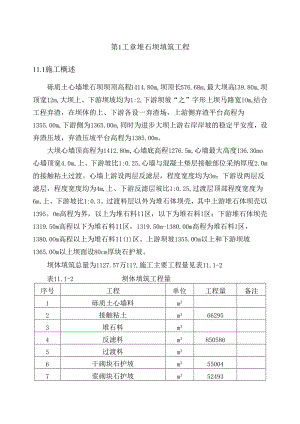

第1工章堆石坝填筑工程11.1施工概述砾质土心墙堆石坝坝顶高程1414.80m,坝顶长576.68m,最大坝高139.80m,坝顶宽12m,大坝上、下游坝坡均为1:2,下游坝坡“之”字形上坝马路宽IOmo结合工程弃渣,在坝体的上、下游各设一弃渣场,上游侧弃渣平台高程为1355.00m,下游侧为1365.00m,同时为进步大坝上游右岸岸坡的稳定平安度,设弃渣压坡,弃渣压坡平台高程为1385.00m。大坝心墙顶高程为1412.8Om,心墙底高程1276.5m,心墙最大高度136.30mo心墙顶宽4.0m,上、下游坡比1:0.25,心墙与混凝土垫层接触部位采纳厚度2.0m的接触粘土过渡。心墙上游设两层反滤层,程度宽度均为3m;下游设两层反滤层,程度宽度均为4m,上、下游反滤层坡比1:0.25,过渡层顶部程度宽度为6m,上、下游坡比1:0.3。过渡料层以外为堆石体坝壳,其中上游堆石体坝壳以1395。Om高程为界,以上为堆石料11区,以下为堆石料I区;下游堆石体坝壳1319.50m高程以下为堆石料11区,1319.50m-1380.00m高程为堆石料I区,1380.0Om高程以上为堆石料11(1)区。上游坝坡1355.0Om以上和下游坝坡1365.0Om以上坝面设80cm厚块石护坡。坝体填筑总量为1127.57万11?,施工主要工程量见表11.1-2表11.1-2坝体填筑工程量序号工程单位工程量备注1砾质土心墙料m32接触粘土m3662953堆石料m34反滤料m38505865过渡料m36干砌块石护坡m3550047浆砌块石护坡m352493合计m31.1.1 2施工总程序支配1.1.2 施工总程序支配说明1、施工进场后抓紧修筑施工道路;2、截流后抓紧开挖河床部位坝基。坝轴线上游80.Om范围和下游坝基开挖尽快完毕,领先填筑上游I区堆石料、下游II区堆石料,心墙区域的垫层混凝土、防渗帷幕接着施工;3、料场开采道路形成后即开场进展料场开采,并进展坝料碾压的现场消费性试验。4、大坝填筑与导流度汛、溢洪道开挖综合考虑,使填筑施工连续进展,坝体分期施工,共分五期填筑。5、坝前和坝后弃渣与坝体填筑保持平起上升。1.1.3 施工总程序框图1、砾质土心墙堆石坝施工程序框图砾质土心墙堆石坝整体施工程序框图施工打算2、大坝填筑程序框图T坝体V期填筑反滤料I丹坞堑石料场开采加工料反滤料11丹坞堑石料场开采加工料1.1.1 3.1砾质土心墙料的技术要求粒径大于5mm的颗粒含量不宜超过50%,最大粒径不大于150mm或铺层厚度的2/3,0.075mm以下的颗粒含量不应小于15%,且0.005mm的颗粒含量不宜小于8%。填筑过程中应避开砾石集中架空现象1.1.2 接触粘土料的技术要求。最大粒径不大于20mm,小于0.075mm的颗粒含量应大于70%,小于0.005mm的含量应大于25%1.1.3 反滤料I的技术要求级配连续,最大粒径20mm,D60特征粒径0.75mm3.5mm,D15特征粒径0.15mm0.7mm,小于0.1mm的含量不超过5%。1.1.4 反滤料11的技术要求级配连续,最大粒径80mm,D60特征粒径26mm48mm,D15特征粒径1.1.5 10.2mm,小于2mm的含量不超过10%。11.3.5过渡料级配连续,最大粒径30Omm,小于5mm的含量不超过20%,小于0.075mm的含量不超过5%oI1.3.6I区堆石料的技术要求级配连续,最大粒径80Omm,小于5mm的含量不超过20%,小于0.075mm的含量不超过5%,利用本工程溢洪道开挖可用料I1.3.711区堆石料的技术要求级配连续,最大粒径80Omm,小于5mm的含量不超过15%,小于0.075mm的含量不超过5%o11.3.8护坡块石的技术要求最小粒径400mm,平均粒径不小于600mmoI1.4施工重点、难点和施工方法11.4.1施工重点、难点和对策本工程砾质土心墙堆石坝坝体较高、填筑工程量大、施工强度高、施工时间长。因此,合理进展溢洪道开挖,确保有用石方调配上坝和合理进展料场的开采规划措施,确保坝料连续、高强度上坝填筑,是按期完成大坝填筑施工的关键。基于本工程施工特点,施工时须统筹考虑、妥当支配,细心组织好“路、料、机”各环节,使各工序施工顺当进展。砾质土心墙堆石坝具有就地取材,施工场面大,可采纳大型土石方施工机械设备,施工强度高;各施工工序可独立进展,互相干扰少,砾质土心墙受雨季施工影响比拟大。I1.4.2施工方案坝体填筑分期施工,以满足施工导流要求和总工期要求,确保施工期平安度汛,兼顾施工道路布置和施工强度平衡、坝体填筑上升速度对沉陷稳定影响,能组织机械化流水施工为原则划分,由于坝体高,填筑量大,施工时间长,坝体填筑分为五个阶段。存渣场和石料场采纳3.8113.O111.9111.6n?液压反铲装车,±料场开采采纳3.O111.611液压反铲挖装车,反滤料在反滤料加工系统用3.O11?装载机装车,20t32t自卸汽车运输。坝体填筑从大坝上游I区堆石料和下游H区堆石料开场铺料,铺料方向平行于坝轴线,接触粘土料、反滤料I、反滤料II采纳后退法卸料,反滤料I和反滤料II采纳1.Om3的反铲铺料。过渡料、心墙粘土料、I区堆石料、II区堆石料采纳进占法填筑,自卸汽车卸料后,采纳推土机摊料平整。接触粘土料采纳12t轮式装载机碾压;砾质土心墙料采纳21t凸块振动碾进退错距法碾压,过渡料、反滤料、堆石料采纳20t自行式振动平碾错距法顺坝轴线方向进展碾压。11.5砾质土心墙堆石坝碾压试验大纲I1.5.1现场碾压试验目的(1)通过利用在窝戛沟石料场二期采区石方开挖时进展微差挤压爆破试验,选择适当的爆破器材、最优的爆破参数和符合施工图纸规定的堆石级配,到达指导爆破设计与施工;(2)核实坝体填筑设计压实标准一孔隙率、干密度是否能到达以和沉降量大小,以满足设计要求的最大干容重,最小空隙率和浸透系数等。(3)检验所选用的碾压机械的适应性和性能的牢靠性;(4)讨论到达设计要求填筑标准的压实方法,通过试验和比拟确定经济合理的施工压实参数,包括坝体不同(接触粘土料、心墙粘土料、反滤料I、反滤料H、过渡料、I区堆石料、11区堆石料)区域压实厚度、铺料方式、平料方式、加水量、碾压遍数、碾压速度等。(5)讨论和完善填筑施工工艺和措施;(6)制定填筑施工施行细则;(7)讨论坝料压本质量限制措施和质量检测的有效方法。做碾压试验时,要根据工程测量标准(GB50026-2007)、碾压式土石坝施工标准(D1./T51292001)、水电水利工程土工试验规程(D1./T5355-2006)等规程标准进展。通过试验,得出最佳组合结果,作为坝体正式填筑施工的根据,也是作为质量限制的有力手段之一。施工时严格根据试验数据进展施工,不随意更改。1.1.1 5.2试验前打算根据试验要求作好试验场地规划,坝料碾压试验宜在坝体外的场地进展,严禁在坝轴线上游坝体中进展讨论碾压试验,每一试验单元面积不小于6m×10m,并经平整碾压经监理工程师验收合格后进展,建好供水水池,打算好碾压机具等工作,才进展碾压试验。11.5.3 试验程序(1)接触粘土料区试验(2)砾质土心墙料区试验(3)反滤料I区试验(4)反滤料11区试验(5)过渡料区试验(6) I区堆石料区试验(7) 11区堆石料区试验11.5.4 碾压试验仪器设备(1) 500kg台秤一台(2)烘箱一个(3)环刀和钢圈(全套)(4)天平一架(5)水表2支(6)圆孔筛一套(7)塑料布(宽3m)100m,和其它常用工具。(8)核子密度仪11.5.5 碾压试验挖装、碾压和运输机械设备(1)碾压设备碾压设备选择根据本工程大坝填筑要求和以往施工阅历,填筑碾压试验选用设备如下:a、砾质土心墙料碾压选用YZK20A凸块振动碾碾压。b、堆石料、过渡料、反滤料碾压选用YZ20D自行振动碾碾压。上述碾压设备与坝体填筑碾压设备一样,设备技术参数见下表11.5-3o表11.5-3碾压设备技术参数表机械名称YZK20A凸块振动碾YZ20D自行振动碾工作质量量(t)21.020.2振动轮安排质量(I)13.612.6滚筒直径(m)1.61.6滚筒宽度(m)2.152.15激振力(KN)280-400278-430振动频率(HZ)29352835名义振幅(mm)0.751.70.82.0静线压力(Ncm)600586额定功率(KW)133141装运、铺料、洒水设备a、装运:采纳311?装载机(1台)、1.9r113反铲(1台)配201自卸车(4台)。b、平料、铺筑机械:反滤料采纳人工配1.On?反铲(1台)铺料,砾质土心墙料、过渡料、堆石料用TY220型推土机(1台)平料、铺筑。c、堆石料洒水和试验用水采纳左右岸消费水池引出主水管至大坝填筑区,支管送至各工作面。土工试验设备:一套。11.5.6 碾压试验材料打算接触粘土料450m3(Dmax20mm)砾质土料450m3(DmaxW150mm)过渡料450m3(Dmax300mm)反滤料I450m3(Dmax20mm)反滤料11450m3(Dmax80mm)I区堆石料4500m3(Dmax800mm)H区堆石料6000m3(Dmax800mm)I1.5.7填筑碾压试验根据预先选定的铺料厚度、碾压遍数和行走速度、加水量分场次进展铺料和碾压。每一场碾压前,先在试验场地有效面积内布置2xl.5m方格网,网格上的节点为沉降量测点,先测出基准值后,再进展铺料,铺料推平后,在面上布置与根底网格重叠的网格点,以便测量碾压沉降量。为了测量铺料厚度和沉降量,预先在场外设置临时水准点。碾压时,实行不错距进退碾压,每碾压2遍测量一次沉降量,每次测量前后均校核场外基准点,当沉降趋于稳定后,该场次碾压完毕。堆石料和过渡料加水碾压比照,可将碾压单元面积一分为二,一半加水15%,一半加水20%,洒水采纳胶皮管进展,每碾压2遍洒水一次。各坝料具体碾压试验如下(1)接触粘土料试验:接触粘土料松铺层厚分25Cm和30cm,在层厚25cm和30cm设置10.0m过渡段,铺筑宽度6.0m,用20t自卸汽车卸料推土机按进占法平料。测量其厚度,并作好记录,在己测含水量根底上,根据气温适量加水。然后用12t轮式装载机碾压6/0遍,在同一程度层碾压时,压痕重叠不应小于5cm,以防止漏碾。当碾压到6遍时,量测一次压实度,作好记录,并取样作干密度、孔隙率试验,也作好记录,然后接着碾压到8遍时,又作一次干密度、孔隙率试验,同样作好记录。同样再碾压到10遍时,再作一次干密度、孔隙率试验,作好记录。第一层碾压完成后,根据铺料厚度,压实度和所测干密度、空隙率,在现场邀请设计和监理人员参与,讨论上述工序中的有关问题,并对铺料厚度、加水量、碾压遍数作适当的调整,直到到达或超过设计要求的干密度为止。当第一层到达设计要求后,按一样方法铺第二层作试验。(2)砾质土心墙料试验:在铺料前先将接触粘土料在卸料和平料时滚落至砾质土心墙料范围内土料用装载机辅以人工去除至作业面外。心墙粘土料松铺层厚分25Cm和30C
