欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    小区市政道路施工组织设计.doc

    • 资源ID:1290528       资源大小:1,010.50KB        全文页数:99页
    • 资源格式: DOC        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    小区市政道路施工组织设计.doc

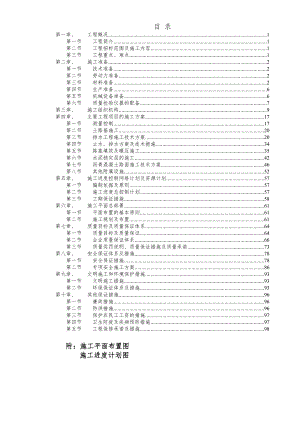

    目 录第一章、工程概况1第一节工程简介1第二节工程招标范围及施工内容1第三节工程重点、难点1第二章、施工准备2第一节技术准备2第二节劳动力准备2第三节材料准备2第四节生产准备6第五节机械设备准备6第六节质量检验仪器的配备7第三章、施工组织机构9第四章、主要工程项目的施工方案17第一节测量控制17第二节土路基施工20第三节排水工程施工技术方案20第四节止水、排水方案及技术措施34第五节路基填筑及碾压施工35第六节水泥稳定层的施工42第七节沥青混凝土路面施工技术方案46第八节其他附属设施52第五章、施工进度控制网络计划及资源计划57第一节编制依据及原则57第二节施工进度总控制计划57第三节工期保证措施58第六章、施工平面总部署61第一节平面布置的基本原则61第二节施工规划及布置61第七章、质量目标及质量保证体系64第一节质量目标及质量保证64第二节企业质量保证体系66第三节质量奖罚说明、质量保证措施及质量承诺73第八章、安全保证体系及措施78第一节安全保证措施78第二节专项安全施工方案86第九章、文明施工和环境保护措施93第一节文明施工措施93第二节环保保证体系及措施93第十章、其他保证措施96第一节廉政措施96第二节防洪措施96第三节保护农民工工资的措施97第四节卫生防疫及疾病预防措施97第五节工程保修承诺及措施98附:施工平面布置图施工进度计划图第一章、 工程概况第一节 工程简介工程名称:建设单位:工程地点:质量标准:合格现场施工条件:场地拆迁及平整情况已完成;施工用水、电已接通; 有关勘探资料已具备;施工图纸设计和审查、备案情况已通过。第二节 工程招标范围及施工内容本工程为 工程施工图纸范围内的全部内容(沥青道路、砼道路、排水等市政工程),不包括园林好道路照明。第三节 工程重点、难点施工项目多而复杂的情况下,如何保证在最短的时间内实现本工程的施工目标且保证工期有所提前将是工程的施工难点。科学管理、备足劳力、精心安排,严密地组织是实现本工程工期的最佳途径。每一分项目分成若干班组流水作业;按工序作业是实现本工程工期的另一途径,整个施工路径通畅,又够人力(包括足够的人力班组及材料准备人员)。另外,先施工难度大的工程及单位工程的主要灵魂工程,其它工程则附之,抓住主要项目及关键路径,其工期实现了,其它次要项目则迎刃而解。因此,我司计划将抽调年富力强、经验丰富的技术人员组建项目部。精心编制施工计划,合理安排工、机、料,制定切实可行的施工进度保证措施,并加以实施。第二章、 施工准备第一节 技术准备1、熟悉图纸,明确施工任务,学习有关技术标准及施工规范。2、会同甲方摸清原地下管线埋设情况,便于施工时采取保护措施,避免发生意外事故。3、做好各种原材料试验和砼、砂浆配合比的试验工作,并报监理方审批。4、施工前应对测量仪器如水准仪、经纬仪、钢尺进行校核。5、对建设单位所交付的道路中心桩、道路控制点、桥位中心桩、桥位控制点进行复核。6、按照施工需要加密控制网,为保证控制网的可靠性,应做好保护桩。对主控点等重要标志至少由二组相互检查核对,并作出测量和检查核对记录。7、桥梁平面测量采用三角网法测设桥轴线桩间距离。道路测量采用盘左盘右测回法。8、根据建设单位提供的水准点,建立施工临时水准点网,每100米设置一点,闭合差控制在±12L mm (距离L单位:km)。9、实测成果经内业计算,须符合设计及测量规范要求,并上报监理方复核检测认可后,方能使用测量成果。第二节 劳动力准备根据施工进度计划,组织施工班组落实进场,并对技术性工种的施工人员进行岗位培训,实行持证上岗。第三节 材料准备施工进度计划,制订材料供应计划,落实材料货源,使施工能按计划顺利进行,并根据实际情况及时调整。一、原材料的选用本工程使用的工程材料,除应由厂家提供的质保书外,还应按设计、施工规范进行抽样检验,并提前向有关部门提交拟订购的材料供应商名单。 本工程使用的主要材料有钢筋、水泥、碎石、砂等。水泥、木材:钢材水泥是该工程重点控制的建筑材料,我方一定能按甲方要求按质按量购得,保证工程需要。材料可考虑于南昌地区采购,本公司合作建材供应单位能及时提供工程所需,工程所在地也有一定建筑材料市场,可作为应急后备; 对由我方采购的建筑材料,我方施行质量保证,并且自愿地接受、积极地配合甲方、监理方及质量监督部门的随时、任意的抽查。若有不合格项我方愿接受任意的处置。砂:可在附近砂料场购买,汽车运输进场使用;石:直接由附近石场购得;物资部门根据产品(材料)的特性组织运输、贮存和防护工作,防止产品损坏或变质,并妥善保护产品的标识,对入库的产品(材料),保管人员定期检验库存产品的质量情况,如发现变质或已过保质期的应及时处理,防止混入工程中使用。生产部门按需要做出领用计划,报工程技术部校核后,由总工审核后,物资部门发放。生产部门领用的材料由工程技术部、物资部门监督其使用过程。做到人人严把材料关。二、砼、砂浆试验工程施工前需做现场试验,以确定半成品的物理力学性能指标,确定最佳施工参数、施工工艺,提供质量控制指标及检验控制办法。砼及砂浆试验:按有关行业的标准规定,作相应试验。其材料主要检查的项目为:水泥:按要求水采用普通硅盐水泥,并按GBJ175-92规定,作不溶物、氧化镁、三氧化硫、烧失量、细度、比重、凝结时间、安定性、强度、碱含量等校核试验。细骨料:砂按新规范规定,作细度模数、含泥量、三氧化硫、坚固性、云母、有机物、表现密度等试验,其级配应在规定范围内。粗骨料:新规范规定,作针状、片状、含泥量、压碎指标、有害物质含量、吸水率、表观密度、软弱颗粒含量等试验,其标准粒级应在规定的粒级范围内。水:按JBJ63-89标准,水的pH值、不溶物、可溶物、硫酸盐、硫化物的含量不应超出规定;凡符合国家标准的生活饮用水,均可作为拌和及养护用水。外加剂:应符合GB8076-87标准,并在室内作外加剂对水泥物理性能影响、砼抗压强度关系等试验,从中找出最优的掺量。钢材及钢筋:因为钢材及钢筋我方选购是到大型生产厂家购买,在此仅做一般性检查。其他检查则由我方监督厂家进行。以上建筑材料我方不能进行的项目则委托有关部门进行。砂浆的配合比经试验确定,如砂浆的组合材料(胶结料、掺和料和骨料)有变更,其配合比须重新选定。根据试验记录,整理出试验成果报告,报工程师审批,按批复意见实施。砼及砂浆配合比试验,按呈报工程师批准的原材料,并按规范规定和设计强度,在室内作不同品种水泥、不同外加剂掺量与砼的抗压强度关系,砂率选择、用水量与坍落度关系等一系列试验,从中分析挑选出最优的配合比,写成书面试验报告,呈送工程师批准,作为砼及砂浆试制的依据。砼及砂浆配合比设计在砼浇筑前35天完成。砼试制的结果,需书面呈报工程师审批,经批准后,才能作为正式施工的配合比依据。三、基线复核及测量放线根据提供的测量控制点及精度要求,在动工前应复核资料和数据的准确性。管道的起点、终点及转折点是管道施工的重点,管道中线定位就是将主点位置测设到地面上去,并用本桩标定。管线起点及各转折点定出以后,从线路起点开始量距,沿管道中线每隔50m钉一木桩(里程桩)。根据管线的起点和各沟的挖土中心线,一般每20m测设一点,中心线的投点容许误差为±10mm,量灰线标明开挖边界。在测设中线时应同时定出井位等附属结构的位置。每隔20m或30m槽口上设置一个坡度板。作为施工中控制管道中线和位置,掌握管道设计高程的标志,坡度板必须稳定、牢固,其顶面应保持水平,用经纬仪将中心线位置测设到坡度板上,钉上中心钉,安装管道时,可在中心任务钉上悬挂锤球,确定管中线位置。以中心钉为准,放出砼垫层边线,开挖边线及沟底边线。四、施工排水南昌市多雨,一方面要保证填筑路基的材料必须是透水性良好的土或砂,遇有鱼塘或河涌地段应首先抽净塘水,清除塘中淤泥,并用砂回填,清除淤泥时可考虑换填土、换填石块、施打木桩及钢板桩等软基。第四节 生产准备1、取得建设单位配合,及时办理施工许可证及施工标牌。2、据规划局确定基准点和设计图纸进行放线,建立轴线控制网和标高控制网,认真复核管位置的准确。3、现场内搭建办公室、保卫、料具设备仓等等,工人宿舍按甲方指定位置搭设。4、照经审核批准的临电、临水布置图,建立临时供电、供水系统,系统敷设完毕后就依手续办理验收及备案待查。5、工组织设计确定所需的机械设备进行检查、保养,作进场准备第五节 机械设备准备根据施工进度计划,并结合施工实际情况,作好机械配备计划并做好保养工作。主要施工机械设备进场计划表序号机械或设备名称规格型号数量产地制造年份定额功率(KW)1履带式湿土推土机TS140A1上海2009110KW2挖掘机PC2004日本20101M33装载机ZLA502柳州20085M34振动压路机ZQ-121徐州2009112KW5轮式压路机ZQ-161徐州201070KW6汽车吊1日本200920T7振动压路机Yzj241徐州2010120KW8柴油发电机SDJ93-22上海2008120KW9砼拌和机J-3502上海2009350升11钢筋切割机GQ6-40B2兰溪20095KW12交流电焊机BX300-F2上海201012KW13打夯机HW-602温州20082.2KW14木工圆盘踞1上海200915破碎机PC-2202日本201026KW16卷扬机1上海20095T17手拉葫芦(1.5T)2湖南20101.5T18单级离心泵4"4萧山200819插入式振动机D30、D5012湖南20091.5KW20平板振动机偏心4上海20102.2KW21氧焊设备2上海200922摊铺机VOGELE25001德国201060KW第六节 质量检验仪器的配备根据施工现场的实际情况,在施工现场建立临时土工试验室,对施工过程进行质量控制,配备一些必要的试验器具,诸如环刀、天平、灌沙筒、弯沉仪等,有专人负责保管。(现场试验的主要内容有:管道闭水试验、土和各结构层的土工试验、地基承载试验、泥浆测试等),难度较大的试验由总公司中心试验室进行测试。主要测量检验仪器设备表:序号仪器设备名称规格型号单位数量备注1压力试验机NYC-200台12轻重两用击仪DJ-2台23标准砼试模15×15组304砼强制式拌和机NBJ-30台15烘箱(1000KW)101A台16核子密度仪MD-

    注意事项

    本文(小区市政道路施工组织设计.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
