欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    大桥桥墩柱施工方案.doc

    • 资源ID:1288508       资源大小:50KB        全文页数:6页
    • 资源格式: DOC        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    大桥桥墩柱施工方案.doc

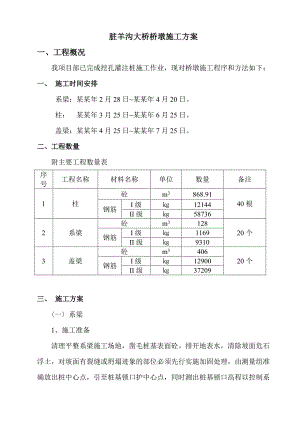

    脏羊沟大桥桥墩施工方案一、工程概况我项目部已完成挖孔灌注桩施工作业,现对桥墩施工程序和方法如下:一、 施工时间安排系梁:某某年2月28日某某年4月20日。柱: 某某年3月25日某某年6月25日。盖梁:某某年4月25日某某年7月25日。二、工程数量序号工程名称材料名称单位数量备注1柱砼m3868.9140根钢筋I级12144II级587362系梁砼m312820个钢筋I级1169II级93103盖梁砼m340620个钢筋I级12900II级37209附主要工程数量表三、 施工方案一系梁1、施工准备 清理平整系梁施工场地,凿毛桩基表面砼。排开地表水,清除坡面危石浮土,对坡面有裂缝或坍塌迹象的部位必须先行实施加固处理,由测量组准确放出桩中心点,引至桩基锁口护中心点,同时测出桩基锁口高程以控制系梁顶面标高。以系梁连接两桩基中心点作为系梁纵向轴线施放系梁开挖位置。2、挖基挖基方法:人工挖基,基坑较深时采用木铰车提升土石方。土层用锹、铲、锄挖,石层、砼浇筑的护壁和强风化层用风镐掘进。挖基的一般要求:A、排好地表水。 B、在挖基过程中,须经常检验开挖宽度和垂直度及开挖深度。C、挖基时如有水渗入,应及时用粘土夯实封闭,防止水在基坑浸泡造成坍塌,并设法在坑外挖沟排水,用木板等内撑加固。3、系梁基坑检查处理 当挖到设计深度后,应进行基底处理。必须做到平整,断面尺寸应符合设计要求。基底平铺23碎石,再用7.5#砂浆铺12,作为系梁浇筑砼的垫层(见系梁施工图),地表水较大时用砼封底,侧壁用7.5#砂浆抹面作系梁侧模;如开挖面较大侧模用砖支护,7.5#砂浆抹面。4、钢筋制作及安装 在基坑内绑扎。钢筋的数量、型号、间距达到设计要求,预埋连接柱的钢筋。5、灌注砼 按C30砼配合比施工,坍落度控制在57以内。 L500强制拌合机拌合,四轮车运输砼,插入式振动器振捣。 砼灌注至顶面后,应将表面抹光。二柱1、施工准备 凿毛柱与桩基的接触面,凿除多余的桩基护壁砼,清理平整施工场地。由测量组准确放出桩中心点,把纵、横轴线引至桩基外并加固,以控制柱在纵、横向位置的偏位。 2、钢筋的制作与支模钢筋制作: 计算好每个柱需要的钢筋长度,按全桥钢筋数量合理搭配下料,同一钢筋焊接断面不能超过50%。钢筋表面洁净、平直,无局部弯折,钢筋接头用帮条电弧焊焊接,搭接长度用双面焊为5d,帮条钢筋型号与主钢筋一致。钢筋的数量、型号、间距按设计要求制作,并注意钢筋保护层厚度。支模:柱子钢筋边制作边支模,模板用定型钢模板,每2米为一节段进行拼装。模板板面之间平整,接缝严密,不漏浆,模板外用钢管架支撑加固,同时设置抗风绳,保证模板在风载、施工荷载、浇筑砼挤压作用力下有足够和稳定性和刚度(见墩柱施工图)。检查钢模板的尺寸,平整度,应及时进行校正。在浇筑砼之前,模板涂一层较均匀的脱模剂,脱模剂不污染钢筋及砼的施工缝处。3、砼的浇筑在钢筋制作和模板检验合格后,进行浇筑砼作业,砼用卷扬机提升砼,插入式振动器振捣,每厚30振捣一次。振动器应距模板510,防止过捣或未捣实,振捣均匀,严禁砼有蜂窝麻面的现象。三盖梁1、施工准备 凿毛柱的接触面,搭设盖梁施工支撑架。由测量组准确放出柱中心点,把纵、横轴线引至柱的顶面,以控制盖梁在纵、横向位置。 2、钢筋的制作与支模钢筋制作: 制作钢筋根据设计图下料。钢筋接头用搭接电弧焊焊接,搭接长度用双面焊为5d。钢筋的数量、型号、间距按设计要求制作,并注意钢筋保护层厚度。支模:盖梁模板用定型钢模板,每块模板面积大于2个平方米。钢模式进行拼装,模板板面之间平整,接缝严密,不漏浆,模板外用钢管架支撑加固。检查钢模板的尺寸,平整度,应及时进行校正。在浇筑砼之前,模板涂一层较均匀的脱模剂,脱模剂不污染钢筋。3、砼的浇筑在钢筋制作和模板检验合格后,进行浇筑砼作业,砼用卷扬机提升砼,插入式振动器振捣,每层厚30振捣一次。振动器应距模板510,防止过捣或未捣实,振捣均匀,严禁砼有蜂窝麻面的现象。四、雨季施工 雨天禁止浇筑砼工作,在其它作业时,工人配备雨衣、水鞋等。平时抓紧施工进度,以弥补雨天延误的工期时间。五、质量保证措施1、 施工技术人员检查断面尺寸,纵、横向轴线位置,高程控制,钢筋制作和安装,模板的拼装情况等。2、 钢筋工、电焊工、架工等持证上岗,按规范操作。3、 及时请现场监理检查。六、保证安全生产的主要措施1、施工工人带安全帽、系保险绳、穿防滑鞋、带手套上岗。2、制定安全生产制度,遵守安全操作规程,不定期进行安全,质量教育,实施性的指导工作。3、 备消防器材,做好防火、防漏电、防盗工作。4、 置安全警示牌,统一指挥行人、行车。5、 严禁高空向下抛物。6、 高空作业时,工人系保险绳,设置防护网、带安全帽、穿防滑鞋。对有恐高病症的工人不安排高空作业。7、 施工机电设备等安置由专业机电师进行安装维修、架设等施工操作。8、 对安装支模需配备由专业模工进行组装、支撑。9、 钢筋工、电焊工、架工等特种工人进行安全教育、提高安全意识担负责任。 七、劳动力、机具和材料计划 1、材料名称单位数量某某年3月4月5月6月7月钢材t131.4681230452519.468水泥5520018500050071砂9630032274487354碎石3982503645002、劳动力和机具名称某某年2月3月4月5月6月7月砼工(人)3030303010普工(人)102020202010机械工(人)122222模工(人)88888钢筋工(人)55555电焊工(人)33333钢模板(t)1030303010钢管(t)1020202020

    注意事项

    本文(大桥桥墩柱施工方案.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
