欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    外墙抹灰施工工法.doc

    • 资源ID:1287196       资源大小:23KB        全文页数:5页
    • 资源格式: DOC        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    外墙抹灰施工工法.doc

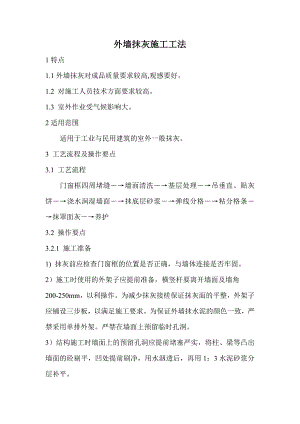

    外墙抹灰施工工法1特点1.1外墙抹灰对成品质量要求较高,观感要好。1.2 对施工人员技术方面要求较高。1.3 室外作业受气候影响大。2适用范围适用于工业与民用建筑的室外一般抹灰。3 工艺流程及操作要点3.1 工艺流程门窗框四周堵缝墙面清洗基层处理吊垂直、贴灰饼浇水润湿墙面抹底层砂浆弹线分格粘分格条抹罩面灰养护3.2 操作要点3.2.1 施工准备1) 抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。 2)施工时使用的外架子应提前准备,横竖杆要离开墙面及墙角200-250mm,以利操作。为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工要求。为保证外墙抹水泥的颜色一致,严禁采用单排外架。严禁在墙面上预留临时孔洞。3)结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、梁等凸出墙面的砼剔平,凹处提前刷净,用水洇透后,再用1:3水泥砂浆分层补平。 4)砖墙、砼墙、加气砼墙基体表面的灰尘、污垢和油渍等,应用高压水枪清理干净,保证墙体基层的干净。5) 抹灰前检查基体表面的平整,以决定其抹灰厚度。抹灰前应在大角的两面、阳台、窗台两侧弹出抹灰层的控制线,以作为打底的依据。3.2.2基层处理1) 基层为砼时,应在砼表面光滑处应进行“毛化”处理,或使用界面处理剂进行处理,使其表面粗糙,并用水湿润基层。2) 基层为加气砼时,首先将墙面上的粉尘扫净,浇水,使水浸入板10mm为宜。对墙面坑凹不平处、砌块缺楞掉角处应用砂浆整修密实、平顺。3) 基层为砖墙时,首先清理墙面上残存的砂浆、污垢、灰尘等,然后用水冲墙,将砖缝中的尘土冲掉,湿润墙面。4) 为了防止不同材质基层的伸缩系数不同而造成抹灰层的通长裂缝,不同材质基层交接处表面应先铺设防裂加强材料,如钢丝网片等,其与各基层的搭接宽度应不小于100 mm。3.2.3 吊垂直、拉通线分别在门窗口角、垛、墙面等处吊垂直抹灰饼,灰饼厚度以满足墙面抹灰达到垂直度的要求为宜,水平方向拉通线找平,按灰饼冲筋后,在墙面上弹出抹灰灰层控制线。3.2.4 抹底层砂浆。1) 基层为砼时,抹1:3水泥砂浆,每遍厚度为57mm,应分层与所冲筋抹平,并用大杠刮平、找直,木抹子搓毛。2) 基层为加气砼时,基层处理后应及时抹灰,不得在水泥浆风干后再抹灰,抹灰分遍抹平,用大杠将墙面刮平,木抹子搓毛,终凝后开始养护。3) 基层为砖墙时,应分层与所冲筋抹平,大杠横竖刮平,木抹子搓毛,终凝后浇水养护。3.2.5 抹面层砂浆1) 砼墙面底层砂浆抹好后,第二天即抹面层砂浆,首先将墙面洇湿,按图纸尺寸弹线分格,粘分格条、滴水槽, 分格条采用塑料条或铝合金条成品,抹面层砂浆.配合比1:2.5水泥砂浆,厚度为5-8mm。与分格条抹平,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。待其表面无明水时,用软毛刷蘸水垂直与地面的同一方向,轻刷一遍,以保证面层灰的颜色一致,避免和减少收缩裂缝。抹灰从上向下打底,完后再从上向下抹面层砂浆。抹面层砂浆以前应先检查底层砂浆有无空裂现象。在檐口、窗台、窗眉、雨蓬、阳台、压顶和突出墙面等部位,上做出流水坡度,下应做滴水线(槽)。流水坡度与滴水线(槽)距外表面不小于40mm,且应保证其坡向正确。2) 加气砼墙面底层砂浆抹好后,先按图纸上的要求弹线分格,粘分格条,当底灰五、六成干时,即可抹面层砂浆。先刷掺水重10%的108胶水泥素浆一道,跟着抹面,面层砂浆一般为5mm厚,分两次与分格条抹平,并用杠横竖刮平,木抹子搓毛,铁抹子压实、压光,待其表面无明水时,用软毛刷蘸水垂直与地面的同一方向,轻刷一遍,以保证面层灰的颜色一致。面层完工后应喷水养护。3) 基层为砖墙时按图纸上的要求弹线分格,粘分格条后抹面层砂浆,操作方法同前。3.2.6 抹灰施工温度下限不低于5。3.2.7 阴阳角待罩面灰抹完后,使用阴、阳角抹子轻捋阴阳角。4、材料水泥应符合现行规范的规定。砂须为质地坚硬洁净,使用前需过筛,不得含有粘土、草根、树叶、碱质及其它有机物等有害杂质。其含泥量不得大于3%,平均粒径0.35mm0.5mm。施工用水采用自来水,必须清洁,不含杂质、酸类、碱类或其它有害的化学成份。5、机具设备砂浆搅拌机、铁抹子、木抹子、阴阳角抹子、剁斧、托灰板、木杠、方尺、筛子。6、劳动组织及安全6.1.1 劳动组织根据实际工程量的大小,决定机具设备及工作人员的数量,以保证抹灰工程能按部就班地进行。6.1.2 环境安全措施6.1.2.1抹灰架子的铺设宽度不得小于1.2m。脚手板满铺,离墙面不得大于20cm,不得有空隙和探头板。脚手板搭接不得小于20cm。垫平脚手板应用木块,不得用砖垫。6.1.2.2 翻脚手板应两人由里往外按顺序进行,铺第一块或翻到最外一块脚手板时,必须挂牢安全带。6.2.2.3 脚手架的外侧、斜道和平台,要绑1m高的防护栏杆和钉18cm高的挡脚板或防护立网。6.2.2.4不准在门窗上搭设脚手板。7、质量要求7.1 分格条(缝)宽度、深度均匀一致,条(缝)平整光滑,棱角整平,横平竖直、通顺。7.2 滴水线和滴水槽流水坡向正确,滴水线顺直,滴水槽宽度、深度均不小于10mm,整齐一致。7.3 允许偏差项目一般抹灰的允许偏差和检验项次项目允许偏差(mm)检验方法普通抹灰高级抹灰1立面垂直度43用2m垂直检测尺检查2表面垂直度43用2m靠尺和塞尺检查3阴阳角方正43用直角检测尺检查4分格条(缝)直线度43拉5m线,不足5m拉通线,用钢直尺检查5墙裙、勒脚上口直线度43拉5m线,不足5m拉通线,用钢直尺检查

    注意事项

    本文(外墙抹灰施工工法.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
