欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    基坑支护土方开挖及基坑降水施工专项方案.doc

    • 资源ID:1286461       资源大小:592.97KB        全文页数:51页
    • 资源格式: DOC        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    基坑支护土方开挖及基坑降水施工专项方案.doc

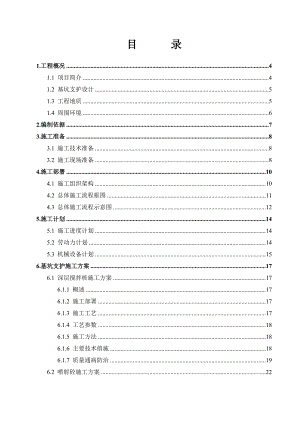

    目 录1.工程概况41.1 项目简介41.2 基坑支护设计51.3 工程地质51.4 周围环境62.编制依据73.施工准备83.1 施工技术准备83.2 施工现场准备84.施工部署104.1 施工组织架构104.2 总体施工流程框图114.3 总体施工流程示意图125.施工计划145.1 施工进度计划145.2 劳动力计划145.3 机械设备计划156.基坑支护施工方案176.1 深层搅拌桩施工方案176.1.1 概述176.1.2 施工部署176.1.3 施工工艺176.1.4 工艺参数186.1.5 施工方法186.1.6 主要技术措施186.1.7 质量通病防治196.2 喷射砼施工方案226.2.1 设计概况226.2.2 喷射砼施工工艺程序226.2.3 施工方法226.3 压顶梁施工方案236.3.1 冠梁施工工艺236.3.2 梁底清理236.3.3 冠梁模板236.3.4 钢筋的制作和安装246.3.5 混凝土施工247.土方开挖施工方案257.1 开挖分层257.2 开挖方向257.3 开挖坡道257.4 开挖方法257.5 开挖技术措施277.6 施工排水288.基坑降水施工方案319.基坑监测与信息化施工329.1 监测目的329.2 监测准备329.3 监测内容339.4 监测点布置339.5 监测频率339.6 监测报警349.7 监测组织349.8 监测资料整理349.9 信息化流程359.10 信息化施工3510.应急抢险预案3710.1 应急组织机构3710.2 抢险机具材料3710.3 紧急处理措施3811.质量保证措施3911.1 搅拌桩施工质量保证措施3911.2 混凝土质量保证措施:3911.3 土钉工程施工质量保证措施4011.4 喷射砼质量保证措施4011.5 降水质量保证措施4011.6 土方开挖质量保证措施4112.安全文明保证措施4212.1 安全施工措施4212.1.1 建立安全生产管理机构4212.1.2 现场施工用电安全措施4212.1.3 现场机械设备安全措施4312.1.4 施工人员安全防护4312.1.5 现场防火措施4412.1.6 预防自然灾害措施4412.1.7 土方、基坑开挖安全措施4512.1.8 雨季施工措施4612.2 文明施工措施4612.2.1 文明施工技术组织措施4612.2.2 重点部位文明施工管理措施4712.2.3 施工现场文明施工管理4812.2.4 检查措施4912.3 环保与环卫管理4912.3.1 环境保护措施4912.3.2 环境卫生管理51附件1:平面图521.工程概况1.1 项目简介本工程项目简介如下表:项 目内 容项目名称XXXX市有限公司卷烟配送中心工程项目地点建设单位设计单位勘察单位监理单位施工单位项目主体基础形式本项目主体基础形式采用静压管桩、独立承台基础。项目规模本项目用地形状较为规则的“L”形,南北长约200米,东西宽约215米。占地面积31016 。总建筑面积:8057.47,包括卷烟配送中心联合工房、辅助用房、室外道路、室外综合管线、停车场地、围墙、大门、门卫室、停车场地、围墙、大门、院内绿化。其中本次设计单体卷烟配送中心联合工房:6935.35 ,门卫室一:39.96,门卫室二:26.26,辅助用房:1055.6。建筑高度:卷烟配送中心联合工房建筑高度为24.00m,门卫室一建筑高度为4.45m,门卫室二建筑高度为4.25m,辅助用房建筑高度为9.20m。基坑规模基坑为三级基坑, 基坑开挖深度为:联合工房5.15m、辅助用房4.95m,基坑总面积约为:联合工房780 m2 、辅助用房388m2,周长约为:联合工房118m、辅助用房85m。支护形式基坑顶部采用放坡,结构采用深层搅拌桩,钢筋土钉支护方式。施工内容本工程基坑支护、土方开挖及基坑集水排水。1.2 基坑支护设计本工程基坑支护设计及施工要求如下表:项 目内 容基坑规模基坑为三级基坑, 基坑开挖深度为:联合工房5.15m、辅助用房4.95m,基坑总面积约为:联合工房780 m2 、辅助用房388m2,周长约为:联合工房118m、辅助用房85m。支护形式基坑顶部采用放坡,结构采用深层搅拌桩,钢筋土钉支护方式。坡顶放坡坡顶1.1m采用放坡,坡度1:2,坡面做80厚C20喷射细石混凝土,内配8250×250,坡内设1.5m长,141500梅花型插筋,孔径120mm,注浆M15水泥砂浆。搅拌桩双排水泥土搅拌桩,600500,排距500,顶标高-2.45M,长5.56.6M,并进入硬塑粘土层反复搅拌。搅拌桩采用42.5级普通硅酸盐水泥做固化剂,水泥掺量为18%,水灰比0.50.6,四搅四喷,外加剂木质素磺酸钙,掺量为水泥掺量的0.2%。压顶梁在搅拌桩顶设计250×1200的钢筋混凝土压顶梁,顶标高-2.45M。施工要求施工顺序须遵循先施工水泥土搅拌桩,再施工土钉的顺序。施工场地内距离基坑顶2m范围内严禁堆载,2m范围外堆载不大于20KPa,出土口40KPa,严禁超载。1.3 工程地质本工程地质如下表地层工程特性回填土褐黑、灰、灰黄等杂色,由粘土、砂质粉质粘土及砂土组成,厚度3.1010.29M,平均5.47M。粉质粘土浅白色、褐黄、褐红、土黄等杂色,可塑硬塑。含少量中、细砂粒,分布不均匀,局部为粘土。全风化粉砂质泥岩褐红色,风化很强烈,岩芯呈坚硬土状,遇水泡易软化,均有分布,厚0.72.9米,平均1.75米。强风化粉砂质泥岩褐红色,风化较强烈,岩芯呈半岩半土状,岩芯用手可折断,局部夹薄层中等风化粉砂质泥岩,全场地分布,厚0.620.9米,平均6.2米。地下水场地地下水主要赋存在基岩裂隙中,以裂隙潜水为主,受大气降水及地表水的补给,场地覆盖层为杂填土、淤泥、淤泥质土,淤泥和淤泥质土为相对隔水层,基岩为粉砂质泥岩,地下水量较小,勘察期间测得地下水水位埋深9.1212.99米。1.4 周围环境本工程基坑周围地下管线及地面建筑、道路、构筑物情况如下表:位置周围环境东南侧基本无管线分布。东北侧基本无管线分布。西北侧基本无管线分布。南面基本无管线分布。西南面基本无管线分布。2.编制依据基坑支护工程设计图纸岩土工程勘察报告施工组织设计、施工方案建筑基坑支护技术规程(JGJ12099)建筑基坑支护工程技术规程(广东省标准)(DBJ/T15-20-97)建筑地基基础设计规范(GB500072002)建筑边坡工程技术规范 (GB50330-2002)建筑桩基技术规范 (JGJ94-2008)湛江地区建筑基坑支护技术规程(GJB0298)建筑变形测量规程(JGJ/T897)建筑地基处理技术规范(DBJ15-38-2005)岩土工程勘察规范(DGJ08-37-2002)建筑与市政降水工程技术规范(JGJ/T111-98)供水管井技术规范(GB5029699)建筑施工手册(第四版)施工现场临时用电安全技术规范(JGJ46-2005)建筑基坑工程监测技术规范 (GB50497-2009(G )3.施工准备3.1 施工技术准备组织施工技术人员熟悉和学习图纸,了解设计上要求施工达到的技术标准、明确工艺流程。进行图纸自审、会审等工作,做好施工图纸的会审记录。施工前,根据图纸要求做好技术质量交底和安全施工交底工作。组织各专业施工组共同学习图纸,商定施工中各专业工种的配合。根据施工图纸的要求,根据审批完的施工组织设计或施工方案,组织有关施工人员进行方案交底。根据施工图、预算定额、施工组织设计、施工定额等文件,编制施工图预算和施工预算,为施工作业计划的编制、机具配置计划和材料进场计划的编制、施工任务单和限额领料单的签发提供依据。做好技术交底和培训,安排好试验工作。分解工程进度控制目标,认真落实施工资源供应计划,严格控制工程进度目标;协调各施工部门或班组之间关系,做好组织协调工作;收集工程进度控制信息,做好工程进度跟踪监控工作;3.2 施工现场准备掌握施工阶段的气象资料,以便综合组织全过程的均衡施工,制定出雨天、大风天气的施工措施。根据本工程勘察报告,熟悉本工程的地下水详细情况。根据甲方提供的地下原有管道及障碍物等资料。了解施工现场地下管道、障碍物情况。确定施工范围,做好围挡,拆除地下、地面障碍物,落实地下管线改移、悬吊和保护措施,修建临时设施,平整场地。在施工前,对施工用水、施工用电的水源、电源等的供应情况作详细调查,包括给水的水源、水量、压力、接管地点、供电能力、线路距离、负荷、停电情况等。架设动力和照明线路,接通施工用水管路,确定材料、设备和土方运输线路。接通水、电源,现场水电工根据方案要求与安全操作规程敷设临时地下给水管和电线(杆),将水、电送至各个用水用电的地点,并做好现场排水工作。做好场区的临时排水及场地、道路硬化。按施工方案和施工平面布置图的要求,搭设工地办公用房、会议室、值班室及安排好其他生活设施和生产设施等。清除地面上的障碍物,平整建筑物范围以外的施工用地,以便建筑材料的堆放。布置好各材料堆场的位置,并根据材料、构配件的需用量计划组织其进场,按施工平面布置图中规定的地点堆放整齐,并做好材料的登记、编号、标识和保护工作。4.施工部署4.1 施工组织架构本工程施工组织架构如下图:项目经理 技术负责人 技术员 施工员 质量员 安全员 试验取样员 测 量 组土方开挖 施工队喷 射 砼 施工队搅 拌 桩 施工队土 钉 施工队钢 筋 施工队模 板 施工队混 凝 土 施工队降 水 井 施工队杂 工 班 组平整场地至-0.9M4.2 总体施工流程框图深层搅拌桩施工集水排水施工压顶梁工作面及边坡开挖集水排水压顶梁施工边坡土钉喷锚施工第一排土钉施工喷射砼护面第二排土钉工作面开挖第二排土钉施工喷射砼护面第三排土钉工作面开挖第三排土钉施工喷射砼护面第四排土钉工作面开挖第四排土钉施工喷射砼护面非工作面土方开挖剩余土方及基础、承台土方开挖

    注意事项

    本文(基坑支护土方开挖及基坑降水施工专项方案.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
