欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    分项工质量控制措施.docx

    • 资源ID:1273545       资源大小:20.47KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    分项工质量控制措施.docx

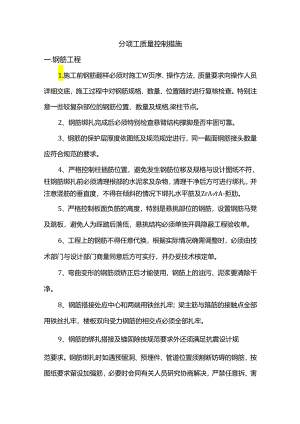

    分项工质量控制措施一.钢筋工程1.施工前钢筋翻样必须对施工W页序、操作方法、质量要求向操作人员详细交底,施工过程中对钢筋规格、数量、位置随时进行复核检查。特别注意一些较复杂部位的钢筋位置、数量及规格,梁柱节点。2、钢筋绑扎完成后必须特别检查悬臂结构撑脚是否牢固可靠。3、钢筋的保护层厚度依图纸及规范规定进行,同一截面钢筋接头数量应符合规范的要求。4、严格控制柱插筋位置,避免发生钢筋位移及规格与设计图纸不符,柱钢筋绑扎前必须清理根部的水泥浆及杂物,清理干净后方可进行绑扎,并注意竖筋的垂直度,不得在倾斜的情况下绑扎水平筋及Zr-rA-拒肋。5、严格控制板面负筋的高度,特别是悬挑部位的钢筋,设置钢筋马凳及跳板,避免人为踩踏后落低,悬挑结构必须单独开具隐蔽工程验收单。6、工程上的钢筋不得任意代换,根据实际情况确需调整时,必须由技术部门与设计部门商量同意后方可实行,并办妥技术核定单。7、弯曲变形的钢筋须矫正后才能使用,钢筋上的油污、泥浆要清除干净。8、钢筋搭接处应中心和两端用铁丝扎牢;梁主筋与箍筋的接触点全部用铁丝扎牢,楼板双向受力钢筋的相交点必须全部扎牢。9、钢筋的绑扎搭接及锚固除按规范要求外还须满足抗震设计规范要求。钢筋绑扎时如遇预留洞、预埋件、管道位置须割断妨碍的钢筋,按图纸要求留设加强筋,必要时会同有关人员研究协商解决,严禁任意拆、害10、浇捣混凝土时要派专人看管,随时随地对钢筋进行纠偏。I1.质检员必须签署隐蔽工程验收单,对每阶段的施工情况要开质量分析会,找出存在的问题,提出整改措施,协助监理单位对工程进行验收,对提出的问题进行认真整改,以配合监理工作,保证工程质量。在监理部门对隐蔽工程进行复验签证后方可进行下一步施工。二混凝土工程1.严格执行混凝土浇捣令制度,浇捣令签发前施工现场应办妥相关技术复核、隐蔽验收手续。2、施工前一周)各商品混凝土厂提供的配合比提请监理方审查,合格后方能组织生产。3、及时了解天气动向,浇捣混凝土需连续施工时应尽量避免大雨、大雪,同时预备好遮盖物品,以便及时遮盖。4、混凝土浇捣前施工现场先做好各项准备工作,机械设备、照明、各种设施等事先检查,保证完好,符合要求。模板内的垃圾和杂物要清理干净,木模部位要隔夜浇水湿润。5、混凝土在浇捣前各部位的钢筋、埋件插筋和预留洞必须由有关人员验收合格后方可进行浇捣,柱混凝土不能一次下料到底,应分皮分层进行振捣。6、遇门窗洞口时,应在洞口两侧同时对称进行浇捣施工,以防模板单向位移和扭曲。7、浇捣混凝土前应由施工员进行交底,并做好书面记录,落实专人负责振捣,有专人负责看铁看模,操作人员的交接班以及吃饭、何处时必须移交施工情况,严格做好交接班工作,并做好交接记录,由负责人签名归档,以免混凝土超振漏振。混凝土浇捣完毕后,钢筋上所受污染的水泥应予清除,以保证工程质量。8、振动器的操作要做到快插慢拔,快插是为了防止先将表面振实而与下面混凝土发生分层、离析现象,慢拔是为了使混凝土以填满振动棒抽出时所造成的空洞,并消除混凝土内气泡。9、混凝土分层浇筑时,在振捣上层时应插入下层中5cm左右,消除两层之间的接缝,同时在振捣上层混凝土时,要在下层初凝之前,并加强对泵送流态混凝土的振捣。10、每一插点要掌握好振捣时间,过短不易振实,过长可能引起混凝土发生离析现象,一般以混凝土表面呈水平不再显著下沉,不再出现气泡,表面泛出灰浆为准。11、振动器插点要均匀排列,采用交错式的次序移动,以免造成混乱而发生漏振,每次移动位置的距离应不大于50cmo并不准将振动棒随意振动钢筋、模板及预埋件,以防止钢筋、模板弯曲变形、预埋件脱落。12、按规定做好混凝土试块制作、养护、试压工作,试块应在浇捣地点制作,混凝土试块成型24小时后拆模,放入标养室养护。编制钢管进场计划I熟悉图纸和技术资料II学习操作规程和质量标准II准备工作制订质量保证措施及作业指导书I克服上道工样弊病的补救措施II书面交底I操作人员参加I技术交底II制作前进行钢筋断料分析跟班进行质量检查,班级作好自检I数量无误,尺寸准确,型号相符执行评定标准按梁、柱和基础的件数,各抽查10%但不少于3件,基础、板每30-4Om(或m2)各抽查1处,且不少于3处I不合格品的处理(返工)I钢材进场,材料合格证I提前15天递补交钢筋下料表I工序交接及检查II钢筋机械性能的检查I外架及其他安全设施检查I施工注意事项及操作规程II岗位分工、操作挂牌I-跟班进行质量检查,班级作好自检钢筋的型号,数量,尺寸,位置,间距,锚固等均符合设计要求I清理现场、文明施工I材料合格证、质量保证书I技术资料整理、收集II班组自检互检记录II质量评定记录II施工记录I隐蔽工程验收记录II钢筋代换手续及记录资料II如有事故的处理记录I图5-4-1钢筋工程质量控制程序图三、装饰工程1.墙面粉刷必须按操作规程的要求做到、做好墙面粉刷过程中的各道工序,确保墙面粉刷质量。2、各种装饰材料规格、质量必须符合设计要求、严把材料质量关。3、严格遵循设计规定的各种粉刷配比要求,不得随意增减。4、认真做好施工各方的协调工作,正确安排各工种的工序搭接,避免返工浪费。同时针对各个不同分项工种施工进度情况,认真做好相关产品的质量保护措施。5、各装饰层必须粘结牢固,防止开裂、起壳、空鼓现象发生。6、实测检验项目必须严格符合分项工程质量检验评定标准,同时提高观感质量。7、大面积施工前,做好样板间(块),组织操作人员对操作要点质量要求进行详细的交底。

    注意事项

    本文(分项工质量控制措施.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
