欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    主教楼单位工程施工组织设计.doc

    • 资源ID:1214017       资源大小:760.36KB        全文页数:52页
    • 资源格式: DOC        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

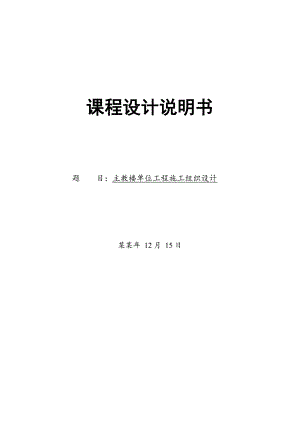

    主教楼单位工程施工组织设计.doc

    课程设计说明书题 目:主教楼单位工程施工组织设计 某某年 12月 15日目录一、编制依据及编制原则二、工程概况4三、施工准备61项目班子组织机构2技术准备3.3水电准备64施工现场准备5物资准备四、施工部署及施工平面布置五、施工方案1施工测量5.2回填土3钢筋工程4、模板工程5.5砼工程5.6脚手架工程7砌体工程8装饰工程9楼地面工程(1)地砖地面(2)防滑地砖防水楼面(转采用400×400)(3)大理石楼面(大理石尺寸800×800)10 门窗工程施工方案11 屋面工程12 吊顶工程(1)铝合金条板吊顶(2)岩棉吸音板吊顶13建筑给排水工程施工方案六、雨季施工方案6.1 雨季施工准备242 雨施技术措施3 雨施安全措施七、施工主要技术措施八、安全生产和文明施工措施九、成品、半成品保护措施十、劳动力、材料、机械设备投入十一、质量目标及保证措施十二、工期和工期保证措施十三.工程进度计划保证措施十四、节能施工措施十五、提高工程质量、保证工期、降低造价的合理化建议十六、检验试验计划十七、建筑业十项新技术推广应用计划十八、需配备的监视和测量装置50一、编制依据及编制原则1、本工程的合同2、本工程的设计图纸3、本工程的地质报告、现场条件、安阳气象4、建筑施工规范序号规范名称编号1工程测量规范(GB50026-2007)2建筑工程冬期施工规程()3地基与基础工程施工质量验收规范(GB50202-2002)4混凝土结构工程施工质量验收规范(GB50204-2002)5屋面工程质量验收规范(GB50207-2002)6地下防水工程施工质量验收规范(GB50208-2002)7砌体工程施工质量验收规范(GB50203-2002)8建筑装饰装修工程施工质量验收规范(GB 50210-2002)9建筑地面工程施工质量验收规范(GB50209-2002)10建设工程施工质量验收统一标准(GB50300-2001)11电梯安装工程质量检验评定标准(GB50310-2002)12建筑施工安全检查标准(JGJ59-99)13建筑施工高处作业安全技术规范(JGJ80-91)14建筑机械使用安全技术规程(JGJ33-2001)15建筑现场临时用电安全技术规范(JGJ46-2005)16钢筋焊接及验收规程(JGJ18-2003)17混凝土强度检验评定标准(GBJ107-87)18建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)19建筑电气工程施工质量验收规范(GB50303-2002)20通风与空调工程质量检验评定标准(GB50243-2002)21建筑排水硬聚氯乙烯管道工程技术规范(CJJ/T29-98)22电缆线路施工及验收规范(GB50168-2006)23电器装置安装工程接地装置施工质量验收规范(GB50169-2006)24电器装置安装工程母线装置质量验收规范(GB149-90)25电器装置安装工程电气照明装置质量验收规范(GB50259-96)26火灾自动报警系统施工质量验收规范(GB50166-2007)27建设工程施工现场供用电安全规范(GB50304-93)28扣件式钢管脚手架技术规程(JGJ 130-2001)29建设工程文件归档整理规范(GB/T50328-2001)30涂装前钢材表面锈蚀等级和除锈等级(GB892388)31漆膜附着力测定法 (GB172079)32钢结构工程施工及验收规范 (GB502052001)33钢网架螺栓球节点用高强螺栓GB/T16939199734优质碳素结构钢技术条件GB699-8835碳素钢焊条GB 5117-9536焊接用钢丝GB 1300-7737钢网架检验与验收标准JG12-199938钢结构防火涂料通用技术条件 (GB1490794)二、工程概况 本工程是位于北京市郊,为二类多层办公建筑(层数为4层,均在地面上),总建筑面积:5183.01,该建筑结构类型为框架结构体系,建筑高度:14.4米。设计使用年限:50年。2.1、建筑结构安全等级及设计使用年限本工程为抗震设防烈度为八度,框架抗震等级为二级,建筑耐久年限为二级(使用年限为50年),耐火等级为二级,防水等级为二级。2.2、主要结构设计2.2.1地基采用独立基础,天然地基,地基承载力特征值。2.2.2混凝土强度等级:垫层C15、基础C35、一层主体屋面结构墙、柱、梁、板、楼梯C30,其余各结构构件C25。2.2.3混凝土保护层厚度:基础钢筋为40、梁为30、柱为25,板为15.2.2.4钢筋采用HPB235级、HRB335级。2.3、主要建筑设计2.3.1墙体:填充墙:陶粒混凝土砌块,密度7.5KN/m3 砂浆采用M5水泥砂浆。2.3.2门窗工程:(1)旋转玻璃门由甲方确定。(2)木质夹板门由甲方确定。(3)防火门窗采用钢制防火门窗,银白色。2.3.3玻璃幕墙 玻璃幕墙均由专业幕墙厂家设计制作并安装,幕墙与楼板之间的缝隙采用防火材料封堵。2.3.4屋面做法 不上人屋面a、 满盆银粉保护剂b、防水层(SBS),四周卷起259c、20厚水泥砂浆砂浆找平层d、平均40厚1:0.2:3.5水泥粉煤灰页岩陶粒,找2%坡。e、保护层(采用80厚现喷硬质发泡聚氨酯)f、现浇混凝土屋面板2.3.5 外装修做法外墙主要采用面砖外墙、干挂大理石墙面、涂料外墙、玻璃幕墙、水泥砂浆外墙。1.4节能要求本建筑物的体形系数<0.3,框架部分外墙砌体结构为250厚陶粒空心砖,外墙外侧均做50厚聚苯颗粒,外墙外保温做法,传热系数<0.6,外塑钢门窗均为单层框中空玻璃,传热系数<3.0,屋面外侧均采用80厚现喷硬质发泡聚氨保温层,导热系数0.024。三、施工准备3.1项目班子组织机构 本工程实行项目管理,我们将组建精干、高效的并且有同类工程施工经验的管理人员组成项目经理部。选择最具有经验的、高素质的施工队伍进行一线施工。我们在施工中将执行临汾市的各项制度,将本项目建设成临汾市的安全文明工地。3.2技术准备(1)开工前项目部组织有关人员熟悉施工图纸,明确设计要求,熟悉现场情况,搞好图纸会审,及时与业主、监理、设计单位共同解决图纸中存在的问题。(2)会同公司有关部门进行方案设计、评审编制施工组织设计和专项施工方案。(3)认真收集、查阅地基处理工程的技术档案资料及附近管线、井、电缆等设置情况提出处理意见。接收建设单位提供的水准点和坐标点,进行测量放线,建立坐标控制点和水准控制点,对轴线位置、标高进行复测、复核。(4)对进场的材料,按规范要求及时进行原材料的物理、化学性能检验,按照施工图纸的设计要求,做好砼、砂浆的配合比试验。3.3水电准备(1)现场施工用水主要包括施工用水、机械用水、现场生活用水、消防用水,由建设单位提供水源。按施工平面图进行现场埋管布置,水管埋深为1500mm,并且进行标识,施工中应注意水管的位置和埋深。现场水量计算如下:现场施工用水量:本工程按砌砖日用水量计算,式中K1=1.15,K2=1.5,K3=1.10,Q1=120m3,N1=250L/ m3施工机械用水量:施工现场生活用水量:式中施工现场高峰期人数100人,生活用水定额N3取100L/(人.日);用水不均衡系数K4取1.4;每天工作b取2。消防用水量:=10L/s确定总水量L,因为q1q2q3 =2.061L/s<10L/s所以总水量取Q=(q1q2q3)/2+=11.03L/S 确定管径 根据以上计算现场供水管线选d=0.1m。(2)施工用电、动力用电及照明用电按照施工平面图布置。 施工用电、动力用电所需容量按下式估算: 总用电量: Sj=1.05×(K1·P1/COSK2P2)×1.1 KVA电动机总功率:P1=110+36+45+60+12+90+126+22+96+12+18+30=657 KW电焊机总容量:P2= 600+620=1220KW室内室外照明用电用电总容量:P3=按P1*0.1预留施工现场设置总闸箱一个,若干个分闸箱,主体施工时随层设置电闸箱一个,所有电线采用三相五线制。电线进行地下埋设,埋入深度不小于600MM,并且沿线进行标识。3.4施工现场准备3.4.1施工现场临时用地见下表表:施工现场用地 用途面积() 位置需用时间办公室65 m2西南2008.08-2009.07宿舍120西南2008.08-2009.07食堂50西南2008.08-2009.07厕所20西南2008.08-2009.07合计255 3.4.2施工现场准备(1)现场路面全部采用200厚C20砼硬化,并沿水流方向进行找坡,路边局部地方进行绿化。(2)按平面图所示位置安装机械设备,堆放材料,布置消防通道,并按照公司的统一要求设置大门和围墙,布设各种图牌、标识。搭建办公及临时用房。3.5物资准备3.5.1主要结构材料:钢材:钢筋采用HPB235、HRB335。 型钢:钢板采用Q235-B 焊条:钢筋采用HPB235,焊接采用E43焊条 钢筋采用HRB335,焊接采用E50焊条3.5.2混凝土工程:采用泵送商品混凝土,混凝土要求各种材料应符合设计和规范要求,严格执行配合比,严禁使用不符合要求的材料。 结构部位或层次标高 墙、梁、板、柱基础 基础屋顶 基础底屋面标高C30C30 3.5.3砌体(填充墙)砌 块砂浆±0.00以上墙体陶粒混凝土砌块Mb5.0 混合砂浆四、施工部署及施工平面布置4.1施工机械和人员配备见附图24.2总体施工部署4.2.1楼座施工次序按先地下后地上,先主体后装修,土建安装工程穿插配合的原则进行。根据楼座施工总部署分两个阶段,总工期230天。第一阶段:基础及主体施工,规划材料及各施工机具、材料加工场地。第二阶段:装修工程及室外工程施工至2009年6月20日达到竣工条件,7月11日达到进入办公条件。4.2.2 结构施工阶段以瓦工、钢筋工、木工、砼工为主配备劳动力,分段流水施工,合理调配劳动力及三钢资源,确保最佳流水状态。装修时要按照先内后外,先上后下进行施工。并且做到每天工完场清。4.3模板、脚手架选择模板选择:条基两侧采用240mm的机红

    注意事项

    本文(主教楼单位工程施工组织设计.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
