欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    世纪嘉园施工组织总设计1.doc

    • 资源ID:1213471       资源大小:412KB        全文页数:45页
    • 资源格式: DOC        下载积分:7金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要7金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    世纪嘉园施工组织总设计1.doc

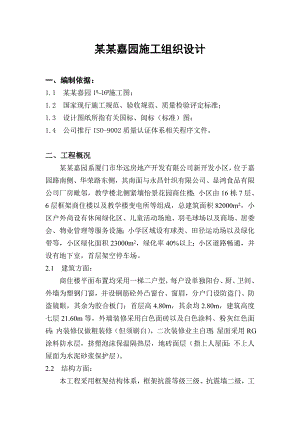

    某某嘉园施工组织设计一、编制依据:1.1 某某嘉园1#16#施工图;1.2 国家现行施工规范、验收规范、质量检验评定标准;1.3 设计图纸所指有关国标、闽标(标准)图;1.4 公司推行ISO-9002质量认证体系相关程序文件。二、工程概况某某嘉园系厦门市华远房地产开发有限公司新开发小区,位于嘉园路南侧、华荣路东侧,其南面与永昌针织有限公司、显鸿食品有限公司厂房毗邻,教学楼北侧紧壤怡景花园商住楼;小区由16栋7层、6层框架商住楼以及教学楼变电所等组成,总建筑面积82000m2,小区户外尚设有休闲绿化区、儿童活动场地、羽毛球场以及商场、居委会、物业管理等服务设施;小学区域设有球类、田径运动场以及绿化带等,小区绿化面积23000m2,绿化率40%以上;小区道路畅通,并设有地下室,首层架空停车场。2.1 建筑方面:商住楼平面布置均采用一梯二户型,每户设单独阳台、厨、卫间、外墙为塑钢门窗,并设钢筋砼外凸窗台、窗眉,分户门设防盗门、防盗镜眼,其余为胶合板门;首层高4.80m,其余均2.80m,建筑高度七层21.60m等,外墙装修采用白色面砖以及白色涂料、粉灰红色面砖;内装修仅做粗装修(但须刷白),二次装修业主自理;屋面采用RG涂料防水层,挤塑泡沫保温隔热层,地砖面层(指上人屋面;不上人屋面为水泥砂浆保护层)。2.2 结构方面:本工程采用框架结构体系,框架抗震等级三级、抗震墙二级,工程按七度近震设防设计,建筑场地类别类,采用柱下独立基础,天然地基,持力层为砂质粘土层及残积砂质坚土层,地基承再力标准值fk=200、230及190Kpa等,基础砼强度等级为C25、上部结构为C30、C25等,砖砌体地下部分采用机制标准砖MU10,水泥砂浆M5砌筑,外墙楼梯间墙用190粘土多孔砖M5混合砂浆砌筑,分户墙用190粘土空心砖MU3混合砂浆M5砌筑、厨卫间用标准机制砖MU10水泥砂浆M5砌筑。三、施工部署3.1 施工组织及任务:本小区施工先设立三个工程项目部、项目部设项目经理、技术负责人,下设生产安全组、质量技术组、材料设备组、办公室,配齐人员,明确职责。三个项目部的目标任务如下:第一项目部:施工1#、2#、3#、4#、5#、6#六栋,建筑面积33000m2。第二项目部:施工7#、12#、15#三栋,建筑面积21000m2。第三项目部:施工8#、9#、10#、11#、13#、14#、16#栋,建筑面积28000m2。教学楼、地下室工程施工待另行安排。3.2 施工安排及目标:本小区16个单位、单项工程,先安排三个项目部同时投入施工,继后再安排后续工程,总的以土建为主,土建中应以高层、地下室为重点,水电安装穿插配合施工,主体施工中尽早插入装修工程,以达到缩短工期,早日竣工。3.2.1 施工段划分:根据房屋的平面布置及面积,对流水施工段划分如下:1#、4#、5#、7#、8#、13#均以伸缩缝为界,每栋划分三个施工缝;其余栋号除首层外,均按层施工不分段。3.2.2 工期目标:本小区工程计划总工期15个月,计划2001年6月开工,2002年8月竣工。其中:第一项目部承担的1#、2#、3#、4#、5#、6#商住楼六栋,主体结构8个月,装修工期5个月,收尾工程1个月,14个月后拔点;第二项目部承担的7#、12#、15#商住楼工程,基础及主体结构7.5个月,装修工程5个月,收尾工程1个月,14个月后拔点;第三项目部施工8#、9#、10#、11#、13#、14#、16#七栋,基础及主体结构工程7个月,装修工程5个月,收尾工程1个月,14个月后拔点;地下室、教学楼及室外工程待进一步安排。3.2.3 质量目标:1#16#商住楼、教学楼中3#、8#、15#商住公寓楼质量等级:优良,地下室、小区室外工程质量等级:合格。具体各栋分部工程的优良、合格由各项目部所作施工组织设计详细安排。3.2.4 安全目标:无重大安全事故。小区施工成立安全生产领导小组,严格按建筑施工安全检查评分标准及安全规范、条例施工、认真履行安全职责及安全管理制度,公司定期及不定期进行安全检查,确保全过程施工无重大安全事故,年轻伤频率控制在2以内。3.3 主要实物工程量:(见表一)3.4 作好与监理单位的工序配合工作:根据国家关于建设工程实施监理的规定,本小区8.700万m2以上,施工中必定有监理单位参加监理、施工单位应主动与监理单位紧密配合,主动接受来自现场监理工程师对本小区各栋号、各分部分项工程的一切监理活动,主动报验,认真整改,没有现场监理工程师签字和认可,不准许隐蔽、不准许进入下一工序施工,施工中主动地协调好与监理单位的工作关系,是加快施工的重要措施。3.5 施工总进度安排:本小区计划2001年6月开工,2002年8月底竣工,总工期15个月计450d(日历天)施工进度控制见施工进度控制计划(表 )。四、施工准备4.1 组织准备:4.1.1 建立某某嘉园工程第一项目部、第二项目部、第三项目部,委派项目经理,并按要求备齐满足施工需要的施工人员及职能人员,以各就其位,做施工准备工作。4.1.2 公司各相关部门按照程序文件物色、选择合格分包方,并对合同评审签订,从劳力到材料采购均应部署安排,以确保施工劳力满足需要,材料满足供应。4.1.3 按规定办好施工执照、开工报告手续。4.2 场地准备:4.2.1 临时设施搭建:按临时设施一览表及总平面布置搭建临时设施,以满足约500人施工办公及住居生活需要,并按红线及方便管理,按一、二项目部施工区域、三项目部、教学楼施工区域两圈砌筑围墙、设立门卫、加强管理,进行封闭试施工。4.2.2 做好“三通一平”工作,创造施工条件:4.2.2.1 平整场地:对红线范围内凡高低相差悬殊或高出300以上土堡的进行场地平整,障碍物清除,以方便施工,对已做的管线、基础要进行夯填、平整,达到施工场地要求。4.2.2.2 修筑场内道路:按施工总平面布置,修筑临时道路以给场内运输创造条件。4.3 施工用水:施工用水计算:(a)施工用水:q1=K1.Q1.N1/T1.tN×K2/8×3600 q1=1.05×(27320×450/180×1+9100×150/120×1)×1.5/8×3600 =1.05×(68300+11375)×0.000052=4.36L/S(b)施工机械用水量计算:q2=K1.Q2. N2×K3/8×3600 q2=1.05×(3×200+6×400+300×4+20×4)×1.1/8×3600 =1.05×4280×0.0000382=0.17L/S(c)生活用水量计算:q3=P1.N3. K4/t×8×3600 q3=450×40×1.3/1.5×8×3600=28600/43200=0.66L/S(d)消防用水量:选用q3=10L/S总用水量Q=q4+0.5(q1+q2+q3)=10+0.5(4.36+0.17+0.66) =10+2.61=12.61L/S(e)管径选择:管中水流速 取V=3m/s 故取干管直径D=100,支管70故现场按一、二项目部引一条DG150取水管,供生产,生活用水,另设消防干管一根管径取DG80。场地内主供水管采用50mm沿道路四周环道布置,进楼层施工水管采用50mm,其它支线采用25mm镀锌水管,水管埋入地下200mm,遇大门时,水管落低由排水沟侧面走,且在水管上于东、南、西、北角上布置四个阀门作为修理水管不影响生产之用。在消防水管引进后在小区主道旁布置四只消防用消火栓。管线走向:由华荣路东沿近外口公寓A栋两侧引一150管及由小学教学楼东侧路边引一100管提供小区施工及生活用水,可满足要求。4.4 施工用电:用电计算:根据主要施工机具计划,按高峰期机械使用情况(见附扣机具计划表)。算出:P1=454KW,P2=289KVA根据生产进度计划,取系数K1=0.6,K2=0.6系数Cos取0.75照明用电按动力用电10%来考虑。P动=1.05(K1P1/ Cos+ K2P2)则:P总=1.05×(0.6×454/0.75+0.6×289)×1.1=620KVA现场需设置630KVA电源。按用电总量选用SL7-630/10三相降压变压器,其主要技术数据为:额定容量630KVA,高压额定线电压10KVA,低压额定线电压为0.4KVA作Y接使用。现场按A1、A2地块两路供电。用电布置:在6#南侧搭一配电房,由变电所引电源,供第一、第二项目部施工区域用电,7#16#楼施工用电由原变电所低压柜直接引线供电,为保证施工连续进行,小区备用250KW柴油发电机一台,以用于停电供电。4.5 技术准备:4.5.1 熟悉图纸、组织图纸会审、设计交底;4.5.2 编制施工组织设计,以各项目部为主,对承建的各单栋工程应分别编制施工组织设计、质量计划等;4.5.3 引测水准点、座标点:根据市规划部门、测量大队提供的水准点、座标点进行引测至工地一个较长期固定不动的地方,设置钢筋头,并用砼嵌固保护,防止施工中撞动或汽车碾压;4.5.4 砼、砂浆配合比试配及材料检验等;4.6 机具材料准备:4.6.1 拟投入使用机械进行维修、试运转,不带病作业;4.6.2 确定合格分包方,订立合同,能保证地方材料、市场材料以及构配件供应有序、满足供应,符合要求;4.6.3 对拟投入工程的设备、器材、器件与甲方、监理联系,尽早订货。4.7 资金准备:准备、筹集满足施工需要的资金,以使工程按计划施工,井然有序,如期竣工。五、施工总平面布置图5.1 暂设工程一览表,必须按平面布置搭设;已施工地下管道、化粪池有明示、示意;5.2 临时用水、用电、消火栓要明示;5.3 围墙用粘土砖砌筑,分A1、A2地块二处;5.4 道路、能建永久道路更好,如来不及,拟施工永久道路垫层、基层,施工使用后面层待竣工时室外工程施工时施工。六、主要分部分项工程施工方法:6.1 施工测量:6.1.1 建筑物定位测量:根据建筑平面图及座标点,采用市规划部门提供的座标点投点不少于三点进行定位放线。放出建筑物四面边轴线,沿各外边轴线向内移1000mm作为主轴线的控制线,用直角坐标法以总平面图给出的建筑红线坐标点用经纬仪引测出主轴线控制线。该控制线要随施工进度分别引测到各楼层上,但要特别注意±0.000层的引测必须闭合(闭合差<2)无误后做临时引测点形成控制网。建筑物定位2#、1#幢如下图:6.1.2 平面测量放线:根据主控制线,在各楼层上测定所有墙的轴线,并弹出外框线。使用经纬仪转角度、钢尺量距。具体作法:在施工±0.00层时,根据建筑物外侧设立的基准点,把基础梁的轴线、边线弹出后在基础梁顶弹出墙的轴线和边线,并控制一层顶板施工。在一层顶板施工完毕后,把建筑物外侧的基准点引测到板面上,设立临时控制点(内控点),以后每层在相应位置留洞200×200,逐层引测。如图所示:6.1.3 竖向标高测控:竖向标高在框架柱上进行。根据城市规划部门指定的水准点,将标高点引测至框架柱上作为施工用基准点,用30m钢卷尺向上做标高传用2kg弹簧拉力拉直钢尺往返一次以上。6.1.4 沉降观测:拟在距建筑单体四角3m埋设基准点,利用基准点组成水准网。另在建筑物四角及中部柱身砼0.500m标高处分别设置观测点、观测点大样如图,由于沉降观测是较长期的工作,应特别注意基准点的准确性及观测点的稳固,在底层完

    注意事项

    本文(世纪嘉园施工组织总设计1.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
