欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    湖北某高速公路合同段桥梁工程承台施工方案.doc

    • 资源ID:1212988       资源大小:353.41KB        全文页数:25页
    • 资源格式: DOC        下载积分:7金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要7金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    湖北某高速公路合同段桥梁工程承台施工方案.doc

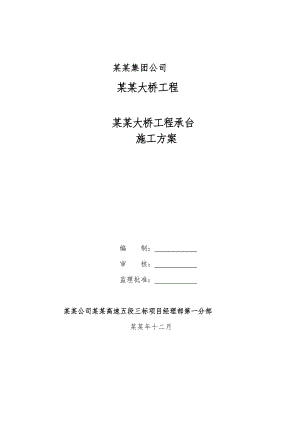

    某某集团公司 某某大桥工程 某某大桥工程承台 施工方案 编 制: 审 核: 监理批准: 某某公司某某高速五段三标项目经理部第一分部 某某年十二月 目 录.1二、编制原则.1三、技术准备.1四、施工方法及技术措施.2 1.测量工作.2 2.土方施工.2 3.凿除桩头、桩基检.34.垫层混凝土施工.35.钢筋绑扎.3 6.模板安装.4 7.混凝土浇筑.5 8.混凝土养生.6 9.拆模养护.6 10.基坑回填.7五、冷却水管施工.71.冷却管的安装.72.通水冷却.73.冷却管布设图.8六、质量保证措施.111、质量目标.112、质量检验评定标准.113、质量保证体系.124、质量检查程序.135、质量保证措施.13七、施工安全目标,安全保证体系及措施.151、安全生产方针及目标.152、安全保证体系.153、安全保证措施.17八、环境保护与文明施工.181、环境保护及文明施工管理体系.182、文明施工措施.183、消防.194、治安.195、环境保护措施.19一、编制依据 1、某某大桥两阶段施工图设计; 2、公路桥涵施工技术规范(JTG/TF502011);3、公路工程质量检验评定标准(JTGF80/1-2004);4、 现场调查的相关气候、水文、地址地貌等资料;二、编制原则分析分项工程特征,按照“安全第一、保证质量、服务业主”的指导思想,遵循下列原则编制施工方案。1、依据设计文件要求,施工方案所规定的内容;2、遵循技术规范及施工合同书各项条款的原则,做到统一标准;3、施工方案力求采用先进的、可靠的工艺、材料、设备,达到技术先进,力求工艺成熟,具有可操作性;4、施工方案结合地质、水文、气象条件及工程规模、工程特点、工期要求确定;5、根据网络计划的工期要求,统筹安排,科学组织,合理配置资源使承台施工衔接有序,资源利用充分,从而确保总工期目标的实现;6、进行全面质量控制和管理。建立“横向到边,纵向到底,控制有序”的质量保证体系,明确工程质量方针、目标,结合本工程的特征与实际情况制定切实可行、行之有效的质量保证措施,施工过程严格进行质量管理与控制,确保墩身工程质量合格率100、优良率95以上;7、充分调查了解工程周边环境情况,施工紧密结合环境保护进行。施工中实施文明施工,减少废气、振动、噪声、扬尘污染,杜绝随意排放污水、胡乱丢弃垃圾等对环境的污染。建立环境管理体系和控制程序,进行环境管理。建设“绿色工地”,实施“环保施工”;8、建立健全的消防、安全、保卫、健康体系,以人为本,维护和保障施工人员的安全与健康。三、技术准备1、依据设计图纸、规范要求和现场情况编制承台施工方案。2、准备工程各种材料进场前的检验和试验资料,报送监理工程师审批。3、组织施工人员熟悉图纸、现场情况,向作业人员技术交底和安全交底。4、做好混凝土原材料试验和配合比的适配工作。5、钢筋:采用普通钢筋,HRB335应满足(GB14992007)的相关规定,HPB300应满足(GB1499.12008)。钢筋以60t为以检验批量,进行力学性能、可焊性和外观质量检验。6、见证取样按业主监理要求,按规范规定的频率进行检验。7、每批原材料进场,项目部材料组以书面形式通知实验室,执行检验试验程序,防止不合格原材料的进场。四、施工方法及技术措施承台施工首先进行首件施工,总结施工工艺,经监理批准后进行大规模施工。 1、测量工作施工前由项目经理部组织测量人员进行复测,根据承台施工施工图纸测设出控制线并进行施工放线,对不符合测量要求的桩要进行补测。复测及施工放线成果报驻地监理工程师复核,批准后方可开工。 2、土方施工承台基坑开挖应严格按照专项安全施工方案要求进行施工。1、开挖前,明确开挖点的地形、地质和地下水位等资料,开挖深度对周围环境、地址的影响,以便采取相应施工措施。2、根据桥梁中心轴线,采用全站仪准确测出承台的正确位置,进行基坑开挖。为避免施工对山体产生不利影响,建议采用机械成孔,小范围施工。并及时支护,若需爆破施工应尽量采用小药量或静态爆破法。基坑长宽各超挖1米,其中30cm为排水沟,70cm为支模板的作业空间。挖掘机开挖后、人工配合清挖槽底的20cm,严禁超挖,自卸车配合运输。开槽坡度按1:1放坡。槽边1m范围内严禁堆土,必须及时外运,以减少今后桥台、桥墩墩身施工时对模板、支架加固的影响。 3、凿除桩头、桩基检测 在完成开挖后,对照本区域地质勘查情况,组织相关人员对基槽进行验收。发现不符合勘察结果的地质情况,及时向设计等相关部门反应情况,及时处理。在基槽验收合格后,即可开始凿桩头施工。凿桩头前,在桩体侧面用红油漆标注高程线,以防桩头被多凿,造成桩顶伸入承台内高度不够。破除桩头时应用采用空压机结合人工凿除,上部采用空压机凿除,下部1020cm由人工进行凿除,严禁用挖掘机或铲车将桩头强行拉断,以免破坏主筋。凿除过程中要保证不扰动设计桩顶以下的桩身砼,并且应妥善保护好声测管,防止声测管被破坏。桩头凿除完后复测桩顶高程,及时联系桩基检测单位进场进行桩基检测。经超声波检测合格,现场具备混凝土垫层施工条件,并经监理工程师验收后,方可浇筑垫层混凝土。 4、垫层混凝土施工清理基坑,经检验合格后进行垫层施工。承台垫层厚度10cm,采用C15混凝土。 (1)、垫层采用周围采用8×10cm方木做模板,浇注混凝土前按施工图纸中垫层的规定尺寸钉上木桩,四周拉好线。围线一定要绷紧、拉直,不许弯曲,以免影响垫层尺寸。然后沿线外缘依次装上8×10cm方木做成的木框。木框一定要放平、放直,满足垫层规定宽度值,并且方木要安装牢固,不可左右晃动。 (2)、混凝土采用拌合站自拌混凝土,运至现场后,要严制混凝土水灰比及坍落度。混凝土采用溜槽进行浇注,浇注时一定要注意使混凝土匀速下滑,在运送中不发生离析,平稳的到达垫层底,不可贪多,只顾往下运,不管槽底情况。混凝土应连续浇注,采用平板式振捣器振捣。振达表面平整密实,无明显气泡上升为止,用木抹子搓平收浆。 5、钢筋绑扎 垫层混凝土强度达到设计强度的75%即11.25MPa后,在垫层顶面上弹出钢筋的外围轮廓线和墩身预埋钢筋的轮廓线,并用油漆标出每根钢筋的平面位置。承台钢筋采用钢筋场加工,用车辆运到现场进行绑扎固定。钢筋绑扎前,对基坑进行清扫,对桩头预留钢筋进行调整,桩基钢筋嵌入承台部分按设计要求做成喇叭型。承台保护层厚度顶面10cm,底面20cm,侧面10cm,绑扎前安放好混凝土定型垫块,以保证浇

    注意事项

    本文(湖北某高速公路合同段桥梁工程承台施工方案.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
