欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    广东某小区工程高边坡支护工程施工技术方案.doc

    • 资源ID:1210519       资源大小:1.01MB        全文页数:94页
    • 资源格式: DOC        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    广东某小区工程高边坡支护工程施工技术方案.doc

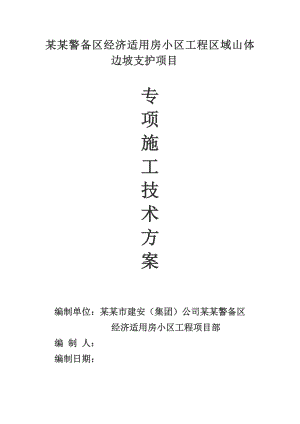

    某某警备区经济适用房小区工程区域山体边坡支护项目专项施工技术方案编制单位:某某市建安(集团)公司某某警备区 经济适用房小区工程项目部编 制 人: 编制日期: 目 录第一章 专项施工组织设计方案编制依据及原则.4一、编制依据.4二、编制原则.4三、编制目标.5第二章 工程概况.6一、工程简况.6二、主要工程数量.7三、边坡支护各段位剖面.9第三章 施工部署.14一、工程目标、安全保证措施及质量控制程序.14二、施工前期部署.161、技术准备.162、项目管理机构及劳动力计划.163、主要施工机械配备计划.19三、施工阶段部署.201、施工段划分.202、测量检测计划.203、安全文明施工及环境保护.20第四章 施工临时用水用电计划.21一、边坡支护临时用水.21二、边坡支护临时用电.21第五章 主要项目施工工艺及技术要求.24一、工程测量.24二、锚索施工工艺及技术要求. .25三、锚杆施工工艺及技术要求.33四、格构梁施工工艺及技术要求.37五、模板工程施工工艺及技术要求.50 六、钢筋工程施工工艺及技术要求.58 七、边坡脚手架搭拆方案及安全要求.69第六章 保证工程质量措施.81一、施工全过程质量控制.81 二、季节性施工措施.82第七章 确保安全生产措施.82一、实际安全责任制.82 二、安全生产措施.83三、安全管理规定.84四、消防管理规定.84五、安全用电管理.84第八章 应急预案及措施.84一、编制依据、目的及工作原则.84二、危险性分析.85三、应急组织机构与职责.85四、预防措施.86五、信息报告.88六、应急响应.89七、应急物资与装备保障.93八、预案管理.93九、预案修订与完善.94附图1:施工平面布置图.94附图2:边坡支护工程施工进度计划表.95第一章 专项施工方案的编制依据及原则一、编制依据我公司在充分考虑现有的技术水平、施工管理水平和机械配套能力的基础上,围绕确保质量、安全、工期、降低造价、环保及文明施工等目标,编制本专项施工组织设计方案,施工组织设计的主要编制依据包括:1、区域山体边坡现状及实测复核数据;2、设计总平面规划布置图;3、边坡支护工程设计图;4、相关施工图纸会审纪录;5、建设、设计、监理单位相关要求;6、国家现行的相关工程施工和验收的法律法规、标准、规范;6.1建筑边坡工程技术规范(GB50330-2002)6.2岩土锚杆(索)技术规程(CECS22-2005)6.3锚杆喷射混凝土支护技术规范(GB50086-2001)6.4钢筋焊接及验收规程(JGJ18-2003)7、省市颁布的其它与本工程项目相关的规范、规定。二、编制原则编制本专项施工组织设计方案是按下列原则进行编制:1、严格执行现行的施工规范和验收标准,结合本工程项目的特点,坚持实事求是,因地制宜,依据本公司的施工能力,坚持科学组织,合理安排,均衡生产,确保高效、优质完成本专项目全部工程施工。2、根据施工实际需要,安排划分施工段进行施工,配置相关机械设备,从实质上缩短工期,提高经济效益。3、合理安排施工程序与顺序。结合本工程实际特点及施工重点、难点,编制施工程序及组织施工,保证各项施工活动相互促进,紧密衔接,避免不必要的重复工作,加快施工速度,缩短工期。4、采用安全合理的流水方法组织施工,以保证施工连续地、均衡地、有节奏地进行,合理地使用人力、物力和财力,好、快、省、安全地完成施工任务。运用切实可行计划技术安排进度计划。5、恰当地安排雨季施工项目。对于必须进入雨季施工的工程内容,编制好雨季施工措施,并在施工时严格落实,提高施工的连续性和均衡性及安全性。6、从实际出发,作好人力、物力和综合平衡,组织均衡施工。7、尽量利用当地资源,合理安排运输、装卸与现场储存作业,减少或避免二次搬运;精心进行场地规划布置,节约施工用地,防止施工事故,做到文明施工。8、实施目标管理。制定实行目标管理原则。根据相关文件及要求,确定造价、工期、质量。施工组织设计在项目总目标及总工期约束下,做出实施的具体安排。因此,必须遵循目标管理的原则,使目标分解得当,决策科学,实施有法。9、与施工项目管理相结合。事先进行规划,使管理工作按规划有序地进行。施工项目管理规划的内容在施工组织设计的基础上进行扩展,使施工组织设计从仅仅服务于施工和施工准备发展为服务于经营管理和施工管理。施工组织设计内容根据施工项目管理需要确定的,在编制方法上,在施工组织设计的管理上,均做到与施工项目管理相结合。三、编制目标1、工期目标:本专项工程工期为50日历天开工日期:2010年4月25日竣工日期:2010年6月15日2、质量目标:符合国家有关施工质量验收标准3、安全生产目标:责任事故死亡率为零,确保无重大安全事故。4、文明施工及环境保护的目标:遵守某某市建设工程现场文明施工管理办法(穗建筑1999175号文)等相关文件的规定,对进场施工人员进行严格的文明施工教育,行为举止要符合某某市文明市民的规范标准,统一胸卡,对进入施工现场的人员进行规范管理。进出施工现场的施工设备、车辆等要严格按照规定的线路行驶,对噪声、粉尘等污染源要严格控制在国家及地方的规定之内,并要制订详细的管理及保证措施。第二章 工程概况一、工程简述1、工程名称:某某警备区经济适用房小区工程2、建设地点:广东省某某市白云区元岗大队某某警备区射击场3、建设单位:某某警备区4、监理单位:某某万安建设监理有限公司5、设计单位:某某军区建筑设计院6、边坡支护设计概况:该项工程边坡高为1236m,边坡总长约为450m,本边坡安全等级为二级。原土土质主要为坡残积土、花岗岩风化岩边坡。边坡采用锚杆(锚索)及混凝土格梁支护,坡面格梁采用三维网植草。6.1、根据设计图纸及有关要求,本工程边坡根据山体边坡的稳定性不同采用不同的防护形式,人工填土层范围内(西北向靠师职楼山体边坡A-B、B-C段)首先需要采用12m15m间隔设置89×6mm钢花管超前注浆处理,然后再进行锚杆+格梁加固;原状土范围内(东北向相邻保利山庄C-K各段)不需要采用钢花管超前注浆处理,直接采用锚杆与锚索+格梁加固边坡。6.2、西北向(A-E各段)系统锚杆采用全程注浆钢筋锚杆,锚杆格梁的布置以坡面高度3000×3000mm、2500×2500mm二种规格正交定位、锚杆成孔为150mm,锚孔长度L=1028m,锚杆主筋材料采用HRB400级2×28mm钢筋,灌浆采用纯水泥浆,用42.5R普通硅酸盐水泥内掺10%TQ微膨胀早强注浆掺合剂(锚杆与锚索专用);东北向(E-K各段)采用锚杆与锚索混合布置,预应力锚索主筋4×15.24mm钢绞线,fptk=1860Mpa,成孔直径为150mm,长度L=2025m,锚固段长1012m。 锚索与纵梁连接主要技术参数表项目钢绞线(束)钢绞线强度(Mpa)外锚头钢垫板尺寸(mm)锚索钻孔直径(mm)锚墩底宽(mm)锚墩底宽(mm)锚墩高度(mm)锚墩混凝土等级封闭混凝土连接筋技术参数4*751860-160×200×200150300300150C25412506.3、本工程所有边坡支护的混凝土纵横格梁规格为400×400mm、压顶梁规格为400×300mm、坡脚梁600×700mm;边坡顶、放坡平台及坡脚还设置400×400mm钢混凝土排水沟、坡面上设置七道台阶式800×700mm钢筋混凝土急流槽;根据建设单位要求,所有边坡面上的泄水孔均改为75PVC排水管,坡面排水孔以2.5m×2.5m均匀的布置,孔深1.2m,孔段插1.0m长PVC排水管,外斜5%,泄水管包土工布滤层细砂埋设;西北向师职楼后山体因属人工填土范围内,边坡挡土墙采用钢筋混凝土结构。 边坡压顶梁、纵横格构梁截面图6.4、格构梁纵横梁、挡土墙、排水沟、急流槽的钢筋采用HRB335级钢筋,箍筋、拉筋采用HPB235级钢筋,混凝土强度等级为C30。二、主要工程数量2.1、边坡支护主要工程数量:区域山体边坡支

    注意事项

    本文(广东某小区工程高边坡支护工程施工技术方案.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
