欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    鲁城建筑公司施工组织设计.doc

    • 资源ID:1209928       资源大小:177.50KB        全文页数:92页
    • 资源格式: DOC        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    鲁城建筑公司施工组织设计.doc

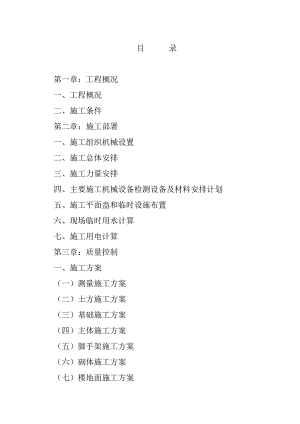

    目 录第一章:工程概况一、工程概况二、施工条件第二章:施工部署一、施工组织机械设置二、施工总体安排三、施工力量安排四、主要施工机械设备检测设备及材料安排计划五、施工平面盎和临时设施布置六、现场临时用水计算七、施工用电计算第三章:质量控制一、施工方案(一)测量施工方案(二)土方施工方案(三)基础施工方案(四)主体施工方案(五)脚手架施工方案(六)砌体施工方案(七)楼地面施工方案(八)装饰装修施工方案(九)屋面施工方案(十)门窗施工方案(十一)给排水安装施工方案(十二)电气安装施工方案二、施工技术措施三、质检制度1、施工质量控制措施2、材料质量控制措施3、劳务作业队伍施工技术水平控制措施第四章:安全制度一、施工安全控制目标二、施工安全管理制度三、“三宝”、“四口”安全防护措施四、施工用电安全防护措施五、塔吊安全保障措施六、起重吊装安全保障措施七、施工机具安全保障措施八、施工现场消防管理制度第五章:环境管理一、废弃物清理措施二、大小便清理措施三、三废排放控制四、粉尘污染控制五、噪声污染控制六、环境卫生防疫措施第六章:现场管理一、现场管理机械设置和岗位职责二、现场入口公示图牌三、现场办公区管理四、现场生活区管理五、现场材料堆放管理六、建筑施工半成品、成品保护措施七、现场治安保护制度八、地下管线及其他地下设施的加固措施九、场容场貌设计第七章:项目团队管理一、项目管理人员团队精神的文明形象和管理二、项目劳务作业人员团队精神的文明形象的管理三、项目团队纪律四、现场保险急救管理第八章:项目文件资料控制程序第九章:进度控制措施一、总工期目标二、劳动力保障措施三、进度计划编制四、进度计划的实施办法五、进度计划的检查与调整六、合理化建议七、配合业主第十章:新技术应用第十一章:项目质量保险与技术服务管理一、企业总部保修服务机械设置及岗位职责二、项目质量保修与技术服务管理程序与工作计划三、保修期限承诺四、保修范围及内容承诺五、保修责任划分六、保修服务的快速反应机制七、项目回访保修制度附图表:施工组织机构图工程质量保证体系图工程安全保证体系图施工平面布置图施工进度横道图施工进度网络图主要施工机械设备表劳动力计划表临时设施用地表第一章:工程概况一、工程概况本工程为曲阜市农业生产资料有限公司开发的曲阜市生产资料综合楼。该工程位于东关大街西首路北、生产资料公司院内,由曲阜市建筑设计有限公司设计,标准层2层,结构类型均为框架结构。综合楼东西长110.4米,南北宽12.45米,建筑面积1950.5平方米;设计标准层层高3.6米,总高度10.5米。建筑做法:本工程坡道和散水全部为混凝土坡道和散水,一层地面为铺地砖地面,卫生间楼地面为铺地砖楼面,楼梯为花岗岩地面。屋面为小青瓦屋面,屋面保温为70厚挤塑板保温;内墙抹灰均为水泥砂浆抹灰、天棚抹灰均为水泥砂浆抹面;卫生间为水泥砂浆墙面;外墙主墙面为装饰青砖贴面;门为铝合金门,窗为断桥式铝合金中空玻璃窗。结构做法:本工程基础为钢筋混凝土独立基础,抗振设防烈度为六度。C10素混凝土垫层,C25钢筋混凝土独立基础,基础混凝土底板钢筋保护层厚度为40mm,基础圈梁钢筋保护层厚度为30mm,钢筋混凝土梁、柱保护层厚度为30mm,现浇板为20mm。地面以下M5.0水泥砂浆砌筑Mu10蒸压灰砂砖,一层采用M5.0混合砂浆砌筑Mu10蒸压粉煤灰砖,二层及以上采用M5.0混合砂浆砌筑Mu5.0轻质砌块。该工程安装工程包括水、电、卫、弱电及避雷工程二、施工条件该工程交通便利,道路、水、电供应能够满足施工要求,场地宽阔,能够满足材料堆放要求。现场情况已基本具备施工条件。第二章:施工部署一、施工组织机构设置本着优质、高速地建设该工程和为其尽快发挥效益的原则,针对本工程的重要性,我单位将此工程列入2009年重点工程项目,并将充分发挥我企业的综合优势,成立工程总指挥部及项目经理部。选派施工经验丰富、责任心强,素质高的管理干部和技术人员组成项目班子,成立农业生产资料公司综合性经营楼工程指挥部,作为公司派驻机构到现场全权组织施工生产诸要素。对工程项目的质量、安全、工期、成本等进行高效益,有计划的组织协调管理。工程指挥部下设办公室、工程技术、质量、安全、材料设备、计划统计、文明施工、安全生产、材料机具供应到技术、工程质量、竣工验收、工程回访等方面的管理,并对建设单位全面负责,接受政府主管部门及建设监理单位的监督管理。施工组织机构见附图。二、施工总体安排根据工程特点,结合我公司的设备技术完善,为了充分利用时间和空间,本着始终坚持“用户第一,信誉第一”的经营宗旨和我公司“科学管理、创精品工程、信守承诺、让用户满意”的质量方针。充分利用和发挥我公司在生产经营、技术管理、质量、安全文明、作风上均创出一流水平,为业主创造出高质量的建筑艺术品。1、工程质量、工期和安全、文明施工目标工程质量目标:确保“合格工程”,争创“优良工程”。工程分部分项工程优良率达到90%以上,合格率100%。工期目标:在接到监理公司的开工令后,立即安排组织施工。综合经营楼:开工日期2009年3月22日,竣工日期2009年12月3日,日历工期256天。施工控制点:1)土方开挖2)基础3)主体4)主体封顶5)屋面防水6)室外装修装饰7)室内装修装饰8)安装工程9)安装调试10)室外工程11)工程竣工施工进度计划网络图见附图。安全施工目标:减少一般轻伤事故,坚持杜绝重大人身伤亡事故和机械设备事故的发生。安全文明目标:落实责任制,确保“济宁市安全文明卫生示范工地”。安全保证体系见附图:2、工程施工段的划分为确保工期,合理安排施工顺序和流水作业,合理穿插,避免相互制约,本着均衡劳动力,最大限度的利用机械设备的原则,依据设计要求,将整个工程分为四个主要阶段。四个主要阶段:基础(砼结构、回填);地上主体(砼结构、砌体、安装预留预埋、竖向管道);内外装修(室内装饰、外墙装饰、屋面防水);设备安装调试(包括水、电、暖)。四个主要阶段的组织施工中要充分利用时间、空间、平面,组织主体交叉作业。暗设于楼地面、墙体内的管道、线盒必须配合土建施工作业进行,在二次装饰的施工作业期间配合安装抢工,组织内部相关安装项目作业,而同时室内装修要与水、电等安装工程互为创造条件,使所有工序有条不紊的进行,以达到土建、安装、装饰及内部各工种之间互创施工条件,确保工程总进度。3、各分部分项施工施工程序遵循先土建,后安装;先室内,后室外;先地下,后地上;先高空,后地面的原则,由项目经理部合理组织协调土建、安装、装修的穿插施工。4、施工总平面布置施工总平面布置图根据现场实际情况及投入人员数量、机械设备的性能,综合考虑,且在不同施工时期进行调整,进场施工时期总平面布置见附图。三、施工力量安排我公司将派一支管理水平高、技术操作熟练,承担过多项类似工程的施工队伍来承担该工程的施工任务,劳动力安排按期分专业班组组织进场,主要工程工序施工时,不打乱工种界限进行组织施工,同时根据工程综合进度情况随时进行调整,动态管理,各施工班组在高峰期主要工种投入人数如下:1、土建施工班组:木工:40人;钢筋工:20人;砼工:5人;瓦工:40人;装饰工20人;架子工:10人;机械工:8人;防水工:8人;抹灰工:50人;其他:17人;共计218人。2、安装施工班组:电工:14人;管道工:20人;焊工:10人;其他:10人;共计54人。以上人员根据工程进展情况合理调配,确保工程施工进度。四、主要施工机械设备、检测设备及材料安排计划1、施工机具的选择我公司将积极推行使用先进的施工机具,提高机械化作业水平。本工程施工机具的选择视各施工阶段的组织计划进行安排并根据实际情况及时调整。1)水平垂直运输机械根据本工程建筑平面特点,现场采用两台QT20塔吊,臂长30m,能满足垂直水平运输要求,砼及砂浆集中搅拌。2)土方施工机械:小松PC200反铲挖掘机一部;自卸翻斗运土汽车4部。3)钢筋加工机械:选用钢筋切断机1台,弯曲机1台,对焊机1台。4)木工机械:圆盘锯1台、电刨床1台。5)搅拌及振捣机械:砼搅拌机2台,砂浆搅拌机2台,插入式振捣器4台,平板振动机2台。6)辅助生产设备:交流电焊机2台,蛙式打夯机2台。7)检测设备:砼回弹仪2台,非金属无损砼超声波检测仪1台。序号机具名称规格型号数量单 台功 率国别产地制造年份生产能力进场时间1塔吊QT25211.1kw济南2002良好开工时间2平板式振动器PZ5020.5kw济南2005良好开工时间3插入式振动棒HZ-50A42.5kw安阳2005良好开工时间4砼搅拌机JS350213kw济南2000良好开工时间5砂浆搅拌机HJ-20023kw济南1998良好开工时间6钢筋切断机GJ5-4017.5kw济南1997良好开工时间7交流电焊机BX-300228kvA聊城1999良好开工时间8闪光电焊机VX-100175kw泰安1998良好开工时间9钢筋弯曲机GJ7-4012.8kw济南1997良好开工时间10圆盘锯MJ10413kw济南1996良好开工时间11平刨MB504B13kw济南1996良好开工时间12反铲挖掘机WY-401日本19970.5m3开工时间13装载机ZL4017.5kw江苏19982m3开工时间14卷扬机1T17.5kw曲阜1998良好开工时间15打夯机HW-2012曲阜1996良好开工时间16自卸汽车2长春199912T开工时间2、周转工具的投入计划本工程主要周转工具采用:现浇梁、柱采用定型钢模板,现浇板采用竹胶合板。材料用量如下:组合钢模板800平方米,竹胶合板1500平方米,钢管50吨,从公司内部调用脚手架工具,可满足工程需要。3、材料安排1)根据图纸要求,编制出材料半成品的加工、构配件计划(必须按月排出计划)。序号材料名称进场时间1钢筋2009.3-2009.52水泥2009.3-2009.113木材2009.4-2009.54砖2009.3-2009.65模板2009.3-2009.66脚手架2009.5-2009.72)选择材料供应厂家,对于资信好,能保证质量,认真履行合同的厂家进行评审。根据材料半成品、构配件计划组织材料供应。3)进场的各种材料,半成品,构配件必须符合现行规范、标准及合同规定的要求,并助各项资料齐全后才能使用。4)进场计划主要工程材料的进场计划五、施工平面布置和临时设施布置(一)施工平面布置根据工程现场踏勘情况,基坑开挖放坡后,

    注意事项

    本文(鲁城建筑公司施工组织设计.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
