欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    马宋公路改扩建工程第五合同段施工组织.doc

    • 资源ID:1209885       资源大小:281KB        全文页数:73页
    • 资源格式: DOC        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    马宋公路改扩建工程第五合同段施工组织.doc

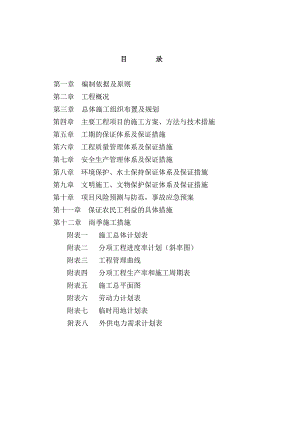

    目 录 第一章 编制依据及原则第二章 工程概况 第三章 总体施工组织布置及规划第四章 主要工程项目的施工方案、方法与技术措施第五章 工期的保证体系及保证措施第六章 工程质量管理体系及保证措施第七章 安全生产管理体系及保证措施第八章 环境保护、水土保持保证体系及保证措施第九章 文明施工、文物保护保证体系及保证措施第十章 项目风险预测与防范,事故应急预案第十一章 保证农民工利益的具体措施 第十二章 雨季施工措施附表一 施工总体计划表附表二 分项工程进度率计划(斜率图)附表三 工程管理曲线附表四 分项工程生产率和施工周期表附表五 施工总平面图附表六 劳动力计划表附表七 临时用地计划表附表八 外供电力需求计划表第一章 编制依据1、沈阳市迎“十二运”城市道路系统建设改造及环境综合改造项目马宋公路改扩建工程施工项目招标文件。2、沈阳市迎“十二运”城市道路系统建设改造及环境综合改造项目马宋公路改扩建工程施工设计图纸。3、标准:公路路基、路面现场测试规程JTG E602008公路路基施工技术规范 JTG F102006公路路面基层施工技术规范 JTJ 0342000公路路面面层施工技术规范 JTG F402004公路工程质量检验评定标准 JTG F80/12004公路工程预算定额 JTG/7B06-02-2007公路工程集料试验规程 JTG E422005公路工程无机结合料稳定材料试验规程JTG E512009公路桥涵施工技术规范 JTJ 0412000混凝土和钢筋混凝土排水管 GB/11836-2009给水排水管道工程施工及验收规范 GB/50268-20084、通过对施工现场实地考察及相关规范、标准要求,结合工程特点及工程量情况,确定本工程所需投入人员、机械设备数量以及总体工期计划安排,编制本施工组织设计。第二章、工程概况1、工程简介 沈阳市迎“十二运”城市道路系统建设改造及环境综合改造项目马宋公路改扩建工程施工项目第五合同段起点位于满堂镇,桩号为K13+000.000,终点位于北部大道,桩号为K16+343.887,路线全长3.344公里。施工主要内容包括本合同段内路基工程、路面工程、桥涵工程、以及排水等附属工程项目。2、技术标准:道路等级:城市主干道设计行车速度:60公里/小时桥涵设计荷载:公路-级路面标准轴载:BZZ100地震烈度:度 路基全宽33米,设有机动车道23【2*(2*3.5+3.75)+0.5】米宽,双向六车道,机动车道两侧各设有路缘带0.5米,设施带1.5米,非机动车道3米,以及土路肩0.5米。3、路面结构表层 次机动车道路结构厚度非机动车道厚度表面层细粒式改性沥青混凝土(AC-13C)4中粒式沥青混凝土(AC-16C)5下面层中粒式沥青混凝土(AC-20C)6基 层厂拌4.5%水泥稳定碎石20厂拌4.5%水泥稳定碎石20底基层厂拌4%水泥稳定碎石20垫 层级配砂砾20级配砂砾154、主要工程量 (1)路基工程本合同段路基包含清除表土:43613.2m2;挖土方:94517m3;利用土方:40740 m3;借土方:29072 m3;弃方:47258m3; 借石渣填筑:57236m3;暗排水管线6669.73米;检查井163个;雨水井161个。(2)桥涵工程名称中心桩号孔 径基础结构形式交角(度)小桥K13+010.51-10M普通钢筋混凝土空心板轻台基础75小桥K14+798.71-10M普通钢筋混凝土空心板桩 基90小桥K15+4631-8M普通钢筋混凝土空心板轻台基础110小桥K16+277.61-8M普通钢筋混凝土空心板轻台基础90暗板涵K16+1111-3M90暗板涵K16+3181-4M105圆管涵K13+0803-1.0M90圆管涵K14+6803-1.0M90圆管涵K14+8303-1.0M90圆管涵K16+3004-1.0M90(3)路面工程4cm厚细粒式改性沥青混凝土:76239.32m2;5cm厚中粒式沥青混凝土:22298.22m2 ; 6cm厚中粒式沥青混凝土:76239.32m2;20cm水泥稳定碎石基层:100987.54m2;20cm水泥稳定碎石底基层:80175.32m2;碎石封层:97963m2 粘层:76081 m2透层:97963 m2 15cm砂砾垫层:22662.11m220cm砂砾垫层:82506.12m2 路缘石:19636.22mJQ-2518花岗岩路缘石6592.07米,JQ-1010型边石13044.15米5、施工计划安排 (1)施工准备施工准备: 2011年6月28日2011年7月2日 试验室建设:2011年7月1日 2011年7月15日 水泥稳定土拌合站建设:2011年7月7日2011年7月30日 水泥混凝土拌合站和预制场建设:2011年7月5日2011年7月31日 (2)路基施工:2011年7月32011年8月23日(总工期); 路基清表:2011年7月3日2011年8月10日 路基土方:2011年7月10日2011年8月20日 石渣填筑:2011年7月15日2011年8月23日 排水:2011年7月9日2011年8月8日路基清除表土:43613.2m2,挖土方:94517m3,利用土方:40740 m3 ,借土方:29072 m3 ,弃方:47258m3,借石渣填筑:57236m3。排水管线6723.73米,检查井163个,雨水井161个。路基由路基施工队完成,每天平均完成挖土方:2148m3,利用土方:926 m3,借土方:661 m3,借石渣填筑:1301m3,暗排水管线:269m.(3)桥涵施工:2011年7月15日2011年8月20日 暗板涵:2011年8月1日2011年8月31日 圆管涵:2011年8月1日2011年8月31日本合同段普通钢筋混凝土空心板桥4座,钢筋混凝土盖板涵72.92米/2道,1.0m钢筋混凝土圆管涵:4道。(4)砂砾垫层施工:2011年7月20日2011年8月25日砂砾垫层105168.23 m2,日历天数37天,实际施工天数32天,每天平均完成3287m2。(5)水泥稳定碎石底基层:2011年8月1日2011年8月28日20cm水泥稳定碎石底基层:80175.32m2;日历天数28天,实际施工天数25天,每天平均完成3207m2。(6)水泥稳定碎石基层施工:2011年8月19日2011年9月6日水泥稳定碎石基层100987.54m2;日历天数19天,实际施工天数16天,每天完成6311.7 m2。(7)路缘石铺砌施工:2011年8月19日2011年9月11日花岗岩路缘石长度6592.07m,边石13044.15m.日历天数24天,实际施工天数20天,每天完成路缘石330m,边石652m。(8)中粒式沥青混凝土施工:2011年9月10日2011年9月14日中粒式沥青混凝土98537.54 m2;日历天数5天,实际施工天数5天,每天完成19708m2。(9)细粒式改性沥青混凝土施工:2011年9月15日2011年9月20日细粒改性沥青混凝土76239.32m2。日历天数6天,实际施工天数5天,每天完成15248 m2。第三章 总体施工组织布置及规划1.施工总体目标我公司已通过ISO9001质量体系认证,本合同段按项目法管理施工。为使本工程达到“安全、优质、高效”的预期目标,我单位成立了“沈阳市马宋公路改扩建工程施工项目第五合同段”项目经理部,全权代表我公司负责本工程项目的组织、实施及管理。根据本合同段工程的施工特点和现场施工条件,我们组建了具有丰富现场管理及施工经验的项目经理部和专业施工队伍,投入先进的施工机械设备,采用多点流水作业,合理安排工期,科学管理,按招标文件和招标文件答疑的要求:确保本合同工程在9月30日前按期完工。2.施工总体布署目标如下:(1)质量管理目标确保全部工程达到国家现行的工程质量验收评定标准,并满足业主针对本工程制定的有关规定和要求。工程交工验收的质量评定为合格;竣工验收的质量评定为合格。(2)安全管理目标全面贯彻“安全第一,预防为主”的安全生产管理方针,实现“三无,一杜绝,一创建”即无重伤、交通、火灾事故,杜绝伤亡事故,创建安全文明工地的安全管理目标。(3)工期管理目标加大资源投入,优化施工方案,加强科学管理,确保本合同段全部工程在2011年9月30日前竣工。(4)文明施工目标:维护施工区域周边环境,无人为破坏环境情况的发生;无新污染源发生;加强施工现场及生活区卫生,保持清洁;加强施工现场积水抽排和材料机具管理,保证施工环境良好。3.组织机构设置为便于协调本项目的施工、机械、设备、物质、资金、人员及技术各项资源,更好地为工程服务,我公司成立了以“沈阳市马宋公路改扩建工程施工项目第五合同段”项目经理部为核心的组织管理机构。组织机构框图项目经理李世策项目总工李景峰工 程 科 长 杨 刚质 检 科 长 贾忠政试验室主任 龙亚君财 务 科 长 杜金瑜材料设备科长 樊大军路基施工队 薛 珍 安 全 科 长 田兴方路面施工队 薛 珍拌合站 史云贵附属施工队 周延斌桥涵施工队 王志谦4.项目经理部管理层职责划分项目经理部领导班子组成:项目经理一名,由具有丰富施工经验和管理水平,并参加、负责过5个以上公路工程建设的项目经理担任,全面负责领导本合同段工程的施工实施;项目总工程师一名,由参加过5个以上公路工程建设的技术负责人担任,全面负责本合同段工程施工技术工作。项目经理部下设“四科二室”,具体科室和职能分工为:(1)工程科:负责本合同段的施工技术工作,负责编制年度、季施工组织设计,制定施工工艺及操作细则,负责施工前的技术交底及施工的指导工作,对施工过程中出现的问题提出处理方案;负责本合同段工程的成本控制、验工计价、合同管理,以及编制年、季、月施工生产计划等工作;并严格按照有关规定做好工程内业的收集整理工作。(2)质检科:负责本合同段质量安全管理工作,制定质量安全标准及工地的创优规划并负责实施,制定各工种岗位操作规程,对安全生产、劳动保护、各施工工序质量进行监督检查。(3)工地试验室:负责本合同段范围内的各项试验工作,负责试验设备检定、管理及拌合设备的标定工作,负责对

    注意事项

    本文(马宋公路改扩建工程第五合同段施工组织.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
