欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    路幅外渠道清理疏通工程清淤施工方案.doc

    • 资源ID:1209362       资源大小:26.50KB        全文页数:6页
    • 资源格式: DOC        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    路幅外渠道清理疏通工程清淤施工方案.doc

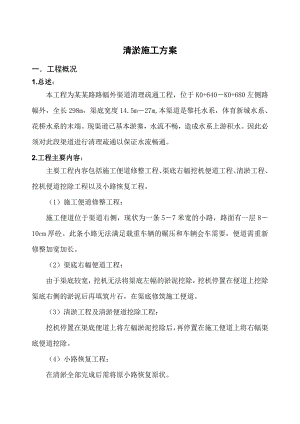

    清淤施工方案一工程概况1.总述:本工程为某某路路幅外渠道清理疏通工程,位于K0+640K0+680左侧路幅外,全长298m,渠底宽度14.5m27m,本渠道是黎托水系,体育新城水系、花桥水系的末端。现渠道已基本淤塞,水流不畅,造成水系上游积水。因此必须对此段渠道进行清理疏通以保证水流畅通。2.工程主要内容:主要工程内容包括施工便道修整工程、渠底右幅挖机便道工程、清淤工程、挖机便道挖除工程以及小路恢复工程。(1)施工便道修整工程:施工便道位于渠道右侧,现状为一条57米宽的小路,路面有一层810cm厚砼。此条小路无法满足载重车辆的碾压和车辆会车需要,便道需重新修整加宽加长。(2)渠底右幅便道工程:由于渠底较宽,挖机无法将渠底左幅的淤泥挖除,挖机停置在便道上挖除渠底右侧的淤泥后再填筑片石,在渠底修筑施工便道。(3)清淤工程及清淤便道挖除工程:挖机停置在渠底便道上将左幅淤泥挖除后,再停置在施工便道上将右幅渠底便道挖除。(4)小路恢复工程:在清淤全部完成后需将原小路恢复原状。3.工程特点:(1)由于渠道处于路幅外,故在施工前需请指挥部临时租用或征收渠道右侧的小路。(2)本施工地段人口稠密,又处于高桥市场的仓库区,车流量大,淤泥外运道路特别狭窄,淤泥外运受到较大的干扰。(3)淤泥含有有机质,带有较大的臭味,在淤泥挖除和外运过程中肯定会给当地居民的工作和生活环境造成影响,因此还需请指挥部做好当地居民的协调工作。二工程管理目标:1、工程质量管理目标:确保工程质量达到设计标准。 2、安全生产目标:杜绝一切安全隐患,避免安全事故伤亡的发生。3、文明施工目标:执行现场标准化管理。4、服务目标:与各方密切配合,保证周围水系的畅通。三、前期准备工作:1.前期技术准备工作:(1)由监理组织,业主、财政、施工共四方参加,对原始地貌、横断面测量,测量原始数据现场签字。(2)由施工方根据原始数据绘制施工平面图和横断面图报监理、业主、财政签字认可后再做好施工组织设计。(3)由业主组织,财政、设计单位、监理、施工单位五方参加设计院对各方进行技术交底、对施工组织设计审查,再由业主报水系主管部门及相关单位批准。(4)施工组织设计审查通过后再进行具体实施。2.前期现场准备工作:(1)渠道右侧小路的临时租用或征收。(2)周边关系的协调。(3)右侧便道位置有砖堆、木方、当地农民菜地(种有辣椒)等在进场前需请指挥部协调,做好清除工作。四主要施工方法:1.施工便道修整工程:(1)堤上便道位置见堤上施工便道布置图。(2)在进场前需对便道进行修整,修整方案如下:、便道较窄处,采用回填片石加宽。、便道不平整的位置采用挖机整平,履带碾压,铺设20cm厚砾石。、K0130160便道右幅由于一道水沟将现有小路切断,需将此段淤泥清除后埋设DN1500六根钢筋砼管,再填筑片石将便道修通,管道进出口两端砌筑八字口。2.渠底施工便道工程:(1)渠底施工便道位置及做法见渠底施工便道图。(2)渠底施工便道施工方案如下:、 挖机停置在堤上施工便道上,清除渠底右幅淤泥。、 淤泥全部运至K0130160堤上施工便道右侧堆放晾晒干后外运。、在渠底回填片石,回填高度比流水面高70cm,保证便道宽度7m,其中靠渠道边按1:1.5放坡。因汽车无法将片石直接倒入渠道中,回填采用挖机二次转挖回填。3.清淤工程:(1)采用两台挖机,一台在右幅渠底挖机便道将左侧渠底淤泥堆至渠底施工便道上,再用另一台挖机装至自卸汽车上,运至K0130160堤上施工便道右侧堆放晾晒干后外运。(2)标高控制:、挖至设计标高后如还有淤泥则继续将淤泥清除干净。、挖至设计标高后如无淤泥则不作其他处理。4.渠底施工便道挖除工程:(1)将左幅淤泥全部清除干净后再将挖机停置在堤上施工便道上将渠底施工便道挖除外运。(2)标高控制:、挖至设计标高后如还有淤泥则继续将淤泥清除干净。、挖至设计标高后如无淤泥则不作其他处理。5.小路恢复工程:所有淤泥全部干净后再将原小路路面进行恢复,采用10cm卵石找平,浇捣20cm厚C25砼。6.特殊地段处理(1)因K0140180便道较窄且无法加宽,载重汽车无法靠边,因此此段淤泥需挖机采用34次转运,方可装车运至K0120140堤上施工便道右侧堆放晾晒干后外运。(2)K0230298渠底为砼结构,淤泥厚度2040cm,无法采用挖机进行清除,只能采用人工清除经转运堆积后再用挖机清除。五计量以及签证方式根据雨花区重点工程领导小组办公室2006年6月下发的工程设计与工程洽商变更审查制度,我项目部将按以下方式进行计量与签证:、施工单位提交施工方案;、由业主组织,监理、设计、区重点办、区投评中心、区重点办技术负责人、施工单位参加施工工组织设计会审;、业主组织监理、设计、区重点办、区投评中心、施工单位单位参加原始断面测量并现场签字;、在清淤深度无法确定的情况下,由业主组织,监理、设计、区重点办、区投评中心、区重点办技术负责人、施工单位参加对渠底标高进行测量,并现场签字;、施工单位根据设计院横断面图和各方签认的渠底标高绘制竣工图及签证单,报监理、业主、区重点办和区投评中心审批签字,办理结算手续。以上过程牵涉到区重点办、区投评中心,恳请业主能够在两天内予以签证回复,否则我项目部将视为默认。七施工机械采用23台CAT320C、斗容1.2m3反铲挖掘机挖掘淤泥及装车;5T自卸汽车1015台。八人员安排职务人数工作内容现场总负责员1负责与监理、业主、区重点办、区设评中心、设计院的衔接;施工方案、工程洽商、签证单的编制;技术交底、安全交底;现场人员安排、工序衔接。施工员1负责具体的机械设备调配及现场施工。现场协调员1负责协助指挥部和当地居民的协调工作,包括临时用地协调、就便道恢复、环境污染和噪声污染与当地居民的协调工作。测量员2负责前期原始段面测量、施工中的控制测量以及完工后的竣工测量、提供测量原始数据。安全员1负责施工现场和沿途的安全管理工作和文明施工。交通指挥员3负责施工现场的车辆组织以及沿途的交通协调。杂工10负责K0230298渠底淤泥清除堆积工作。九施工平面图施工平面包括便道施工图、清淤方案图。十施工进度计划本工程工程较小,但受外部因素影响较大,施工难度大,因此工程工期暂安排为20天,具体安排见施工进度计划。

    注意事项

    本文(路幅外渠道清理疏通工程清淤施工方案.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
