欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    路基挖方爆破施工组织方案.doc

    • 资源ID:1209261       资源大小:42KB        全文页数:5页
    • 资源格式: DOC        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    路基挖方爆破施工组织方案.doc

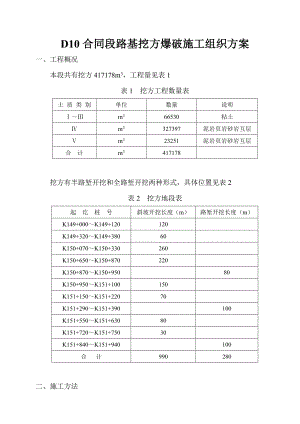

    D10合同段路基挖方爆破施工组织方案一、工程概况本段共有挖方417178m3,工程量见表1表1 挖方工程数量表土 质 类 别单位数量说明m366530粘土m3327397泥岩页岩砂岩互层m323251泥岩页岩砂岩互层合 计m3417178挖方有半路堑开挖和全路堑开挖两种形式,具体位置见表2表2 挖方地段表起 讫 桩 号斜坡开挖长度(m)路堑开挖长度(m)K149+000K149+120120K149+320K149+38060K150+070K150+330260K150+650K150+870220K150+870K150+95080K150+950K151+100150K151+150K151+22070K151+290K151+390100K151+550K151+63080K151+720K151+75030K151+840K151+940100合 计990280二、施工方法1、土方开挖用挖掘机挖装、自卸车运输和推土机挖运两种方式;2、石方开挖采用浅孔松动爆破,挖掘机和装载机装车,自卸车运输;3、石方钻孔使用2.0KW煤电钻,钻杆长度3m。由15KW发电机供电;4、路堑中部挖槽时使用炮钎人工冲孔,杆长45m,主要机具见表3;表3 主要机具表C型 号单 位数 量挖 掘 机PC200台1挖 掘 机WY160台1装 载 机40B台1装 载 机50F台1推 土 机T220台1推 土 机T200台1自 卸 车5t台20煤 电 钻DZ-2.0-380台8发 电 机15KW台1起 爆 器MFD-100型台15、爆破使用2#岩石炸药和电雷管,MFD-100型起爆器起爆。局部整修使用部分火雷管和导火索。6、开挖步骤:(1)、半路堑开挖: 石方挖方分台阶开挖,台阶高2.5m,使用煤电钻和3m钻杆钻孔,钻孔参数如下:层厚H=2.5m外排孔边距即抵抗线W=0.7 H=1.75m孔深L=0.95 H=2.4m孔径d=42mm孔距a=w=1.1W=1.9m排距b=0.86a=1.6m每孔装药量计算:Q=KW3e=0.53×1.753×0.88=2.4kg爆破材料用量见表4表4 爆破材料表 材 料 名 称规 格单 位数 量炸药2号岩石t140电雷管8号岩石发70000毫秒雷管非电发7000火雷管发10000导火索m15000(2)、全路堑开挖 全路堑地段先在中部拉槽,使用5m长的炮杆冲孔,采用药壶爆破。孔深4.5m W=3.0m;每孔装药量Q=0.26W3=7kg;台阶高约5m,中部作业面拉通后的施工方法同半路堑;(3)、边坡开挖边坡开挖采取光面爆破方案,台阶爆破时予留90cm光爆带,实行二次爆破。光爆孔孔径d=4.2cm,孔距a=16d=67cm最小抵抗线W=21.5d=90cm;每孔装药量Q=0.6×2.4=0.38kg;(4)、边沟开挖边沟开挖采用浅孔松动爆破,辅以人工整修,控制装药量,防止沟壁炸松和超爆超挖。三、爆破施工组织机构四、爆破安全措施1、爆破器材设专门仓库存放,专人管理,建立严格的领取、退库制度,建立爆破器材台帐,做到帐物相符,发现丢失立即上报并采取追查措施,防止流失;2、爆破器材运输按公安机关指定的日期、线路、行车速度行驶,并派押运员押车;3、爆破器材的发放必须有爆破负责人签字批准;4、爆破器材作业人员必须持证上岗,无爆破作业证的人员不准领取、使用爆炸物品;5、炮孔装药量严格按设计办理,不准多装,装药使用木炮棍,严禁使用金属器具装药。炮口用粘土堵实,不准无堵塞起爆。6、哑炮处理由经验丰富的爆破员进行;7、爆破前清理现场人员,布置好防护警戒人员,规定明确的防护信号;8、起爆的命令和取消警戒的命令,均由爆破现场负责人发出,其它任何人无权发布此类命令。爆破人员和警戒人员不得执行“非爆破现场负责人”发出的相关操作指令;9、爆破区附近的道路边设置明显的爆破作业标志;10、加强对附近村民,学生的爆破安全教育,防止发生意外;11、在变压器和电线路附近施爆时,对电器设备采取可靠的防护措施。 12、雷雨天气,停止使用电雷管爆破。附:爆破员作业证(复印件)

    注意事项

    本文(路基挖方爆破施工组织方案.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
