欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    泸州市江阳区旧城及棚户区改造安置房建设二期工程深基坑专项施工方案(经专家论证后修改).doc

    • 资源ID:1208462       资源大小:188KB        全文页数:48页
    • 资源格式: DOC        下载积分:7金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要7金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    泸州市江阳区旧城及棚户区改造安置房建设二期工程深基坑专项施工方案(经专家论证后修改).doc

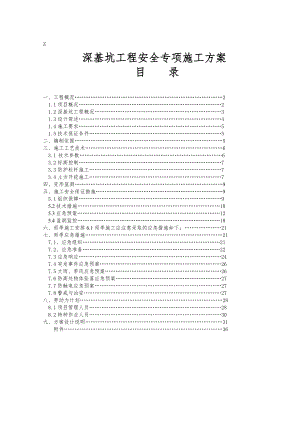

    z深基坑工程安全专项施工方案 目 录一、工程概况21.1项目概况21.2深基坑工程概况31.3设计简述41.4施工要求51.5技术保证条件5二、编制依据5三、施工工艺技术63.1 技术参数63.2标高控制73.3防护栏杆施工73.4土方开挖施工7四、变形监测9五、施工安全保证措施95.1组织保障95.2技术措施105.3应急预案125.4监测监控18六、雨季施工安排6.1雨季施工应注意采取的应急措施如下:21七、雨季应急措施217.1、应急组织217.2、应急准备227.3应急响应247.4突发事件应急预案267.5大雨、季风应急预案267.6防高处物体坠落应急预案277.7防触电应急预案277.8警戒与治安27八、劳动力计划288.1项目管理人员288.2特种作业人员30九、方案设计说明31 附件36一、工程概况1.1项目概况工程名称:泸州市江阳区旧城及棚户区改造安置房建设二期工程住宅楼及地下室。项目地址:本工程位于泸州市江阳区龙翔西路南侧,学院路东侧。计划开工时间:2014年10月20曰,(具体开工时间以监理工程师下达开工令为准)本工程承诺在合同工期780天内完成,并争取提前竣工。 质量要求:达到国家现行施工质量验收规范标准一次性验收合格。建设规模:本项目含18住宅楼、及地下车库,建筑面积193072.59。 13楼地下2层,地上32层;48楼地下2层,地上31层。均属一类高层住宅楼;13楼总高度96.6m,48楼总高度93.6m。本工程建筑结构安全等级为二级;设计使用年限为50年;建筑抗震设防类别为标准设防类(丙类);剪力墙抗震等级为三级;框架抗震等级为四级;建筑耐火等级为一级;防水等级为屋面防水等级一级,地下室防水等级为二级,地下室种植顶板防水等级为一级;18住宅楼±0.000相当于绝对高程296.400m。结构形式:本工程为剪力墙结构,其中1号楼、2号楼、3号楼、6号楼、7号楼、8号楼及地下室采用人工挖孔桩嵌岩桩基础,以中风化砂质泥岩作为桩端持力层,中风化砂质泥岩的天然单轴抗压强度标准值4.5MPa。4号楼、5号楼采用筏板基础,以中风化砂质泥岩作为基础持力层,中风化砂质泥岩承载力特征值为1000KPa。纯地下室部分采用人工挖孔桩嵌岩桩与柱下独立混合基础,均以中风化砂质泥岩作为桩端(基础)持力层,分别满足天然单轴抗压强度标准值4.5MPa和承载力特征值为1000KPa。参建单位: 建设单位:泸州市江阳区公共住房投资开发有限公司;监理单位:四川恒鑫工程管理咨询有限公司;设计单位:深圳市筑道建筑工程设计有限公司;地勘单位:四川省川建勘察设计院;监督单位:泸州市建设工程质量监督站;施工单位:海力控股集团有限公司。 1.2深基坑工程概况 1.2.1基坑概况:本工程设地下室二层,设计±0.000相当于黄海高程296.400m,场地原始地貌属浅丘地貌,经过建设方平基,目前场地地势平坦,地面标高介于290.000296.180m。本基坑开挖深度介于6m10.00m。基坑周长约1060m,开挖面积约26300 m2。距基坑边5m范围内严禁堆载。本基安全等级定为二级。 1.2.2周围环境:场地北面最窄处仅5米处为泸州市江阳区旧城及棚户区改造安置房建设一期工程,挖深10米左右,局部为杂填土或素填土,地质情况恶劣;西侧仅靠用地红线为学院路,东、南侧为拟建市政道路。 1.2.3地质概况:根据四川省川建勘察设计院提交的泸州市江阳区旧城及棚户区改造安置房建设二期岩土工程勘察报告,场地地层结构大致如下: 场地地基土主要由第四系人工填土(Q4ml),其下由坡残积(Q4pldl)成因的粉质粘土,下部为侏罗系沙溪庙组(J2s)砂质泥岩。现分述如下:(1)杂填土:色杂,松散稍密,稍湿,新近回填。主要以建筑垃圾、生活垃圾、粘性土及回填岩块为主,该层场地大部分地段分布,层厚0.519.7m。(2)素填土:褐红色,褐灰色,稍密,稍湿,新近回填。主要由粘性土、回填岩块组成,含少量建筑垃圾及植物根茎。该层场地大部分地段分布,层厚0.526.0m。(3)粉质粘土:褐黄、褐红色,主要呈可塑,局部硬塑,含铁锰质、氧化物及钙质结核,局部铁锰质及钙质结核含量高。部分地段夹粉土团块或薄层粘土。该层场地局部地段分布,层厚1.18.7m。(4)侏罗系沙溪庙组砂质泥岩紫红色,块状构造,泥质胶结,按风化程度可分为全风化砂质泥岩、强风化砂质泥岩和中等风化砂质泥岩。a、全风化砂质泥岩:风化成硬塑土状,局部夹较硬质泥岩碎屑,本次揭露厚度0.43.0m。b、强风化砂质泥岩:风化裂隙很发育,岩芯呈碎块状,局部夹较硬质泥岩,本次揭露厚度0.812.4m。 c、中等风化砂质泥岩:岩芯呈块状、短柱状,裂隙发育,岩体完整性较好,岩芯较完整,局部夹有破碎泥岩,其顶板埋深1.529.0m,标高271.14307.23m,高差36.09m,起伏较大。 1.2.4 地下水概况:本次钻探深度范围内未见地下水,场地属于丘陵地区,地下水贫乏,根据区域水文地质资料,场地地下水主要为赋存于侏罗系沙溪庙组砂质泥岩浅部风化裂隙水和填土层中的上层滞水,无统一的稳定水位。富水程度取决于补给条件和裂隙发育程度,含水性质一般不均一,差异性较大,以大气降水补给为主;上层滞水,主要受大气降水、沟谷排水补给,以蒸发、侧向径流排泄为主。1.3设计简述基坑支护初步方案为采用放坡设计。(详见方案设计说明)1.4施工要求 1.4.1基坑放坡前,应再次详细查明场地管线和建筑物现状情况,并在有第三方见证的情况下进行记录和拍照及存证。场地内如有地下管沟及电缆、光缆等管线,应采取有效的保护措施后方可进行土方开挖。 1.4.2基坑开挖至设计标高后及时浇筑垫层混凝土;基坑施工过程中,必须对四周坡顶设置符合相关规范的安全防护措施。 1.4.3基坑开挖四周坡顶禁止大型车辆停放且不得堆放施工材料等。 1.4.4在基坑开挖、地基验槽及基础施工过程中,若发现有地下管线、结构物分布时,应提前进行妥善处理。1.5技术保证条件 1.5.1由项目技术负责人组织质检员、施工员、技术人员等熟悉、审查图纸并做好记录,参加专家论证会。对专家论证意见认真阅读并在施工中严格按专家要求进行。 1.5.2编制材料、成品、半成品、机械设备、工具、用具及各技术工种劳力进场计划。 1.5.3由测量队引进座标、水准点并设置控制桩,做好保护。 1.5.4对特殊工种作业人员进行培训、考核。 1.5.5做好各级的技术安全交底。 二、编制依据建质200987号关于印发<危险性较大的分部分项工程安全管理办法>的通知;混凝土结构设计规范(GB50010-2010);建筑地基基础工程施工质量验收规范(GB50202-2002);国家建筑标准设计图集:建筑基坑支护结构构造(11SG814);建筑边坡工程技术规范(GB50330-2013);建筑基坑工程监测技术规范(GB50497-2009);建筑基坑支护技术规范(JGJ120-2012);建筑施工土石方工程安全技术规范(JGJ180-2009);施工现场临时用电安全技术规范(JGJ46-2005);建筑施工高处作业安全技术规范(JGJ80-91);建筑地基基础技术规范(DBJ13-2006);建设工程施工重大危险源辨识与监控技术规程(DBJ13-91-2007);建筑机械使用安全技术规程(JGJ33-2001);建筑深基坑工程施工安全技术规范(JGJ311-2013)建筑施工安全检查标准(JGJ59-2012);泸州市江阳区旧城及棚户区改造安置房建设二期工程岩土工程勘察报告,四川省川建勘察设计院,2014.4;其它相关建筑、结构图纸;施工现场状况及本公司的施工能力、经验。三、施工工艺技术3.1 技术参数 3.1.1 场地设计±0.000相当于黄海高程296.400m,基坑开挖深度介于4.6m11m 。 3.1.2 本工程基坑安全等级定为二级。基坑支护为临时性构筑物,按规范其安全和正常使用期限为1年,超过此期限时,应及时通知设计人员,重新评价其安全性。 3.1.3 距基坑边5m范围内严禁堆载。 3.1.4 基坑开挖范围基本按建筑物地下室基础外边线外扩0.9m考虑以作为施工预留操作空间。3.2标高控制根据规划局提供的水准点结合施工图纸的要求,在施工场地内较稳定的地方,设立四个水准基点,用二等水准仪闭合与水准点联测,得出水准点的高程,做为本测区的水准基准点,根据这四个水准点,测设每层挖土标高。3.3防护栏杆施工防护栏杆采用48壁厚3.5mm的钢管组装而成。栏杆立柱采用钢管立柱,每3米设置1根,埋深0.3米,露地面高度为1.2米。坡顶边线外0.5米。栏杆设置上、中、下叁道横杆,上杆离基准面1.2m,中杆离基准面0.7m下杆离基准面0.2m。临边防护栏杆或栅门应当能经受任何方向1000N的外力。3.4土方开挖施工 3.4.1在支护结构施工及土方开挖前,应查明核对地下管线埋设位置及深度,确保管网安全。开挖前做好施工组织设计,采取措施防止碰撞支护结构,确保支护结构的安全,选定开挖机械,开挖程序,机械和运输车辆行驶路线,地面和基坑内排水措施,雨季或台风汛期预案。 3.4.2土方开挖首先将基坑四周场地清理整平,有利于坡顶排水沟

    注意事项

    本文(泸州市江阳区旧城及棚户区改造安置房建设二期工程深基坑专项施工方案(经专家论证后修改).doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
