欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    梁体架设专项施工方案.doc

    • 资源ID:1207947       资源大小:320KB        全文页数:24页
    • 资源格式: DOC        下载积分:7金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要7金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    梁体架设专项施工方案.doc

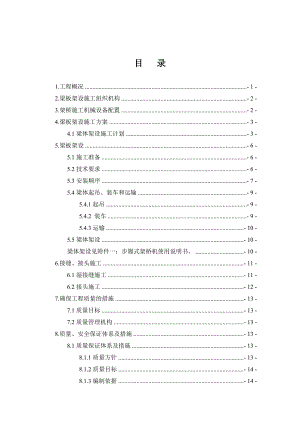

    目 录1.工程概况- 1 -2.梁板架设施工组织机构- 2 -3.架桥施工机械设备配置- 2 -4.梁板架设施工方案- 3 -4.1梁体架设施工计划- 3 -5.梁板架设- 6 -5.1施工准备- 6 -5.2技术要求- 6 -5.3安装顺序- 7 -5.4梁体起吊、装车和运输- 9 -5.4.1起吊- 9 -5.4.2 装车- 9 -5.4.3运输- 10 -5.5梁体架设- 10 -梁体架设见附件一:步履式架桥机使用说明书。- 10 -6.接缝、接头施工- 11 -6.1湿接缝施工- 11 -6.2接头施工- 12 -7.确保工程质量的措施- 13 -7.1质量目标- 13 -7.2质量管理机构- 13 -8.质量、安全保证体系及措施- 13 -8.1质量保证体系及措施- 13 -8.1.1质量方针- 13 -8.1.2质量目标- 14 -8.1.3编制依据- 14 -8.1.4质量保证组织机构和质量保证体系- 14 -8.2质量保证体系领导小组- 14 -8.3质量保证组织机构详见图8。- 14 -8.4安全保证体系及措施- 15 -8.4.1安全管理机构- 15 -8.4.2安全保证体系- 15 -8.5安全保证措施- 16 -9.文明施工措施- 17 -9.1文明施工的重要性- 17 -9.2成立文明施工组织机构- 18 -9.3文明施工措施- 18 -9.3.1施工现场管理- 18 -9.3.2各类公告牌、标志、标识牌- 19 -9.3.3.图表、规章制度上墙- 20 -9.3.4营造良好的文化氛围- 20 -9.3.5办公、生活设施- 20 -9.3.6创建文明工地规划- 20 -附件二:架桥机产品合格证明书- 21 -附件三:架桥机自检报告- 21 -梁体架设专项施工方案1. 工程概况D4合同段共有16座桥梁,其中13座桥梁上部结构为先简支后连续预制梁板结构。全标段共有819片梁板需要预制架设施工,其中预制T梁584片,25米跨径的444片,30米跨径的140片;预制20米跨径带翼板小箱梁283片;梁片型号及数量分布具体见表1。D4合同段桥梁预制架设工程数量表 表1万源(陕川界)至达州(徐家坝)高速公路合同段D4序号左右幅河名或桥名桥梁纵坡(%)桥 型架设梁片型号及数量27mT33mT25mT30mT20m箱梁1右线两河口大桥-1.452 至-3.72*33+27*3+17*30+4*25151020852左线两河口1号大桥-1.445至-3.566*30+5*25T25303左线两河口2号大桥-3.56至-2.413*25T654右线池家坝1号大桥-2.4至-1.5524*25装配式预应力T梁1205左线池家坝1号大桥-2.4至-1.5524*25装配式预应力T梁1206左线LK12+585.8小桥-1.551*25装配式预应力T梁57右线K12+583.5小桥-1.551*25装配式预应力T梁58右线池家坝2号大桥-1.555*20+5*20装配式预应力箱梁409左线池家坝2号大桥-1.5520.1+2*20.06+4*20.06+2*20.06+20.1装配式预应力砼箱梁4710右线姜家坝大桥-14*25+3*25装配式预应力连续T梁4911左线姜家坝大桥-0.9974*25+3*25装配式预应力连续T梁3512右线廖家岭大桥-0.6至-0.36*20+7*20+6*20装配式预应力砼箱梁7613左线廖家岭大桥-0.6至-0.36*20+6*20+6*20装配式预应力砼箱梁7214右线变更桥48合 计15104441152838672. 梁板架设施工组织机构梁板架设施工是桥梁施工的重中之重,是保证项目安全施工的关键所在,为此项目经理部高度重视,成立以项目经理为领导的梁板架设组织机构,组长由项目经理担任,配备工区长、项目总工、安全总监进行技术安全施工管理,聘请专业资质的梁体架设队伍,在现场技术员的指导下进行施工。人员配备情况见下表。 梁体架设施工组织机构人员表 表1序号工种(职务)姓名人数备注1项目经理周庆国1组 长:施工总负责2总工程师于浩利1副组长:技术总负责3安监室主任张宗生1副组长:安全总负责4工区长华兴忠1副组长:施工总调度5副总工程师冯义涛1组员:桥梁施工技术6测量队长李明博1组员:测量7梁场总工崔永续1组员:梁体架设技术8技术员韩光1组员:池家坝桥技术管理9技术员戴磊1组员:两河口桥技术管理10技术员魏明星1组员:廖家岭桥技术管理11技术员赵永健1组员:姜家坝桥技术管理12安全员王建设1组员:现场安全监督13安全员林海云1组员:现场安全监督14架桥队班长朱圣云10组员:现场施工负责人15普工23组员:梁体架设施工3. 架桥施工机械设备配置 根据设计提供数据:梁板架设水平角度自0度到45度;架设最大纵坡度为两河口左线2号大桥3.56%(25mT梁);架设最大横坡为5%(池家坝1号桥、廖家岭大桥);梁板最大起吊重量81.4T,具体起吊重量如下表2:梁板最大起吊重量表 表2梁片型号起吊重量(T)梁片型号起吊重量(T)20m小箱梁边板57.330mT梁边板73.420m小箱梁中板56.630mT梁中板75.225mT梁边板58.033mT梁边板79.925mT梁中板56.933mT梁中板81.4 机械设备表 表3序号机械名称规格型号单位数量用途1龙门吊L36m,100T台1梁板转存、吊移2运梁小车50T辆2梁板运输3架桥机JQG100/30座1梁板安装就位4吊梁索具套 3起吊工具5架桥机轨道m35架桥机横移6方木及钢板支撑套 5机腿支撑4. 梁板架设施工方案梁板强度达到设计张拉强度后,张拉完毕24小时内注浆,达到设计移动条件后调存至存梁场,为防止预制梁上供度过大,预制梁与桥面现浇层由于龄期差别过大收缩差,存梁期尽量不超过90天,桥梁下部构造达到架设条件后即可进行梁板架设。架设前确定架设顺序,结合施工现场及下部构造完成情况对每桥的架设进行详尽的安排,对下部构造进行复核,全部满足要求后利用龙门吊吊装,运梁车运输,架桥机架设。4.1梁体架设施工计划预制梁场位于主线左侧服务区内,位于池家坝2号桥台尾,根据现场梁板运输条件及总体工期计划安排架设顺序为:池家坝2号右线桥K12+583.5小桥池家坝1号右线桥池家坝2号右线桥K12+583.5小桥池家坝1号右线桥姜家坝大桥廖家岭大桥两河口大桥。具体施工计划见表4梁板预制、架设计划安排表 表4工 程 项 目梁片数量最大生产能力/天历时梁板预制梁板架设开始日期完成日期开始日期完成日期架设顺序施工准备(搅拌站建设、梁场场地平整、台座制作及龙门吊安装)66 2009-6-202009-8-2501右线池家坝2号大桥5*20+5*20装配式预应力箱梁普通斜交45度箱梁401边或1中68 2009-9-152010-1-202009-12-252010-2-112左线池家坝2号大桥20.1+2*20.06+4*20.06+2*20.06+20.1装配式预应力砼箱梁普通斜交45度箱梁281边或1中422010-1-212010-3-42010-5-252010-6-85现浇横膈板斜交45度箱梁191边或1中29 2010-1-172010-2-142010-5-212010-5-3右线廖家岭大桥6*20+7*20+6*20装配式预应力砼箱梁普通20m箱梁762中或1中1边382010-3-12010-4-82010-3-312010-4-2314左线廖家岭大桥6*20+6*20+6*20装配式预应力砼箱梁普通20m箱梁722中或1中1边362010-4-92010-5-152010-5-92010-5-302右线变更大桥12*20装配式预应力混凝土箱梁普通21m箱梁482中或1中2边242010-5-162010-6-92010-6-152010-6-2435右线K12+583.5小桥1*25装配式预应力T梁普通25mT梁52中或1中1边23 2009-8-262009-9-182010-2-42010-2-626左线ZK12+585.8小桥1*25装配式预应力T梁普通25mT梁52中或1中1边2010-6-112010-6-1367右线池家坝1号大桥24*25装配式预应力T梁普通25mT梁1202中或1中1边50 2010-2-92010-3-302010-2-92010-4-1438左线池家坝1号大桥24*25装配式预应力T梁普通25mT梁1202中或1中1边60 2010-3-302010-5-292010-6-162010-7-87工 程 项 目梁片数量最大生产能力/天历时梁板预制梁板架设开始日期完成日期开始日期完成日期架设顺序9右线姜家坝大桥4*25+3*25装配式预应力连续T梁斜交4

    注意事项

    本文(梁体架设专项施工方案.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
