欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    某工程施工组织设计.doc

    • 资源ID:1206402       资源大小:353.71KB        全文页数:51页
    • 资源格式: DOC        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某工程施工组织设计.doc

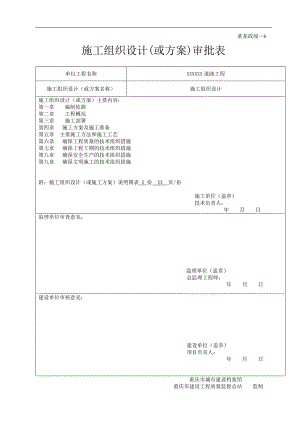

    某某政竣6施工组织设计(或方案)审批表单位工程名称XXXXXX道路工程施工组织设计(或方案名称)施工组织设计施工组织设计(或方案)主要内容:第一章 编制依据第二章 工程概况第三章 施工部署第四章 施工方案及施工准备第五章 主要施工方法和施工工艺第六章 确保工程质量的技术组织措施第七章 确保工程工期的技术组织措施第八章 确保安全生产的技术组织措施第九章 确保文明施工的技术组织措施附:施工组织设计(或施工方案)说明图表 X 份 XX 页/份 施工单位(盖章) 技术负责人: 年 月 日监理单位审查意见: 监理单位(盖章) 总监理工程师: 年 月 日建设单位审核意见: 建设单位(盖章) 项目负责人: 年 月 日 重庆市城市建设档案馆 重庆市建设工程质量监督总站 监制XXXXXX工程施工组织设计编制:审核:审批:XXXXXXXX有限公司XXXXXXXXXXXXXXXXXXXXXXXXXX工程项目经理部二0一X年XX月XX日目 录第一章 编制依据第二章 工程概况第三章 施工部署第四章 施工方案及施工准备第五章 主要施工方法和施工工艺5.1测量定位5.2基底处理5.3路基挖方施工5.4路面施工5.5路面排水施工5.6路灯安装工程5.7标志标线施工5.8附属工程施工第六章 确保工程质量的技术组织措施第七章 确保工程工期的技术组织措施第八章 确保安全生产的技术组织措施第九章 确保文明施工的技术组织措施第一章 编制依据1、XXXX施工图设计2、国家和有关部门颁发的规范、规程、技术标准、质量检验评定标准和验收办法。3、现场踏勘和实地调查了解的的情况以及我司的实际情况。第二章 工程概况2.1地理位置XXXXXXXXXXXXXXXX。本工程起于XX,止于XX,道路全长433.869米,为城市主干道级,设计行车时速为50Km/h,道路标准路幅宽44米,双向六车道。车行道路面结构:15cm4%水泥稳定级配碎石下底基层,15cm4%水泥稳定级配碎石上底基层,20cm5.5%水泥稳定级配碎石基层,0.6cm稀浆封层,7cm沥青混凝土AC-25C下面层,5cm沥青混凝土AC-16C中面层,4cm沥青玛蹄脂SMA13上面层。2.2.地质地貌道路经过场地属四川盆地东部红层浅丘地貌区,地形起伏大,丘包多为浑圆状,丘见冲沟呈宽缓“U”字型。场区主要岩土层有第四系全新统人工填土(Q4ml),残坡积粘土(Q4el+di)、侏罗系中统上沙溪庙组(J2S)和上统遂宁组(J3S),岩体裂隙不发育。沿线地质情况简单,无不良工程地质现象。2.3主要工程内容及工程量路基工程清表1(挖方段) 8767m3清表2(填方段) 2424m3挖土方 93392m3挖石方 238370m3清淤 2984m3填方 17386m3挖余 314376m3路面工程SMA-13上面层 20653m2AC-16C中面层 20653m2AC-25C下面层20653m2改性沥青稀浆封层 20653m25.5%水泥稳定级配碎石基层 21273m24%水泥稳定级配碎石上底基层 21911m24%水泥稳定级配碎石下底基层 22569m2人行道及附属工程预制人行道透水砖25*15*6cm 6163m2盲道块 650m21:3水泥砂浆厚2cm 6813m2机制C30砼中央绿化带路缘 850m机制C30砼人行道路缘 1215m机制C25砼路边石 1150m机制C25砼花带石 560m机制C25砼植树圈 690m截水沟 58m人行道绿化 2134m中央分隔带绿化 6086m网格护坡(填方段) 1202m2网格护坡(挖方段) 10419m2排水工程-雨水管道D300,HDPE双壁波纹管SN4000N/m2 75mD300,HDPE双壁波纹管SN8000N/m2 3mD500,HDPE双壁波纹管SN4000N/m2 400mD500,HDPE双壁波纹管SN8000N/m2 51mD600,HDPE双壁波纹管SN4000N/m2 393mD800,HDPE双壁波纹管SN4000N/m2 45mD800,HDPE双壁波纹管SN8000N/m2 71m雨水检查井(C30砼砌块) 40座双箅雨水口 40座排水工程-污水管道D400,HDPE双壁波纹管SN4000N/m2 749mD400,HDPE双壁波纹管SN8000N/m2 126m污水检查井 36座2.4.工程特点本工程地处闹市,周边环境复杂,地下管线不明,周围楼房林立,居民住户众多,施工安全是重中之重。土石方工程是工期控制的节点,弃方外运是土石方施工的重点。2.5.工程工期工程工期8个月,具体开工时间以业主、监理签认的开工报告为准。2.6.工程质量一次性验收合格,力争优良。第三章 施工部署3.1施工组织机构为保证工程能按质、按量、按期完成,成立XXX工程项目经理部,强化施工现场的组织管理工作。项目经理部组织机构项目经理党支部书记兼工会主席副经理总工程师经营财务部机械管理部工程技术部工程试验室质量检验部安全管理部物质管理部综合办公室测量班排水施工组附属结构组水稳层组沥青砼组安全组普工组材料组机械组电工组后勤组3.2组织机构职责现场项目部必须按照我局质量、环境、安全管理体系程序文件及管理手册等有关文件的要求,做好各项管理工作,以保证项目能达到预定的管理目标。3.2.1决策层1、项目经理(1)项目经理部项目经理,使项目工程负责人,是质量和安全第一负责人,对工程质量、安全生产负完全责任。(2)对业主负责,及时贯彻设计和监理工程师制定的技术和管理文件,组织职工认真学习和有效运用。(3)保证按照质量保证体系所规定和承诺的去做。(4)加强内部行动的统一与团结,调动一切积极因素实现“安全第一,质量第一”的方针。2、项目总工程师(1)组织审查施工组织设计。(2)组织编制项目质量保证计划。(3)对重大技术问题提出解决方案。(4)组织和落实检测和实验结果、测量和试验设备的控制及统计技术各要素工作。(5)负责对文件和资料的控制的管理。(6)负责制定和实施纠正预防措施。(7)领导并检查督促质检部和工程技术部的日常工作。(8)负责对职工培训工作的管理。3.2.2管理层1、质量检验部质量检验部在项目总共直接领导下,对质量保证体系的建设和运行负责任,组织制定经理部的质量目标,对质量指标、质量计划负责,并对质量保证系统得工作负责,还要组织质量奖罚工作。其主要职责是:督促质量保证措施的有效实施,验证措施执行的有效性。组织编制和修订项目质量保证计划。参与对供应商的资质评审工作。检查质量保证体系和质量检查的接口管理工作。编制和实施质量保证体系的管理程序和实施细则,并督促各部门编制和实施本部门的质量管理程序和实施细则。实施质量计划,参加施工和质量的控制点、停工待检点的验证和最终验收工作。制定不符合报告和对技术部门提出的处理方案参与审核,并采取后续行动保证其得到正确及时地执行。有足够的权力对不满足质量要求的服务采取行动,包括停止施工并向项目经理报告。定期向我局主管部门和项目经理和项目总工报告质量情况,协助项目经理审查和评价质量体系运行的有效性。落实三检制度,实行班组自检、互检、质检组抽检的“三检”制度。按检查范围和项目进度进行检查验收,填写各项施工检查记录。大力开展全面质量管理活动,加强质量教育,确保施工质量。对发生的质量事故要坚持“三不放过”,要查明情况的原因,分清责任,吸取教训,提出具体意见,由工程部采取措施,必要时采取暂停施工处理。2、工程技术部工程技术部是工程施工技术和施工作业的综合管理部门,其主要的职责是:(1) 编制技术管理文件,制订不符合项处理措施并做好质量记录。对施工全过程进行质量、进度控制。(2) 主持编制、修改工程施工方案,批准作业指导书。(3) 对施工质量全面负责。并接受质检部监督和评审。(4) 负责对重大工程质量事故分析,参与

    注意事项

    本文(某工程施工组织设计.doc)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
