某商场改造工程施工组织设计.doc

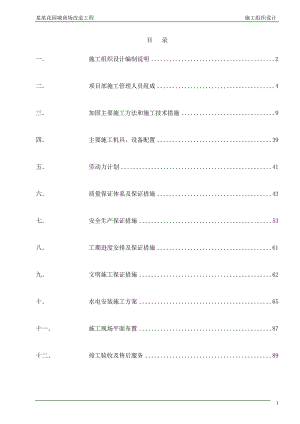

某某花园城商场改造工程 施工组织设计目 录一施工组织设计编制说明2二项目部施工管理人员组成4三加固主要施工方法和施工技术措施9四主要施工机具、设备配置39五劳动力计划41六质量保证体系及保证措施43七安全生产保证措施53八工期进度安排及保证措施61九文明施工保证措施62十水电安装施工方案65十一施工现场平面布置87十二竣工验收及售后服务89一 施工组织设计编制说明1.1概述本公司在收到某某花园城商场改造加固工程施工图纸后,通过认真研究有关图纸资料,仔细分析了各种影响因素和工程施工中可能遇到的难点、特点后,编制了本施工方案,待本工程正式开始施工后,再完善作为本加固工程组织加固施工的指导性文件。1.2工程概况工程名称某某花园城商场改造工程建设地点某某市中山路403路建筑面积总建筑面积约16000m2(主要包括花园城商城裙楼一至四层等)承包方式包工包料施工工期小于180日历天计划开工日期2008年7月21日质量标准合格1.3编制顺序、范围、依据1.3.1编制顺序按图纸内容,我们将按以下几个部分进行编写:1. 施工组织设计编制说明2. 主要施工机具、设备3. 施工管理人员组成4. 主要和特殊材料供应计划、品牌选定5. 主要施工方法和施工技术措施6. 质量保证体系及保证措施7. 安全保证措施8. 施工进度计划及保证工期的措施9. 文明施工保证措施1.3.2编制范围工程改造施工图所明确的加固工作。1.3.3编制依据1. 某某花园城商场改造加固工程施工图纸2. 混凝土结构加固设计规范(GB 50367-2006)3. 碳纤维片材加固混凝土结构技术规程(CECS146:2003)4. 混凝土结构后锚固技术规程(JGJ 145-2004)5. 建筑法和建设局对建设事业的有关文件二 项目部施工管理人员组成2.1 施工部署的原则针对国内结构加固市场的激烈竞争,我公司将配备优秀的管理人员,选派能吃苦耐劳、善打硬仗的施工队,采用先进的技术管理措施,装配精良的施工机具设备,合理、科学地随土建工作安排施工进度,编制好各加固工序的施工方案。2.2施工项目的管理机构和管理职能2.2.1管理网络图:加固项目负责项目资料员项目安全员项目质量员项目材料员项目工程师粘贴碳纤维布加固班长零星土建 班长粘贴钢板加固班长2.2.2管理职能加固项目人员的职责分工如下:1. 加固项目负责人l 负责管理项目的施工运行,认真履行工程承包合同确保项目顺利施工。l 严格执行公司的质量方针,实现工程质量目标。l 负责监督、处理现场一切工程事务,协调工程生产、安全、技术、质量、材料等一系列工作;l 全面组织管理施工现场的生产活动,合理调配劳动力资源。负责项目的生产组织、生产管理和生产活动符合施工方案实施要求。l 负责项目的安全生产活动,管理项目的安全管理系统。l 负责每月向业主、监理等提供合同要求的一些报告。2. 项目工程师l 在项目负责人领导下,具体主持项目质量保证体系的建立,并进行质量职能分配,落实质量责任制。l 全面负责项目技术、质量日常管理,具体协调施工技术管理工作,解决工程施工过程中出现的技术问题。l 负责施工过程中的全面质量监控、组织,主持质量检查复核和自我验收。l 加强施工过程监控,对各分项技术复核,隐蔽工程验收认真把关,发现问题及时解决,确保符合要求后方能进行后道工序施工。l 参加施工图的会审工作,提出施工图中的问题,进行技术核定工作。l 主持编制分部分项工程施工方案的细则,并组织有关人员进行技术交底。 l 对工程中所采用的新技术、新工艺、新材料推广应用,并做好技术数据统计工作。3. 项目质量员l 根据项目质量保证体系的展开要求和质量职能分配情况,负责指导、检查、监督、纠正、控制现场一切与产品有关的因素,保证工序与产品的一次验收合格或一次成优。l 在项目施工过程中,严格督促施工人员按工艺操作,力求达到施工工艺控制的标准化、规范化、制度化,对违反质量规定和有关质量法规的行为,有权暂停施工,并报告项目经理。l 监督各工种作业队做好每道工序的质量自检工作,并对分部分项予以全过程检验,检验合格后,经业主或监理工程师认可,填写隐蔽验收单并进行书面签证后方可进行下道工序施工。l 定期对项目施工人员进行规范、规程、工序、工艺、标准、计量、检验等质量管理基础知识的培训,开展质量方针、目标意识的教育。l 根据项目计划,检查、监督、纠正或处置,控制不合格品,并及时向项目经理反映。l 认真完成项目经理和项目工程师布置的其它各项工作。l 确保质量方针、目标的全面实现。4. 项目材料员l 根据工程进度计划,编制项目材料供应的进料计划,合理安排材料进入现场,确保工程的正常施工。l 负责材料核算工作,负责各种材料进出单据的审核及材料成本核算,帐务登记。l 建立健全材料分类帐册,做好收料日记和材料供应原始资料收集保管,尽量避免差错率,为项目经济核算,降低成本提供原始依据。l 控制原材料、半成品的质量,对进场材料质量进行严格验收,杜绝不合格材料投入使用。l 认真搞好现场标准化工作,监督和指导按现场平面布置图堆放建材及落手清工作。5. 项目安全员l 贯彻执行安全法规、条例、标准、规定,协助项目经理搞好项目的安全生产工作。l 做好安全生产的宣传教育和管理工作,总结交流先进经验。l 在施工现场,监督和指导各工种作业队安全工作,掌握项目安全生产情况及动态,提出改进意见和措施。 l 定期组织安全活动和安全检查,在检查中贯彻边查边教,及时整改,不留隐患的原则,并督促落实限期解决。l 督促和检查上岗前和特种工种的安全技术交底,以及特种作业人员持证上岗工作。l 参加工伤事故的调查和处理,对违反安全规定和有关安全劳动法规的行为,有权暂停施工,并报告项目经理。l 负责各种安全记录资料的填制、收集和立卷工作,完成项目经理所交办的其它工作。l 经常检查各类机电设备的保护装置,督促作业队伍按规定执行维修保养制度,提高机电设备的完好使用率,确保安全事故为零。l 检查监督机械操作人员持证上岗的情况,杜绝无证违章作业。l 负责大中型机电设备进场的安全验收工作,对无质保书或出厂证明的施工机械不准投入使用,对违反操作规程的有权制止,并及时报告项目经理。l 确保安全方针、安全目标的全面实现。6. 项目资料员l 负责文件资料的登记、受控、分办、催办、签收、用印、传递、立卷、归挡及销毁等工作。l 来往文件资料收发应及时登记台帐,视文件资料的内容和性质准确及时递交项目经理批阅,并及时送有关部门办理。l 负责做好各类资料积累、整理、处理、保管和归档立卷等工作,注意保密的原则。l 在工程竣工后,负责将文件资料、工程资料立卷移交公司。l 完成项目负责人所交办的其它工作。2.3项目部施工管理人员组成一览表序 号工 种人 数备 注1项目负责人12项目工程师14项目质量员15项目安全员16项目材料员17项目资料员18专业电工29粘贴钢板加固工1510零星土建工3511贴布工1512132.4项目管理机构配备情况表(详见下页)2.5项目经理简历表(详见下页)2.6项目技术负责人简历表(详见下页)2.7项目管理机构配备情况辅助说明资料(详见下页)2.8拟分包项目情况表(详见下页)三 加固主要施工方法和施工技术措施3.1 化学螺栓施工方案3.1.1钻孔及清孔1、 根据图纸设计要求进行定位,根据化学螺栓技术资料,选取与化学螺栓规格相适应的钻头,并确定孔深,用锤击电锤在混凝土上进行钻孔。2、 用钢丝刷及压缩空气对孔洞进行清理。3.1.2安装螺杆1、 药剂管置入孔内,用电钻旋入螺杆直至药剂正好溢出为宜。2、 根据化学螺栓技术资料及现场温度,在硬化时间内不要触碰螺杆。待药剂完全硬化后,即可进行其他安装工作。3.2 粘贴碳纤维布施工方案3.2.1砼表面处理1、 凿除需粘贴碳纤维布的构件砼表面剥落、疏松、蜂窝等劣质砼,必要时再用高强水泥砂浆将表面修补完整。2、 对需粘贴碳纤维布的构件砼表面用角向磨光机进行打磨,除去12mm厚表层,直至完全露出新面,用压缩空气除去粉尘。转角粘贴处要进行倒角处理并打磨成圆弧状, 圆弧半径不小于20mm,然后刷底胶,并待其干燥硬化。3.2.2配置粘结剂在现场根据粘布工作量配置碳纤维布粘贴专用碳纤维胶,按产品使用说明书要求进行甲乙组分调配,必须搅拌均匀。配置好的碳纤维胶必须在适用期内使用完毕。3.2.3粘贴碳纤维布用硬毛刷将调好的碳纤维胶均匀的涂刷到砼粘接面上,胶量必须充足、饱满;然后把裁好的碳纤维布贴于砼表面;用刮板往复刮压,使胶充分渗透,赶出气泡,静置至指干,再粘贴下层碳纤维布。在最后一层碳纤维布表面涂面层胶并粘砂以利于表面粉刷层的粘结。3.2.4碳纤维布表面防护面层胶现场温度条件下达到固化,在碳纤维布表面按设计要求进行表面防护。3.3 直接粘钢施工方案3.3.1砼表面处理1、 凿除粘钢构件砼表面剥落、疏松、蜂窝等劣质砼,必要时再用高强水泥砂浆将表面修补完整。2、 对需粘贴钢板的砼表面用角向磨光机进行打磨,除去12mm厚表层,直至完全露出新面,用压缩空气除去粉尘,用丙酮擦拭表面,并待其干燥。3.3.2钢板表面处理根据设计要求剪切各种宽度规格的钢板,然后对钢板表面用角向磨光机进行打磨,打磨纹路与钢板长度方向垂直,对钢板粘结面的所有锈斑及焊渣和镀层等均打磨去除,再以丙酮擦拭钢板新打磨面,并待其干燥。3.3.3配置粘结剂在现场根据粘钢工作量配置粘钢胶,按产品使用说明书要求进行甲乙组分调配,必须搅拌均匀。配置好的粘钢胶必须在适用期内使用完毕。3.3.4粘贴钢板在钢板面涂粘钢胶,然后按预定位置把钢板粘贴好后立即用夹具夹紧,或用夹具加规格木方的固定措施,适当加压,以使胶液刚从钢板边缝挤出为度。3.3.5钢板表面防护粘钢胶在现场温度条件下达到使用说明书所要求的固化时间后即可拆除夹具, 在钢板表面按设计要求进行表面防护。3.4种植钢筋施工方案3.4.1钻孔及清孔1、根据图纸设计要求进行定位,根据技术资料,选取与钢筋规格相适应的钻头,并按设计图纸确定孔深,用锤击电锤钻在混凝土上进行钻孔。2、用钢丝刷及压缩空气对孔洞进行清理干净。3.4.2种植钢筋1、用胶枪从孔底向外压入胶水植筋胶,将所植钢筋端头清理干净插入孔内,稍做搅动,胶水的剂量应以插入钢筋后胶水正好溢出为宜。2、根据植筋胶技术资料及现场温度,在硬化时间内不要碰钢筋。待植筋胶完全硬化后,即可进行钢筋绑扎工作。3.5混凝土工程施工方案3.5.1混凝土浇筑前的准备1.混凝土浇筑前所有机械设备必须齐全,并经全面维护保养,以保证混凝土浇筑过程中所有机械设备运转正常,施工中维修人员跟班作业。2.施工现场所有水、电必须保证供应,事先与供电、供水部门取得联系,防止突然停电、停水
