欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    万亩以上圩口防洪达标建设实施工程鹤毛乡査郑圩一标段工程施工组织设计水利工程.doc

    • 资源ID:1204655       资源大小:686.75KB        全文页数:70页
    • 资源格式: DOC        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    万亩以上圩口防洪达标建设实施工程鹤毛乡査郑圩一标段工程施工组织设计水利工程.doc

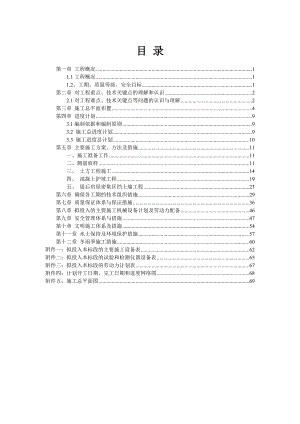

    目 录第一章 工程概况11.1工程概况11.2、工期、质量等级、安全目标1第二章 对工程重点、技术关键点的理解和认识22.1对工程难点、技术关键点等问题的认识与理解2第三章 施工总平面布置4第四章 进度计划93.1编制依据和编制原则93.2 施工总进度计划93.3 施工进度总计划10第五章 主要施工方案、方法及措施11一、施工准备工作11二、测量放样11三、 土方工程施工14四、 混凝土护坡工程19五、 堤后房屋密集区挡土墙工程23第六章 确保各工期的技术组织措施29第七章 质量保证体系与保证措施36第八章 拟投入的主要施工机械设备计划及劳动力配备46第九章 安全管理体系与措施47第十章 文明施工体系及措施54第十一章 水土保持及环境保护措施57第十二章 冬雨季施工措施60附件一:拟投入本标段的主要施工设备表62附件二:拟投入本标段的试验和检测仪器设备表65附件三:拟投入本标段的劳动力计划表67附件四:计划开工日期、完工日期和进度网络图68附件五:施工总平面图69第一章 工程概况1.1工程概况某某县万亩以上圩口防洪达标建设实施工程鹤毛乡査郑圩工程位于巢湖市无为县内,无为县位于安徽省中部、长江北岸,东南与芜湖、繁昌、铜陵等市县隔江相望,西、北部分别与和县、含山、巢湖、庐江等县市毗邻,全县总面积2413km2。本项目工程总投资4959100.30元,资金来源为财政拨款。主要招标鹤毛乡査郑圩(1k0+0001k1+700)段防洪工程,内容包括土方工程、混凝土护坡工程、堤后房屋密集区挡土墙工程等。1.2、工期、质量等级、安全目标1、工期:本方案计划计划施工工期100日历天,具体开工日期以监理工程师发布开工通知为准。2、质量等级:一旦本公司中标,保证工程质量合格。3、安全目标:文明施工,确保安全,避免一般事故,杜绝重大人身和设备事故。第二章 对工程重点、技术关键点的理解和认识2.1对工程难点、技术关键点等问题的认识与理解通过对招标文件的仔细研究以及对施工现场的认真踏勘,我公司对本工程的难点以及技术关键点有了较深入的认识与理解,扼要阐述如下。2.1.1 土方工程施工的难点与技术关键点一、分部分项工程施工中难点、技术关键点问题认识与理解1、土方施工的难点与技术关键点本标段土方工程工程量较大,时间紧,是本标段主要分部工程。本工程施工难点和重点是土方填筑,填筑土方量大,施工强度较大,质量要求高;土料场土壤含水量控制要求严格。针对土方填筑的施工特点,在思想上对土方施工要高度重视,在土方填筑施工时,必须作为重点解决以下问题:(1)做好土料场开采规划,控制土料开采区土料的含水量。大规模填筑前要做好土料场复查,确定土料开采方案和控制土料含水量的措施。(2)土方在正式填筑前,进行现场碾压试验,确定碾压机具的型号和碾压参数。(3)做好与地基结合面的处理工作。清基要彻底,要特别重视对清基面进行预压和首层填土后碾压以及对结合面的处理工作。(4)做好防洪度汛措施,保证大坝施工期安全。(5)充分考虑土方填筑施工受天气影响巨大的特点,指定专人做好天气预报信息的收集分析工作,预备必要的填筑面和料场临时覆盖材料,做好填筑面和料场的防雨工作。2、砼及钢筋砼施工的技术关键点砼及钢筋砼的强度施工质量对于建筑物是关键点,其施工质量直接影响工程的质量和运行安全,因此是本工程的技术关键点。混凝土应该严格按照配合比进行配制,针对混凝土外观质量问题,施工时砼模板将采用新模板,浇注时混凝土振捣要密实。2.1.3 施工总平面布置需考虑的主要问题在施工总平面布置时,需要充分考虑施工的具体情况,既要节约临时工程的投入,更要方便施工,这是需要考虑的主要问题之一。第三章 施工总平面布置施工总体布置的原则为:1、科学合理安排施工场地和各种设施,满足各项目、各工序的衔接及施工方便;2、在业主提供的征地范围内进行合理规划,本着合理、必须的原则,少占地,便于管理;3、油料库等危险材料仓库的布置及结构遵守国家安全防爆、防火等规范要求;4、临时卫生设施要认真规划,污水、污物的处理要符合相应的规定与要求。施工总体平面布置的内容有:施工道路、供电、供水、供风、通讯、砂石料生产系统、垫层料加工掺配场、堆石料存放场、混凝土生产系统、施工机械修配厂、设备停放场、仓库、生活办公临时房屋建筑和公用设施。各功能区的设计和布置详见附图 施工现场总平面布置图。1、场内外交通对外交通:交通便捷,工程所有材料及施工设备均可通过汽车运输,经县乡道直达工程区。2、砼生产系统(1) 砂石料堆放场和砼生产系统布置(详见施工现场总平面布置图),面积约为300m2。为了保证砂、石材料的质量,在砂、石堆场范围内,场地平整后,铺设25cm左右的碎石垫层,料场内的交通道路浇筑20cm厚砼路面,与主干道相连,确保雨天车辆行驶。场地四周设置排水沟。(2)砼生产能力设置本工程现浇砼浇筑强度高,砼生产系统的选择和设置是否恰当,直接影响工程的进度,在施工现场布置一套搅拌站。(3)水泥储存水泥供应以袋装水泥为主,袋装水泥库50m2,其地坪高于室外50cm以上,用干砌石铺地、小石填缝后表面抹水泥砂浆,室外做排水沟,满足防潮要求。(4)砂石料卸运、储存砂石料采取自卸汽车转运至料场。卸、运、堆料整个过程全部机械作业。料场储存能力为500吨。3、供电系统从配电房架设供电线路,分别将电送至砼搅拌站、加工厂、生活区、办公区、涵洞施工区等,分路布置。砼搅拌站、生活区及办公区主干线架空布置,支线采用电缆送电至各施工用电点。根据各作业区域的情况分别配置足够的照明系统,满足夜间施工对照明度的要求,确保工程施工顺利进行。为保证夜间过往车辆及人员安全行走,进出场道路每50米设置路灯一套。具体照明标准为在一般施工作业区、开挖区、场内交通道路、堆料场、运输装载平台、临时生活区道路的照明度不低50勒克司;在混凝土浇筑区、现场保养区的照明度不低于50勒克司;在室内、仓库、走廊、门厅、出口过道的照明度不低于30勒克司。在不便于使用电器照明的工作面应采用特殊照明设施。在潮湿和易触及带电体场所的照明供电电压不应大于12V。凡可能漏电伤人或易受雷击的电器及建筑物均应设置接地或避雷装置,并建立定期检查、维护制度。工地用电采用三级保护装置。4、通讯进场后与邮电部门联系,安装一部有线电话,一部传真机及现有的多部移动电话供对外联络用。配备2台电脑并上网,确保正常收发电子信函,以实现办公现代化。5、加工厂布置加工厂布置在业主提供的征地红线范围内,结合工程施工方案的实施计划进行布置,具体规划如下:(1)木工加工场:全部布置在项目部内,面积大约为30m2的木工加工场,搭设加工用房,布设各类木工加工机械。加工场四周用砖围墙与其它设施隔开,内部设置供排水系统及消防设施。(2)钢筋加工场:钢筋加工场布置在木工加工场附近,面积为50m2,搭设加工用房,布设钢筋加工机械。内部设置供排水系统及消防设施。(3)预制场及小型构件加工场:由于本工程预制工程较大,在施工项目现场内设置一块预制场地进行预制。(4)仓库:布置在生活区边共30m2,设临时库房。(5)车辆停放及修理场:布置在砂石料堆放场附近,共100m2,并搭设必须的修理间和库房。6、供水系统生活用水拟接至附近河道内抽水。生产用水包括填筑时的加水碾压、混凝土拌和、养护、洗砂、灌浆以及机械设备、动力设备等的耗水。计划建1座蓄水池,容积为10m3。7、办公、生活设施办公区设置主要拟新建活动板房。办公区内分设主要道路和次要道路,沿路边布置排水沟,设置垃圾箱,收集生活垃圾,专人清运处理,减少对环境的污染,种植适当数量的花草以美化环境。在施工现场搭设项目部生活用房和为监理工程师提供50m2办公室及值班室,按招标文件要求配备内部的设施。办用用房内配有活动室、一间30m2大会议室和一间20m2小会议室。生活用房屋结构采用彩钢板轻型结构,内部装饰和设施配备符合招标文件的要求。为丰富职工的文化生活,在项目部办公室前建造一个篮球场和小型车辆停车场,采用砼地坪。为了便于管理和符合文明施工要求,生活区采用砖砌围墙封闭。8、工地试验室工地现场设立标准为三级的试验室,布置在砼搅拌站内。砂石材料筛分、土工试验、砼及水泥砂浆的试配和试块的强度检验均在工地试验室完成;砂石料、钢材的物理力学性能及水泥质量检验等,委托有资质的试验室进行。试验室的主要设备:烘箱 1台砼试模15cm×15cm×15cm 10组砂浆试模7.07cm×7.07cm×7.07cm 3组砂石标准筛 1套土工试验设备 1套冷暖空调 1台标养室加温湿控制仪 1台套9、施工场地安全维护1施工现场进行封闭式管理,施工区、生产区及生活区采用彩钢板进行围封,围封位置及范围详见施工总平面布置图。2 施工现场安全维护措施:(1)本工程施工区域范围内,全部采用彩钢板围栏封闭施工;(2)工地设二名专职安全员及配备由专职安全员为主的安全检查巡逻小组(分二个小组,二班制,每个小组由一名专职安全员带队巡逻检查)。(3)对于本工程每个出入道口均设置值班室,严禁与施工无关的车辆及人员进入,凡进入施工区域的车辆及人员,必须登记来由,并办理出入证;进场车辆需限速,一般不超过5km/h。(4)针对本工程中电线电缆及给排水管道现场采用穿管埋设,埋设深度不小于规范要求,特别是场内交通路下及后序施工需开挖的位置需在施工期间设置警示牌,严禁动土;必要时需架空,必须满足施工及规范要求。(5)对于本工程木工加工车间、油料库、钢筋电焊气割车间等重要防火部位现场备配置灭火器及设砂筒装砂以防止火灾发生,在上述部位作明显警示标牌为“严禁吸烟”。另专职安全检查小组人员对场地24小时巡逻检查,做好“三防工作”(即防火、防水及防盗);并与当地的村委会及派出所组成协作单位。(6)本工地设医务室一间,配有专业医务人员一名,定期组织介绍医疗常识及防范方法,做好安全防范及演练。并与当地的医院保持联系,一旦发生意外,第一时间组织抢救。(7)对于本工程中生活区严防工人私自乱拉电线,做到用电找电工。对于工种施工时,严禁非专业人员随意操作专业工种(如:随意操作电焊、气割,非驾驶人员操作车辆等)。(8)宣传安全规范,严抓管理,定期召开安全会议,不定期组织各个施工班组长进行查自咎。强抓施工过程控制,发现问题及时整改,杜绝类似陷患再次出现。(9)配足安全防范工具及设备,做好危险作业地区的警示牌或横幅。(10)对于本工程场内高峰运输时段设专职调度人员指挥车辆通行,严防车辆追尾、碰撞事故发生。第四章 进度计划3.1编制依据

    注意事项

    本文(万亩以上圩口防洪达标建设实施工程鹤毛乡査郑圩一标段工程施工组织设计水利工程.doc)为本站会员(巴**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
