欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    [监理资料]工地监理例会会议纪要(6).docx

    • 资源ID:1183809       资源大小:18.50KB        全文页数:2页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    [监理资料]工地监理例会会议纪要(6).docx

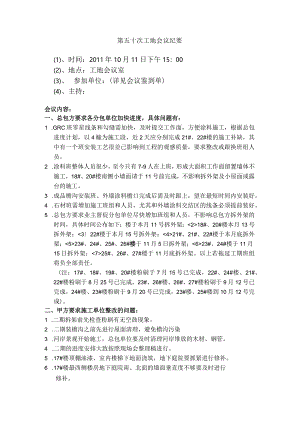

    第五十次工地会议纪要(1)、时间:2011年10月11日下午15:00(2)、地点:工地会议室(3)、参加单位:(详见会议鉴到单)(4)、主持:会议内容:一、总包方要求各分包单位加快进度,具体问题有:1 .GRC班零星线条和勾缝需加快,及时提交工作面,方便涂料施工,根据总包进度计划,以4幢为施工段,近2天应分别完成21#、22#楼的施工补缺,其中有一个班安装工艺很差已影响到工程的观感质量,要求整改或跟换班组人员。2 .涂料班整体人员很少,至今只有7-9人在上班,形成大面积工作面留置墙体不施工,18#、20#楼南侧小墙面请于11号前完成,不影响拆外架及小屋面或露台的施工。3 .成品檐沟安装班、外墙涂料檐口完成后需及时跟上,望在最短时间内安装好。4 .石材班需增加施工班组和人员,尤其和外墙涂料交结区的线条必须提前装好。5 .总包方要求业主督促分包单位尽快增加班组和人员,不影响总包方拆外架的时间,具体时间公布如下:楼于本月11号拆外架;<2>18#、20#楼本月13号拆外架;<322#楼于本月15号拆外架;<4>21#、21#、22#楼于本月底拆外架;<5>23#、24#、25#、26#楼于11月5日拆外架;<6>23#、24#楼于11月15日拆外架;<7>25#、26#、27#楼于11月底拆外架。以上若拖延工期班组将负全部责任。(注:17#、18#、19#、20#楼粉刷于7月15号已完成,22#、24#楼、21#、22#楼粉刷于8月25号已完成,23#、26#楼、26#、27#楼粉刷于9月12号已完成,24#楼、23#楼粉刷于9月20号已完成,23#楼、25#楼到10月12号完成)。二、甲方要求施工单位整改的问题:1 .二期拆架前先检查粉刷有无空鼓现象。2 .二期装檐沟之前先进行屋面清理,避免檐沟污染3 .河岸景观开始施工,总包单位要及时清理河岸堆放的木材、钢管。4 .二期的进度安排大致按照现场会整理稿进行。5 .17#楼顶棚油漆、室内楼梯下地面浇筑,地下庭院要抓紧进行修补。6 .17#楼最西侧楼房地下庭院南、北面的墙面垂直度不够要及时进行修补。7 .H3户型17#楼室外楼梯下(包括楼梯梁)漏粉的部位要抓紧修补。8 .二期进度滞后,总分包单位要互相配合抓进度,17#楼样板房月底开放,要抓紧进度。9 .一期决算抓紧上交。10 .砌体承台尺寸要注意控制。11 .接桩混凝土和基础混凝土浇筑前必须抽干积水。12 .剪力墙钢筋布置的时候必须绑扎牢固,保持横平竖直,特别是主梁底部二排钢筋要注意绑扎质量。13 .马凳要布置均匀,增加密度。14 .混凝土浇筑存在部分漏浆、蜂窝现象,要注意控制振捣范围,保证混凝土均匀、密实。15 .钢筋闪光对焊偏位较多,如果是仪器原因的要及时更换。16 .截桩要注意控制标高(一般桩顶高出垫层5CM)。17 .布置止水钢板的要注意控制标高。18 .总的进度要抓紧排。19 .松木桩数量的联系单抓紧上交。20 .基础剪力墙、挂板处蜂窝麻面较多。三、监理方提出本工程中要求施工方需整改及注意问题:2 .二期屋面渗漏、地下室渗漏的修补工作要抓紧进行。3 .二期部分内墙粉刷还是有单次粉刷的情况,外墙两次粉刷时间间隔过短。4 .二期GRC材料垂直度要加强控制5 .18#楼八角窗位置涂料粉刷观感较差,须要返工。6 .二期涂料面层表面平整度及光滑度较难控制的,施工时必须先用砂板打磨平整(光滑)后,再做面层涂料。7 .二期涂料要注意减少色差,接缝处打磨要注意接差。8 .二期外墙石材单位对石材的防腐要加强管理,对遗漏的部位要及时检查、补刷。9 .石材湿粘贴时要注意色差的整体控制。10 .梁上部钢筋应尽可能采用焊接连接。11 .板钢筋搭接处扎丝比较少,必须按规范绑扎。12 .混凝土养护要加强控制,浇筑完成后1周内要特别注意。13 .二期、工程中交叉施工较多,要特别注意施工安全。

    注意事项

    本文([监理资料]工地监理例会会议纪要(6).docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
