欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    [监理资料]工地监理例会会议纪要.docx

    • 资源ID:1183808       资源大小:18.84KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    [监理资料]工地监理例会会议纪要.docx

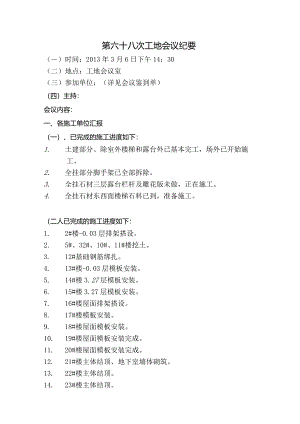

    第六十八次工地会议纪要()时间:2013年3月6日下午14:30(二)地点:工地会议室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:一、各施工单位汇报(一)、已完成的施工进度如下:1. 土建部分、除室外楼梯和露台外已基本完工,场外已开始施工。2. 全挂部分脚手架已全部拆除。3. 全挂石材三层露台栏杆及雕花版未做,正在施工。4. 全挂石材东西面楼梯石料已到,准备施工。(二人已完成的施工进度如下:1. 2#楼-0.03层排架搭设。2. 5#、32#、10#、11#楼挖土。3. 12#基础钢筋绑扎。4. 13#楼-0.03层模板安装。5. 14#楼3.27层模板安装。6. 15#楼3.27层模板安装。7. 16#楼屋面排架搭设。8. 17#楼模板安装。9. 18#楼屋面模板安装。10. 19#楼屋面模板安装完成。11. 20#楼屋面模板安装完成。12. 21#楼主体结顶、地下室墙体砌筑。13. 22#楼主体结顶。14. 23#楼主体结顶。15. 24#楼主体结顶。16. 25#楼主体结顶。17. 26#楼3.47层浇筑准备。18. 27#楼3.27层钢筋绑扎。19. 28#楼3.27层模板安装。20. 29#楼3.47层模板安装。21. 30#楼3.27层模板安装。22. 31#楼基础浇筑完成。(三八本月计划完成进度如下:1. 2#楼3.27层浇筑准备。2. 5#楼基础浇筑完成。3. 12#3.27层模板安装。4. 13#3.27层浇筑完成。5. 14#楼屋面模板安装。6. 15#楼屋面模板安装。7. 16#楼屋面浇筑完成、地下室墙体浇筑。8. 17#楼屋面浇筑完成、地下室墙体浇筑。9. 18#楼屋面浇筑完成、地下室墙体浇筑。10. 19#楼屋面浇筑完成、地下室墙体浇筑。11. 20#楼屋面浇筑完成、地下室墙体浇筑。12. 21#楼墙体砌筑基本完成。13. 22#楼墙体砌筑基本完成。14. 23#二层墙体砌筑。15. 24#二层墙体砌筑。16. 25#一层墙体砌筑。17. 26#屋面浇筑完成。18. 27#屋面浇筑完成。19. 28#屋面模板完成。20. 29#屋面模板完成。21. 30#屋面模板完成。22. 31#楼-0.03层浇筑完成。(四)、施工方需建设单位协调或各单位配合的问题:1、 全干挂部分的露台需清理,3天后必须进行防水工序。干挂施工单位必须3天内清理完。2、 全干挂部分的屋面瓦片修补及压面石旁的缝处理,要求按设计要求整改。3、 全干挂部分的内墙穿墙杆修补及清理。4、 确定室外楼梯做法(同丁、丹二期做法)。5、 联系单尽快答复。6、 装饰方案须尽快落实。7、 三层露台柱帽压顶粉刷冰裂,须重新施工。8、 25#28#楼南面一层露台确定做涂料。9、 露台分户隔墙总包未粉刷,部分柱总包未粉刷。10、 4#楼GRC线条下部分粉刷破坏面须总包单位修补。IK天井墙面的钢管洞口须总包修补。二、监理方提出本工程中要求施工方需整改及注意问题:1、 屋面高低差接口处涂料单位网格布露出墙面且接差不顺直,须整改。2、 部分石材线条下口局部平直度不符要求、个别平板石材挂件缺失,须补上。3、 基础开挖后须拉线、放样自检复核桩有无偏位。4、 基础碎浇筑前必须对基础坑内的水进行抽水干后,放可进行混凝土浇筑。三、甲方要求施工方整改问题及部分分项的具体施工要求:1、 取消地下室距离剪力墙5cm的砖墙。2、 石材穿墙螺杆施工尽量在墙体粉刷前完成。3、 室外楼梯粉刷,镶嵌铜条(阳角)。4、 天井涂料面线条(窗套)撒点同外墙仿石涂料,墙面涂料平批。5、 场外工程甲定乙供材料按合同规定施工,如有调整请乙方联系单申报,甲乙双方协商签证。6、 场外污水井须双面粉刷,并做好临边围护。7、 石材线条、大墙面打胶有色差,须做调整。8、 石材山墙部位的施工节点须按设计要求施工。9、 16#石材缺角掉棱现象较严重,门厅部位大墙面石材破裂较多须修补、调换。10、 部分石材线条不平直,需整改。11>门窗洞口尺寸自检,对有误差的及时由责任单位调整尺寸。12、 场外PVC管连接有倒坡水现象,需整改。后续施工须注意坡度。13、 废、污水管给水管出外墙的管子要及时封堵。14、 进户门口下管线做好支架、安好抱箍。15、 室内排出管及时做好通水、通球检验。16、 室内给水管做好卫生清洁后再做油漆。17、 水电安装弯头、侧风口边有GRC破损的要及时修补。18、 甲供材料施工单位需要提前上报施工用量。19、 收尾工作须加快。20、 场外工作景观单位4月进场。21、 施工注意做好文明施工工作。22、 石材单位遗留问题抓紧处理,4月中旬必须完成。门窗套线条及板材有开裂和拼接缝的必须返工整改。23、 场外进度控制在4月30日竣工、土方回填、塘渣回填等须在3月底前完工。24、 加强质量控制,修补工作及时落实。砖胎模砌筑、垫层平整度等加强控制。25、 石材墙面清洗、防腐工作抓紧。26、 垫层浇筑完毕放线后不仅得反复核查桩位偏差,还要复核幢与幢之间的距离,监理人员必须复核一次。27、 工地大门至少保证下午5点前能进出保证看房的需要,必须由房产销售人员陪同方可进入现场。28、 要做好文明施工,尤其是大门口,要做好清洁、排水,场内考虑用碎硬化,材料堆放整齐。工程建设监理有限公司2013年3月6日

    注意事项

    本文([监理资料]工地监理例会会议纪要.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
