欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    预制构件质量保证措施.docx

    • 资源ID:1101318       资源大小:20.52KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    预制构件质量保证措施.docx

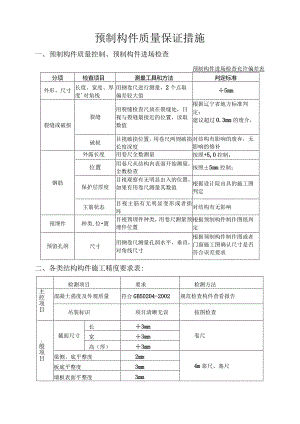

    预制构件质量保证措施一、预制构件质量控制、预制构件进场检查预制构件进场检查允许偏差表分项检查项目测量工具和方法判定标准外形、尺寸长度、宽度、厚度'对角线用钢卷尺进行测量,2个点取偏差较大值÷5mm裂缝或破损裂缝用裂缝检查尺放在裂缝处,目视与裂缝最接近的位置,读取数值根据辽宁省地方标准判定;建议超过0.3mm的废介,破损目视破损位置,用卷尺两则破损长度深度对结构有影响的废弃,无影响的修补钢筋外露长度用卷尺全数测量按照+5,0控制;位置用卷尺从结构内表面开始测量,全数检查按照±5mm控制;保护层厚度目视观察有无明显出入的位置,如果有用卷尺测量其数值根据设计院出具的施工图判定主筋状态目视主筋有无明显变形或者损坏对结构有无影响预埋件种类,位置目视预埋件种类,用卷尺测量预埋件位置根据预制构件制作图纸判定预留孔洞尺寸用钢卷尺测量孔洞水平,垂直,对角线尺寸根据预制构件制作图或者门窗施工图确认尺寸是否符合误差要求二、各类结构构件施工精度要求表:检测项目要求检测方法主控项目混凝土强度及外观质量符合GB50204-2002规范检查构件查看报告吊装标识项目清晰无误按图检查-般项目截面尺寸长÷3mm卷尺宽÷3mm高(厚)÷3mm梁侧、底平整度2mm4m靠尺、塞尺板底平整度3mm墙板表面平整度3mm对角线2mm对角尺、高精度测距仪、卷尺底部钢筋间距/长度5mm-3mm箍筋间距±5mm焊接端钢筋翘曲2mm埋件标高÷3mm预留孔洞中心线土±5mm预留孔洞标高÷5mm预埋件定位±2mm三、现浇部分质量控制1、控制重点:柱网轴线偏差的控制、楼层标高的控制、柱核心区钢筋定位控制、叠合层内后置埋件精度控制、连梁在中间支座处底部钢筋焊接质量控制。2、柱轴线允许偏差墙轴线允许偏差必须满足工程测量规范GB50026-2003要求,测量控制由高至低的级别进行布控,允许偏差不得大于3mm。3、标高控制标高在建筑物周边设置控制点,每层不少于三个引测点,以便于相互检测。每层标高允许误差不大于3mm,全层标高允许误差不大于15mm。4、钢筋定位装配整体式结构工程在设计过程中即将钢筋定位图绘出,墙柱竖向预留钢筋之间的间距及位置必须按照钢筋定位图进行绑扎固定,保证与注浆孔位置对应以利于预制构件的吊装定位,允许偏差不得大于5mmo5、预埋件叠合梁板内后置埋件分为三种叠合板三种埋件允许偏差表序号埋件种类特性允许偏差平整度标高中心线偏差1配合构件吊装用埋件吊装时为调整构件位置和固定构件而设的预埋部件2mm÷3mm2mm2支撑用的临时性埋件为方便模板安装、外架连接和其他临时设施而设的预埋部件5mm÷5mm20mm3结构永久性埋件为连接构件、加强结构的整体刚度而设的预埋部件3mm±3mm3mm四、成品保护措施1、进入施工现场的叠合板,堆放高度不许超过7块。2、吊装过程慢提缓慢放在墙上,防止碰坏棱角。3、提前做好工序穿插作业,防止在楼板上随意凿洞,叠合板进入现场要妥善保管好,设置专门混凝土构件堆放场地。4、运输成品的车辆要清洁,不许超长超高超宽,卸车时要绑扎牢固,防止运输及装卸散落和破损。

    注意事项

    本文(预制构件质量保证措施.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
