欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    钢管制作及防腐施工方案.docx

    • 资源ID:1101011       资源大小:33.62KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    钢管制作及防腐施工方案.docx

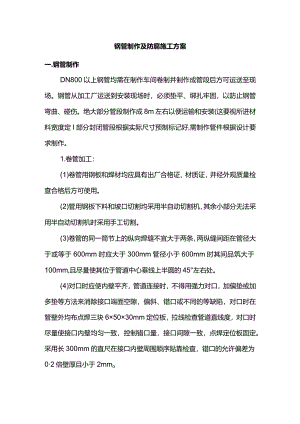

    钢管制作及防腐施工方案一.钢管制作DN800以上钢管均需在制作车间卷制并制作成管段后方可运送至现场。钢管从加工厂运送到安装现场时,必须垫平、绑扎牢固,以防止钢管弯曲、碰伤。绝大部分管段制作成8m左右以便运输和安装(这要视所进材料宽度定I部分封闭管段根据实际尺寸预制标记好,需制作管件根据设计要求制作。1.卷管加工:(1)卷管用钢板和焊材均应具有出厂合格证、材质证,并经外观质量检查合格后方可使用。(2)管用钢板下料和坡口切割均采用半自动切割机,其余小部分无法采用半自动切割机时采用手工切割。(3)卷管的同一筒节上的纵向焊缝不宜大于两条,两纵缝间距在管径大于或等于600mm时应大于300mm管径小于600mm时其间品筑大于100mm,且尽量使其位于管道中心垂线上半圆的45°左右处。(4)对口时应使内壁平齐,管道连接时,不得用强力对口,加偏垫或加多垫等方法来消除接口端面空隙,偏斜、错口或不同的等缺陷,对口时在管壁外均布点焊三块6×50×30mm定位板,拉线检查管道直线度,对口时尽量使接口内壁均匀一致,控制错口量,接口间隙一致,点焊定位板固定。采用长300mm的直尺在接口内壁周围顺序贴靠检查,错口的允许偏差为02倍壁厚且小于2mmo(5)尽量采用埋弧自动焊,无条件时选用C02焊,焊接方法采用如下两种:A、管外壁采用C02打底,埋弧自动焊盖面,然后反面清根后再焊管内壁焊缝(埋弧自动焊1管道工程施工工艺流程B、管外壁采用C02焊,反面对管内壁清根后用C02气体焊施焊。焊接工艺参数如下:埋弧自动焊电源级性采用直流反接。焊丝直径4.0mm,焊接电流为180200A,焊接电压为3725V,焊接速度为1520mh,气流量为10-15lminoCO2气体保护焊:电源极性为直反,焊丝直径l.2mm,焊接电流为180200A焊接电压为2225v焊接速度为1520mh,气流量为1015lmino焊缝焊后应进行外观质量检查,外观质量要求不得有熔化金属流到焊缝外未熔化的母材上,焊缝和热影响区表面不得有裂纹、气孔和灰渣等缺陷;表面光滑、均匀,焊道与母材应平缘过渡。焊缝宽度应焊出坡口边缘23mm,表面余高应小于或等于1+0.2倍坡口边缘宽度,且不应大于4mm;咬边深度应小于或等于0.5mm,焊缝两侧咬边总长不得超过焊缝长度的10%且连续长不应大于100mm;不允许有未焊满现象。管节组对时,直管段两相邻环向焊缝的间距不应大于200mmo纵向焊缝应尽量放在管道中心垂线上半圆的45。左右处,预制后做好标记,以便安装后好检查和维修。两相邻管节纵向焊缝错开应不小于300mmo管道任何部位不得有十字焊缝。管道开孔不得在干管的纵向焊缝上开。预制管段宜按管道系统单线图执行,预制时按规定的数量、规格、材质选配管道组成件,并应标记好,以便安装。制作好管段在吊装和运输时为防变形,应加支撑,在管道安装后再去掉支撑,有焊疤的将焊疤磨平。管段在质量检查合格并经监理同意(焊缝检查如油渗或无损探伤合格后)可进行防腐,但管两端100150mm处不得涂装。要求做水压试验的管段,应在试压后方可涂装。也可至现场安装方进行。二、钢管防腐施工1.根据设计要求确定相应管道的防腐。包括防腐管道的类别、油漆的选用和防腐类别的遍数、厚度等。2、刷漆防腐应进行除锈。钢管外壁应用电动角向磨光机清除焊渣、飞溅、油污和氧化皮等,内壁需防腐时,大管内壁(D800及以上)除锈也应用电动角向磨光机,小管内壁则用布条扎成拖把将杂物清除干净。3、涂漆前应检查油漆的种类、质量是否符合设计要求和规范规定,要有出厂合格证。4、涂底漆:基面除锈后,涂底漆的间隔时间不得超过8小时,涂底漆时钢管表面应干燥,油漆浓度应按说明书规定配备好。涂刷应均匀、饱满,不得有凝块、流淌和起泡现象,每层宜为0.10.2mm。管两端100150mm范围不得涂刷。5、面漆应在底漆干燥后进行,面漆要均匀、饱满,不得有凝块、流淌和起泡现象,每层宜为0.10.2mmo6、涂漆的遍数,厚度等应以设计要求为准。7、埋地钢管防腐应根据设计要求进行选定和施工,施工质量应符合要求和施工规范规定。8、防腐施工时相对湿度应不大于85%,因此不得在雨天、雾天或5级以上大风中施工。9、施工完经检验合格的管道应堆放整齐,并做好标记。10、施工完后应有钢管防腐记录备查。三、钢管运输1.凡属已制作完成的钢管及管件,在制造厂启运前,应汇同监理工程师检验,合格后方能启运。2、起吊和装运钢管及其他部件的设备(包括地吊设备、吊耳、内支撑、运输用支撑支座)和方法,必须有完善的搬运方案及搬运计划并报监理工程师审批,保证钢管不致造成应力超限、扭曲或损坏,亦应注意防止破坏涂层。3、用于起吊或捆紧钢管的钢丝绳应加垫块,并用鞍形支座存放钢管。4、钢管内部支撑设计成能防止变形。5、弯管、伸缩节等卸在安装地点后,请监理工程师将再进行检查,以确定在运输途中是否损坏,并记录所发现的缺陷,并要求在安装前负责修补好。钢管的内部支撑在安装焊接完毕检查合格后拆除。6、钢管堆放场地,应堆放在施工现场总平面布置规定的位置上。

    注意事项

    本文(钢管制作及防腐施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
