欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    X楼及餐厅后厨维修改造项目施组设计.docx

    • 资源ID:1092153       资源大小:169.46KB        全文页数:67页
    • 资源格式: DOCX        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    X楼及餐厅后厨维修改造项目施组设计.docx

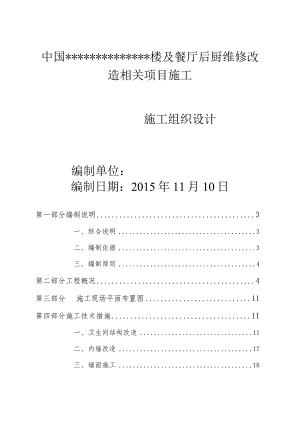

    中国*楼及餐厅后厨维修改造相关项目施工施工组织设计编制单位:编制日期:2015年11月10日第一部分编制说明3一、综合说明3二、编制依据3三、编制原则4第二部分工程概况4第三部分施工现场平面布置图11第四部分施工技术措施11一、卫生间结构改造11二、内墙改造17三、墙面施工18四、轻钢龙骨吊顶20五、地面改造施工24六、油漆工程26七、玻璃雨棚施工27八、水电改造安装30九、采暖系统改造36第五部分施工进度相关计第六部分进度相关计划保证措第七部分相关项目经理情.46第八部分质量保证措施50第九部分安全保证措施56第十部分文明施工措施59第十一部分冬雨季施工合适的方案62第十二部分劳动力安排相关计划66第十三部分主要材料、构件用量相关计划67第十四部分主要机具使用相关计划69第十五部分质保期服务承诺及维保合适的方案70第一部分编制说明一、综合说明我公司经过认真的阅读本工程设计施工图纸、招标文件和专业技术人员现场实际勘察,通过相关项目经理部的研究分析,对整个工程的施工进行了策划部署,在综合考虑了各方面因素的基础上,选择优化施工合适的方案,编制了本工程的施工组织设计,以使本工程的施工组织设计具有科学性、实施指导性和可操作性,以保证按期、优质、高效、安全地完成本工程的建设任务。二、编制依据本工程施工组织设计编制的依据是:1、建设单位提供的本工程施工图纸设计,本工程所选择使用的国家标准图集。2、本工程招标文件的规定及设计答疑会纪要。3、国家和上级单位以及公司有关安全生产,文明施工的政策法令性文件和法规、规定。4、施工现场的自然条件和具体情况。(现场地理环境、水文地质、气象环境、交通运输、供水供电等)5、建设部颁发的建设工程现场管理管控规定。6、单位的企业标准及IS09001质量体系文件标准。7、现行建筑装饰、安装工程施工的有关规程、规范、验收标准及中华人民共和国国家行业标准。工程测量规范建筑地面工程施工及规范规范建筑装饰装修工程施工质量验收规范建筑给水排水及采暖工程施工质量验收规范通风与空调工程施工质量验收规范建筑电器工程施工质量验收规范建筑工程施工质量验收规范建筑施工高处作业安全技术规范建筑机械使用安全技术规范施工现场临时用电安全技术规范三、编制原则本工程施工组织设计编制遵循以下基本原则:1、保证重点,统筹安排,遵守承诺和招标文件规定与相关设计答疑会议纪要。2、依据本工程相关项目的合适的内容,本着“适用、安全、经济、合理、先进”的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。3、采用先进的施工技术,合理选择施工合适的方案,保持公司质量体系并使之有效运行,确保安全生产和提高工程质量。4、充分挖掘和利用机械设备潜力,提高机械化程度,减轻劳动强度和提高劳动生产率。第二部分工程概况一、工程概况中国*校区14、15、21、22号楼及餐厅后厨维修改造相关项目施工,其中14、15、21、22号楼维修改造包括室内装饰、水暖系统、电气系统改造等,北餐厅后厨维修改造包括水暖系统、电气系统改造等。二、装修改造工程相关项目北餐厅改造合适的内容1、操作间按功能重新分割,根据功能局部需要更换地面及顶棚吊顶2、公共卫生间装修改造,更换墙地瓷砖、洁具(箭牌)、蹲位隔断、门,在洗手间南侧增加隔墙玄关装饰,恢复原照明电器3、大餐厅北侧外窗改造增加4个通风上翻窗4、餐厅南侧两个入户门安装玻璃雨蓬5、雅10餐厅东侧哑口堵砌封闭,雅12中间增加轻质隔墙后改为两个雅间相应调整照明电器,东侧原1200*2300双扇门移到西侧改为900*2300o6、后厨照明采用1200*200双管防爆灯,其它设备用电配电、通风油烟系统(面点间)及给排水(水池下水管就近埋地进入室内排水明沟)由设备厂家设计土建配合施工天井公共卫生间施工合适的内容:更换卫生间洁具(九牧)隔断,原墙地瓷砖及顶棚拆除重新贴墙地瓷砖及吊顶(300*300集成吊顶),门口台阶铺花岗岩南餐厅办公室增加通风窗。剔洞口,外墙面瓷砖面层提前用无齿锯割开保护拆除,洞口做细木工板套,安装塑钢推拉窗,窗口做护角。14-22号楼专家公寓改造合适的方案房间布局一、二层房间布局保持不变卫生间外扩,二层卫生间进行重新分割,一层厅增加两处玄关娅口套合适的方案布局见附图二、室内装修改造1、卫生间:保护拆除原有设施及装修,按图示重新进行分割布局,贴墙地砖、集成吊顶、地面防水、水电布管布线,重新配置坐便、淋浴器、洗脸盆、毛巾架、手纸盒2、地面:一层重新铺设实木复合地板,二层15、21、22号楼原地毯保留,14号二层拆除原老旧地板抹35厚水泥砂浆找平,重新铺设实木复合地板,更换房间踢脚线3、墙面:铲除原墙面乳胶漆批腻子打磨贴墙壁纸。原暖气罩拆除取消暖气罩(安装装饰暖气片)增加窗台板。4、顶棚:拆除原老旧顶棚,安装完棚内管道及布线后重新吊顶刷乳胶漆。5、门窗:室内门为实木复合,卫生间为钛镁合金门,外窗保留不变6、原卧室壁橱门拆除,更换为高密板贴免漆三合板7、给排水暖系统:按新的房间布局重新进行调整更换老旧管道及暖气位置。8、电器:按新的房间布局对开关插座进行调整,重新配置强电线路及配电箱,更换照明灯具,增加网络信息化系统。本工程为改造工程,范围仅做配电系统和综合布线系统,其他强弱电、应急照明和防雷接地均参照原电气施工图执行。9、卫生间地面施工说明:原地面拆除,重新抹水泥砂浆找平层找坡,高分子防水两遍(四周卷起400,浴房内墙面卷起1800),30厚水泥砂浆结合层贴300*300地砖,墙面,铲除原有装饰层抹基层找平(100*50轻钢龙骨两层水泥压力板轻质隔墙加挂一层丝网基层20厚水泥砂浆基层),贴400*600墙瓷砖三、施工工艺要求1、施工过程不得破坏原建筑结构,如本设计施工图中与原建筑设计有冲突之处,经施工单位提出后由装饰设计单位另行修改。2、新加结构实施前要对原建筑进行细致观察,施工过程中若发现与实际情况不符,要及时通知设计监理单位研究处理。3、在施工过程中要求设置可靠的支撑系统,在加固校强度未达到100%前不得拆除,在拆除墙体及开凿原有於梁时不得破坏原有结构。4、所有开关、插座的安装高度均需保持一致,安装平整、牢固。5、乳胶漆施工时室内温度不应低于5寸;各类裱糊工艺施工时室内温度不应低于10;使用粘胶剂时,应严格遵守说明书要求的室内温度。四、施工条件及施工特点1、工期要求:开工日期为2015年11月27日,其中14、15、21、22号楼维修改造要求2016年4月10日前完工,其他相关项目要求2016年3月10日前完工。2、质量要求:符合国家及行业现行质量验收标准,符合设计图纸及施工验收规范要求。3、施工用电、用水按招标人提供的连接点装表计量使用。4、本工程交通方便,所需各种材料、设备可直接运进场内。5、本工程装饰精细、种类较多、质量要求高、装饰面积大、工期短。6、本工程为旧楼改造,要特别注意不破坏原有结构,确保结构安全。7、施工过程中交叉施工多、必须做好上下工序的配合,同时要做好已完成成品的保护工作。五、施工部署1、组织机构部署我公司在施工现场设立相关项目经理部,选派技术全面、精干得力的技术力量充实相关项目经理部和生产班组,健全相关项目管理管控机构,完善制度,明确职责和权限,对相关项目建设进行全过程、全方位的科学管理管控。2、施工管理管控目标(1)质量目标确保合格工程,争取优良工程。进度目标承诺在规定的开工日期为2015年11月27日,其中14、15、21、22号楼维修改造要求2016年4月10日前完工,其他相关项目要求2016年3月10日前完工。保证实现竣工验收。(3)安全生产目标a、杜绝出现重大人身伤亡事故。b、杜绝出现重大设备损坏事故以及与生产相关的恶性事故。c、轻伤频率控制在2%。以内。文明施工目标a、进行现场标准化管理管控。b、争创市现场文明施工工地。技术资料管理管控目标a、做到技术资料的真实、有效、全面与工程同步。b、严格遵照建设工程文件归档整理规范的相关细则。3、施工顺序安排3.1、 施工顺序为:从上而下、先湿后干、先隐蔽后饰面、先房间后过道。3.2、 施工安排为:拆除吊顶、门窗及门洞墙体、室内墙面抹灰、拆除地面砖等相关项目。装修施工按先屋顶及增加墙体后室内外抹灰、吊顶、门窗安装、地面铺贴的顺序进行,电气预埋同时跟进,最后油漆、涂料、灯具安装施工。4、施工准备工作4.1、 技术准备工作:(1)针对本工程特点进行质量策划,编制工程质量相关计划,制定关键工序、重点工序质量控制措施。(2)依据施工组织设计,编制分部、分项工程施工技术措施,做好技术交底,指导工程施工。(3)编制施工预算,提出主要材料用量相关计划。4.2、 劳动力及物质、设备准备工作:(1)组织施工力量,做好施工队伍的编制及其分工,做好进场三级教育和操作培训。(2)落实各组室人员,制定相应的管理管控制度。(3)根据预算提出材料供应相关计划,编制施工使用相关计划,落实主要材料,并根据施工进度控制相关计划安排,制定主要材料、半成品及设备进场时间相关计划。(4)组织施工机械进场、安装、调试,做好开工前准备工作。5、施工现场平面布置5.1、 给水:(1)从建设单位指定位置接入水源并安装水表。(2)施工现场消防管线利用现有消火栓,配25米水龙带,19毫米水枪。消火栓设昼夜明显标志,消火栓周围3米范围内不得堆放其它物品。(3)引管径DN32支管供施工用水。5.2、 排水(1)施工现场设沉淀池。现场污废水经沉淀处理后排出。(2)沉淀池定期清掏。5.3、 施工临时用电:根据施工现场的实际情况来布置施工临时用电的线路走向、配电箱的位置及照明灯具的位置。电源电缆引入根据现场用电负荷确定电缆截面。现场布置,均按三级配电,二级保护。本工程临时用电均从合约甲方指定地点引入,并进入本施工现场的内,在现场内设总配电箱,从合约甲方提供电源位置采用三相五线制配线引入总配电箱。施工现场内配电方式采用TN-S系统,并在总配电箱处做重复接地一组,接地电阻小于4o其他合适的内容严格执行施工现场临时用电安全技术规范JGJ46-2005o第三部分施工现场平面布置图施工现场平面布置图;见附件第四部分施工技术措施(一)卫生间处结构改造原地面拆除,重新抹水泥砂浆找平层找坡,高分子防水两遍(四周卷起400,浴房内墙面卷起1800),30厚水泥砂浆结合层贴300*300地砖,墙面,铲除原有装饰层抹基层找平(100*50轻钢龙骨两层水泥压力板轻质隔墙加挂一层丝网基层20厚水泥砂浆基层),贴400*600墙瓷砖14-22#楼保护拆除原有设施及装修,按图示重新进行分割布局,贴墙地砖、集成吊顶、地面防水、水电布管布线,重新配置坐便、淋浴器、洗脸盆、毛巾架、手纸盒1、卫生间高分子防水施工方法1.1 材料及要求:1.1.1 三元乙丙橡胶防水卷材:1. 1.1.1规格:厚度1.2mm,1.5mm;宽度L0m;长度20.Omo1.1. 1.2主要技术性能:抗拉断裂强度27MPa;断裂伸长率>450%;低温冷脆温度-40。C以下;不透水性(MPaXmin)>0.3×30

    注意事项

    本文(X楼及餐厅后厨维修改造项目施组设计.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
