欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    施工发电机使用管理指引.docx

    • 资源ID:1019787       资源大小:18.55KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    施工发电机使用管理指引.docx

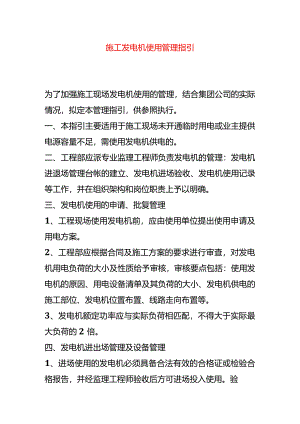

    施工发电机使用管理指引为了加强施工现场发电机使用的管理,结合集团公司的实际情况,拟定本管理指引,供参照执行。一、本指引主要适用于施工现场未开通临时用电或业主提供电源容量不足,需使用发电机供电的。二、工程部应派专业监理工程师负责发电机的管理:发电机进退场管理台帐的建立、发电机进场验收、发电机使用记录等工作,并在组织架构和岗位职责上予以明确。三、发电机使用的申请、批复管理1、工程现场使用发电机前,应由使用单位提出使用申请及用电方案。2、工程部应根据合同及施工方案的要求进行审查,对发电机用电负荷的大小及性质给予审核,审核要点包括:使用发电机的原因、用电设备清单及其负荷的大小、发电机供电的施工部位、发电机位置布置、线路走向布置等。3、发电机额定功率应与实际负荷相匹配,不得大于实际最大负荷的2倍。四、发电机进出场管理及设备管理1、进场使用的发电机必须具备合法有效的合格证或检验合格报告,并经监理工程师验收后方可进场投入使用。验收内容应包含发电机合格证或检验合格报告、进场发电机与申请书内规格型号是否一致、发电机馈线配电系统的布置等。2、工程部应建立发电机进退场台帐(见附表一),所有发电机必须登入发电机进退场台帐,并标明发电机规格、型号及进退出场时间、使用部位、使用单位。3、发电机需使用时,开机关机必须经监理工程师同意后方可实施操作,并实时登入发电机使用记录(见附表二)o监理工程师在审核发电机使用时,应复核发电机是否与负荷匹配,巡视发电机的使用情况,严禁出现“大马拉小车”现象。4、发电机设置应远离生活区域,发电机排烟管出口应设置在室外。5、发电机如需与市电同时使用,必须设置市电连锁装置,严禁与市电并列运行。6、低压发电机应采用三相四线制供电,并采用TN-S接零保护。7、原则上发电机供电半径不得超过250米。五、发电机费用管理1、与发电机提供单位签订发电机使用合同(委托)时,须明确发电机费用计算方式、计量方法,约定多报、假报的违约责任(例:发电机开机和关机时都要通知工程部,如不及时通知,则按约定予以处罚),并以书面形式经双方确认作为结算依据。建议采用“租赁费+实际消耗柴油费”的方式来计算发电机费用,柴油价格应按市场价浮动计算。2、工程部应建立发电机柴油出库台帐(见附表三),柴油出库必须由两名以上监理工程师在场见证并在台帐上签字。使用单位领用的柴油,须在监理工程师的见证下,当次注入发电机组油箱。3、桩基础施工时,应明确使用发电机和市电的桩基各自对应的工程量,明确各自施工范围,做好相关记录。4、每台发电机都必须加装电表,并及时填写发电机使用记录。发电机使用记录作为进度申报表的附件并提交,各单位使用的发电机电量在当期进度款中予以扣回。附表一发电机进退场台帐序号发电机型/功率使用单位使用工程部位进场时间退场时间监理工程师项目经理1234567891O1112131415161718192O

    注意事项

    本文(施工发电机使用管理指引.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
